Viikkotiedote 22 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

Talo A

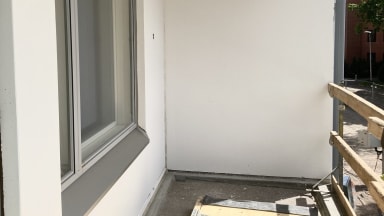

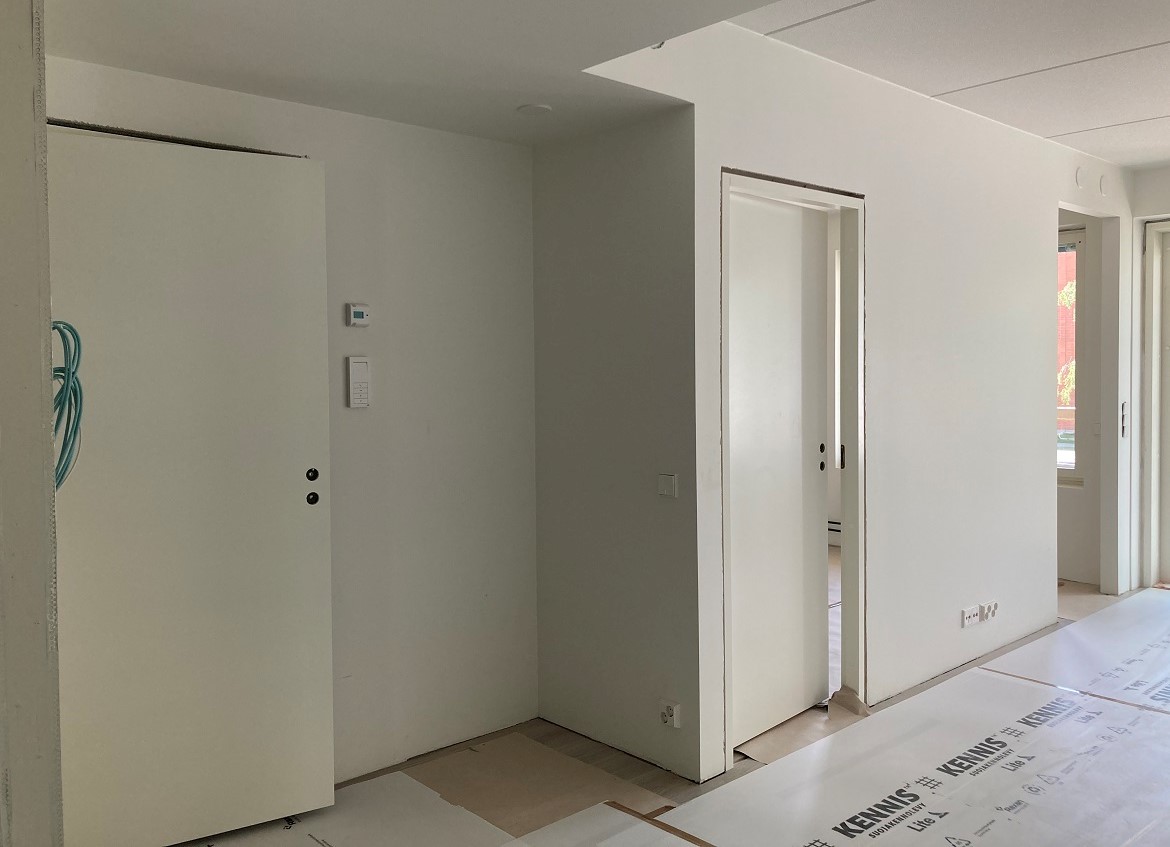

Laminaattiasennukset valmistuivat 4. kerroksessa ja siirtyivät 5. kerrokseen. Asuntojen 2. sekä 3. kerroksen väliovien asennustyöt alkoivat. Julkisivujen maalaustyöt käynnistyivät tiistaina. Piha-alueella profilointityöt ovat käynnissä sekä siirtymälaattojen betonivalut olivat tiistaina ja keskiviikkona.

Talo B

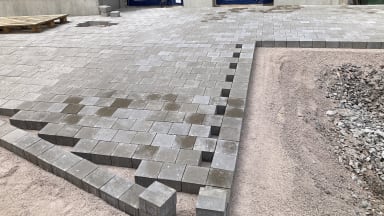

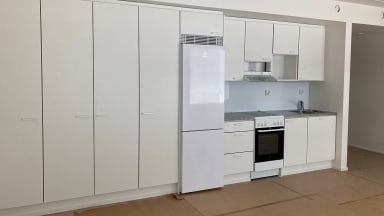

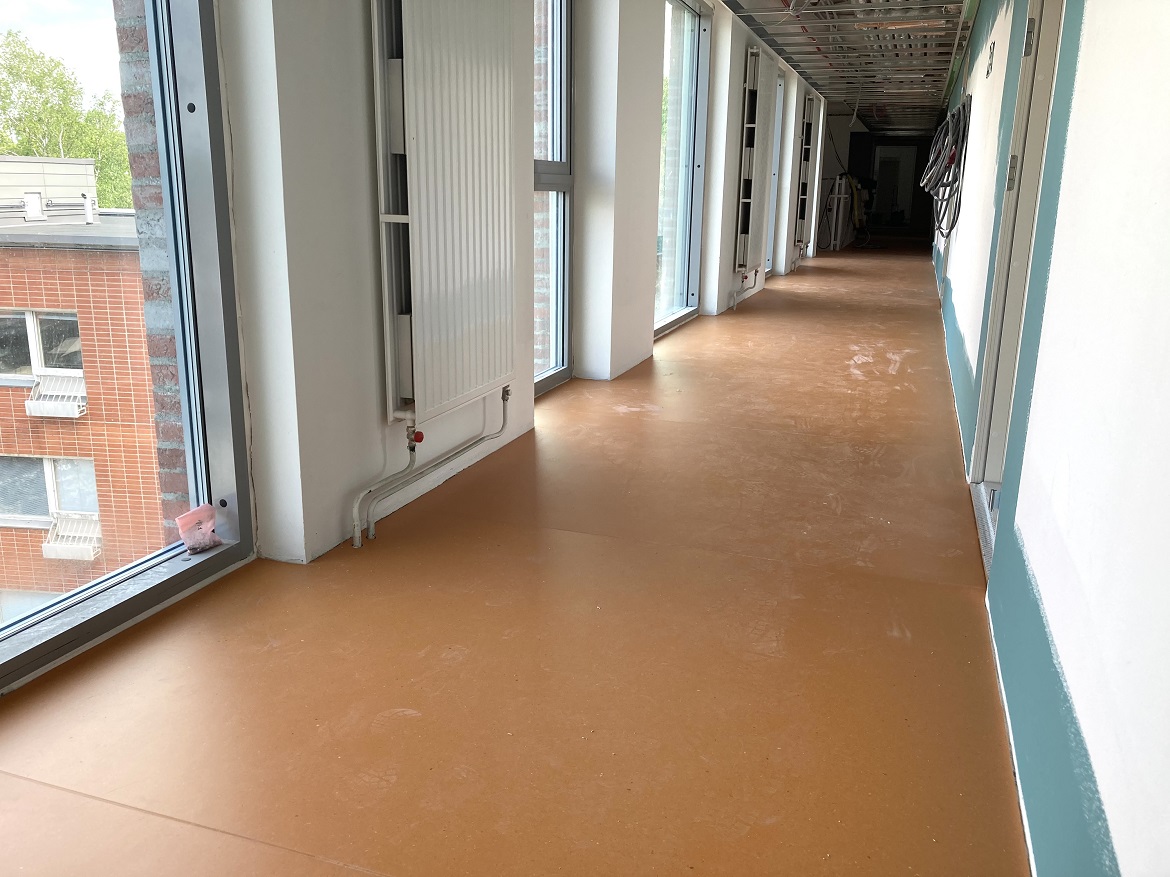

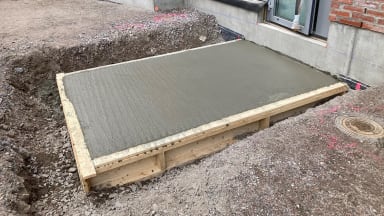

Asuntojen loppusiivoukset käynnistyvät ikkunoiden pesulla. Porrashuoneen käytävän mattoasennustyöt käynnistyivät tällä viikolla viidennestä kerroksesta. Listoitustyöt ovat valmistuneet. Kylpyhuoneiden kromiputkiasennustyöt ja putkikalustukset ovat jatkuneet. Piha-alueella viimeinen siirtymälaatan betonivalu oli tiistaina ja ympärystön pihatyöt ovat jatkuneet.

Talo C

Viimeistelytyöt käynnistyivät maanantaina. Putkikalustuksien asennustyöt valmiit kolmannessa kerroksessa ja siirtyneet toiseen kerrokseen. Ensimmäisen kerroksen porrashuoneen seinän laatoitustyöt alkoivat. Piha-alueen pihatyöt ovat jatkuneet.

Piharakennus

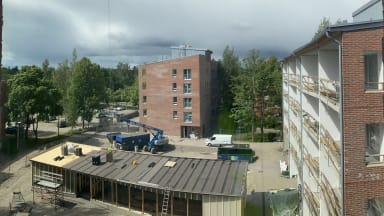

Pihavaraston katon kermityöt alkoivat tiistaina ja julkisivutyöt ovat jatkuneet.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 97,11 % (mitattu 1.6.2023)
TR-ulkoinen mittaus 94,26 % (mitattu 2.6.2023)
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
