Viikkotiedote 20 / 2023

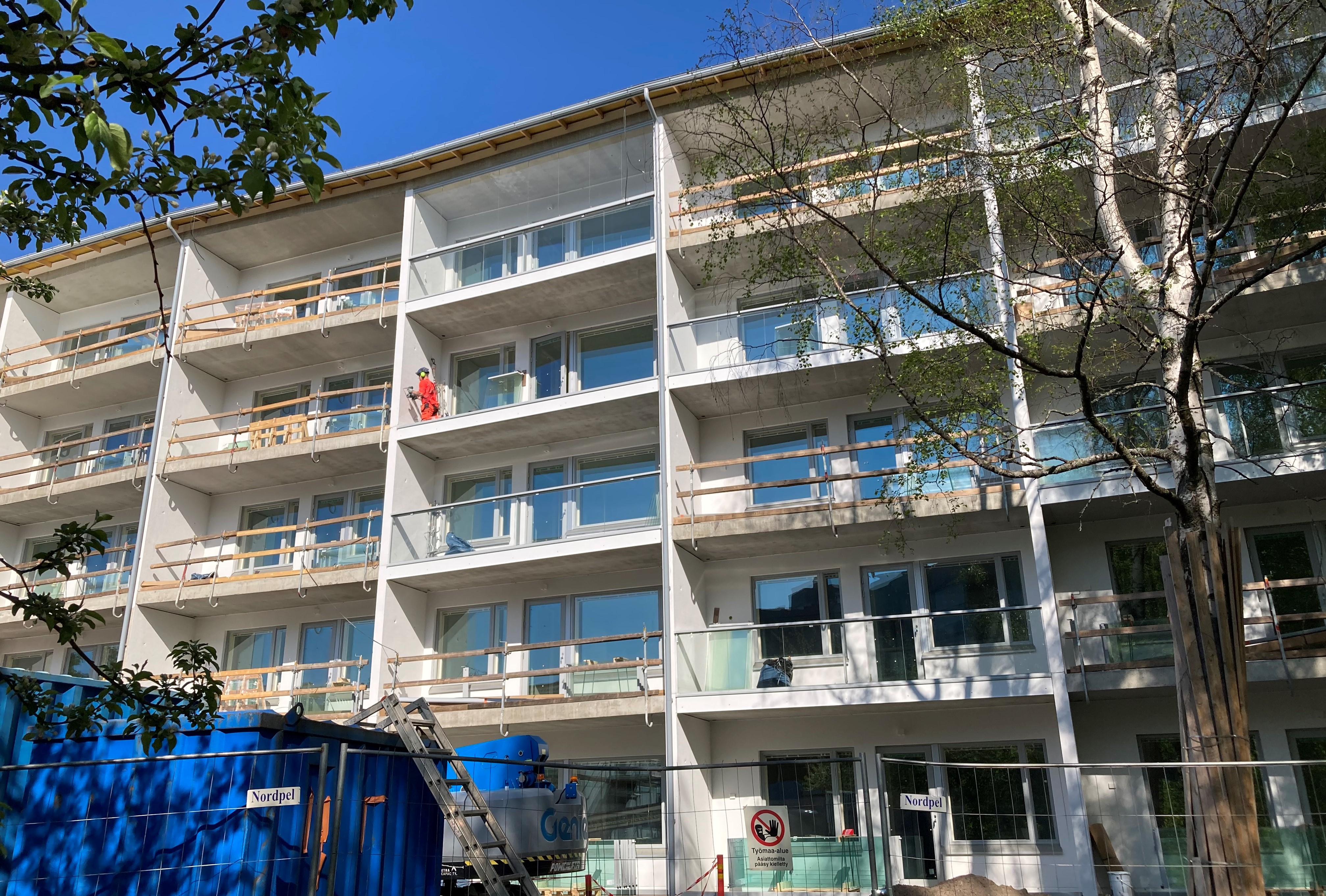

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
Työt jatkuneet aikataulun mukaisesti kauniissa toukokuisessa säässä.

Talo A

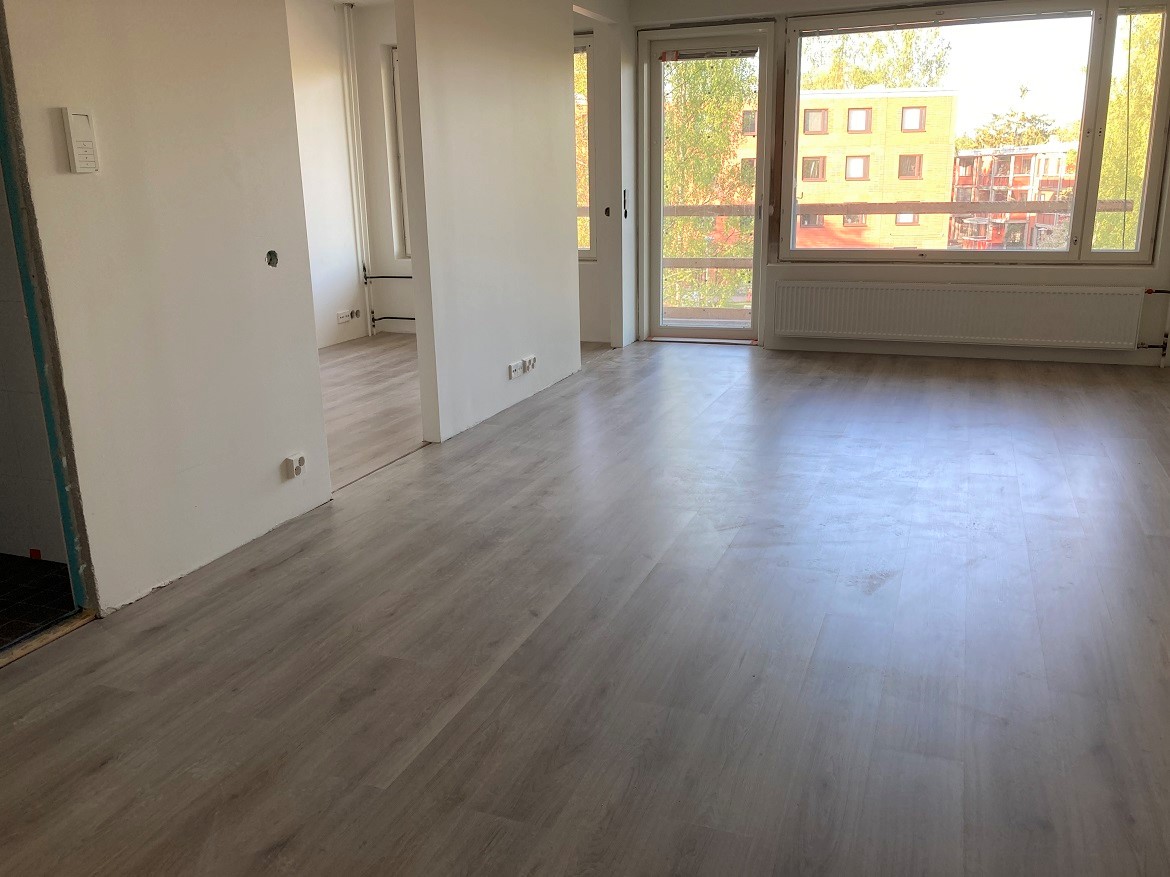

Laminaattiasennukset valmistuivat toisessa kerroksessa ja siirtyivät keskiviikkona kolmanteen kerrokseen. Laatoitustyöt ovat jatkuneet viidennessä kerroksessa. Keittiö- ja komerokalusteiden asennustyöt jatkuivat myös viidennessä kerroksessa.
Talo B

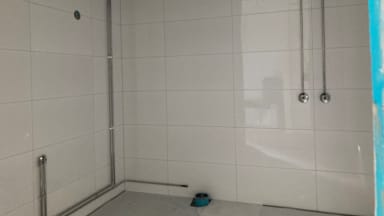

Listoitustyöt ovat jatkuneet viidennessä kerroksessa. Kylpyhuoneiden kromiputkiasennukset etenevät parhaillaan kolmannessa kerroksessa. Tällä viikolla alkoi IV-konehuoneen työt. Porrashuoneen alakattojen asennukset etenevät kolmannessa kerroksessa. Piha-alueella puolestaan käynnissä pihan profilointityöt sekä sähköputkitukset.

Talo C

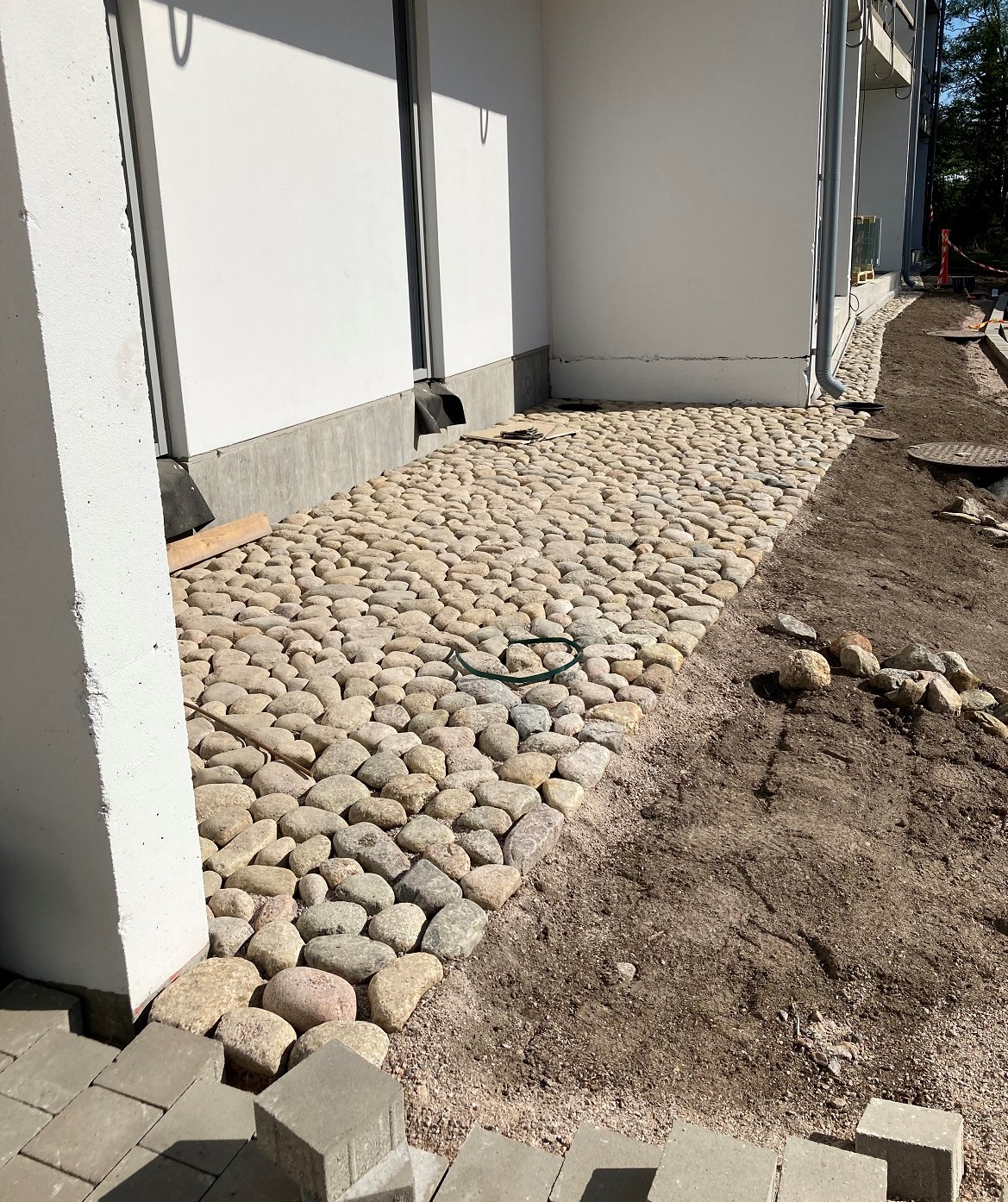

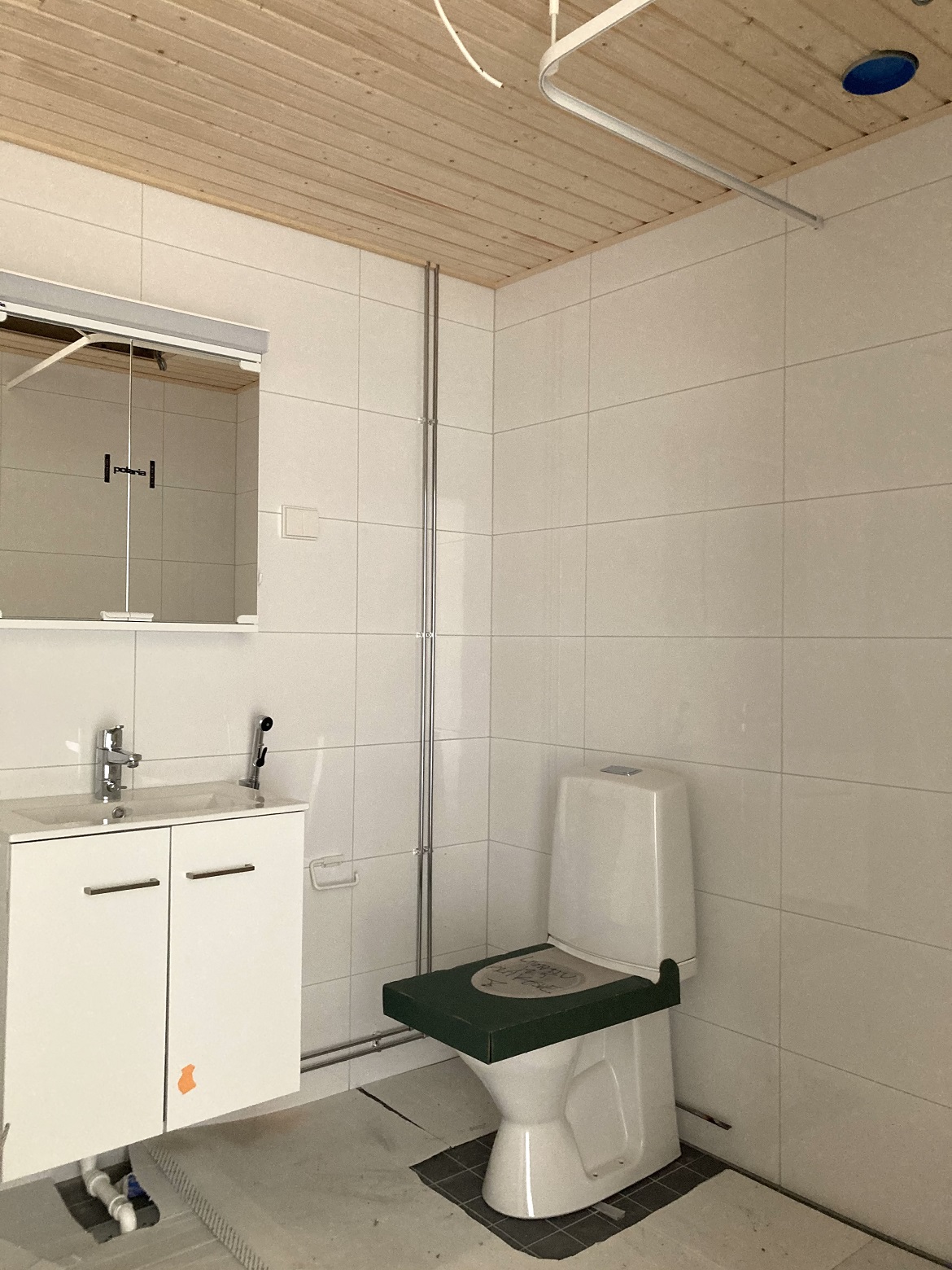

Tällä viikolla on tehty asuntojen maalipintojen korjaustöitä. Vesikalusteiden asennustyöt alkoivat tällä viikolla viidennestä kerroksesta. Piha-alueen profilointityöt ovat valmistuneet ja pihan kivetystyöt ovat käynnissä. Parvekekaideasennukset alkoivat keskiviikkona.
Piharakennus
Pihavaraston runko- ja puutyöt jatkuvat.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 98,67 % (mitattu 16.5.2023)
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
