Viikkotiedote 2 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

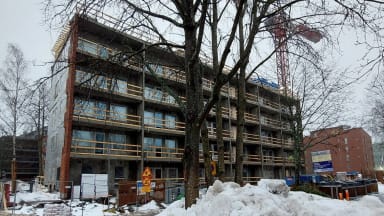

Työt jatkuvat aikataulun mukaisesti loskaisessa tammikuun säässä.

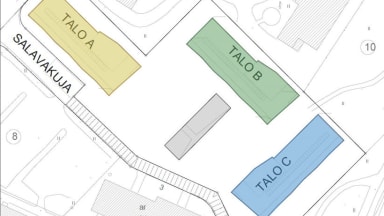

Talo A

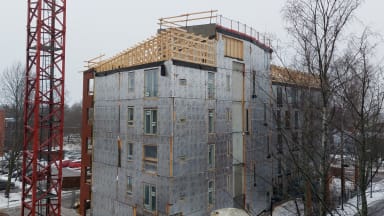

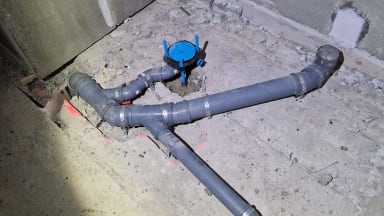

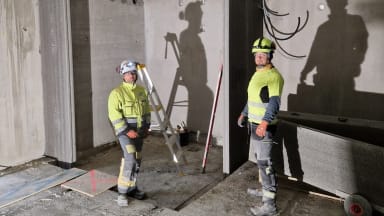

Talon vesikaton ristikot on asennettu ja käynnissä on aluslaudoitus. Metalli-ikkunat ja -ovet saatiin asennettua tällä viikolla. AKO-väliseinäelementtien asennus on käynnissä viidennessä kerroksessa. Kylpyhuoneiden viemärihajoitustyöt ovat päässeet alkamaan tällä viikolla.



Talo B

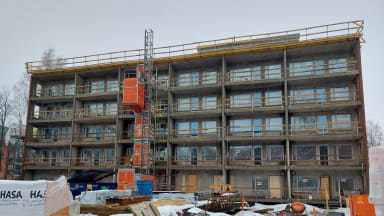

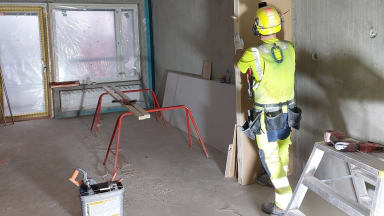

Vesikaton konesaumapeltien asennus on käynnissä. Samoin julkisivumuuraukset. Kipsilevyseinien toisen puolen levytystyöt ovat valmistuneet. Lämmönjakohuoneessa on maalämmön asennustyöt käynnissä. Talotekniikatyöt edistyvät muiden rakennustöiden rinnalla.


Talo C

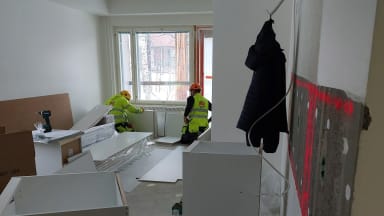

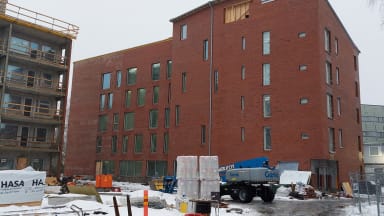

Julkisivujen ikkunapellitystyöt ovat käynnissä. Tasoite- ja maalaustyöt ovat käynnissä viidennessä kerroksessa. Ensimmäisen kerroksen asuntojen kalusteasennus alkoi torstaina.


Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 96.85 % (Sisäinen mittaus, mitattu 12.1.2023).
Työmaan aikataulu

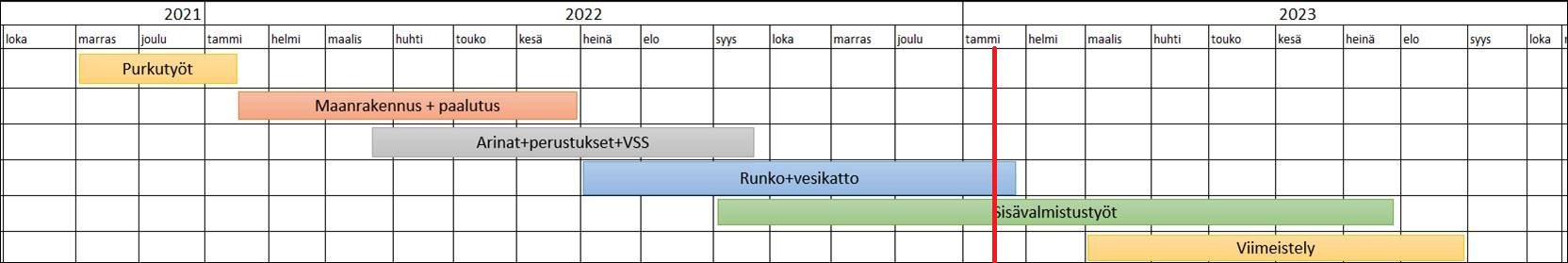

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
