Viikkotiedote 18 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
Työt jatkuvat aikataulun mukaisesti toukokuisessa kevätsäässä.

Talo A

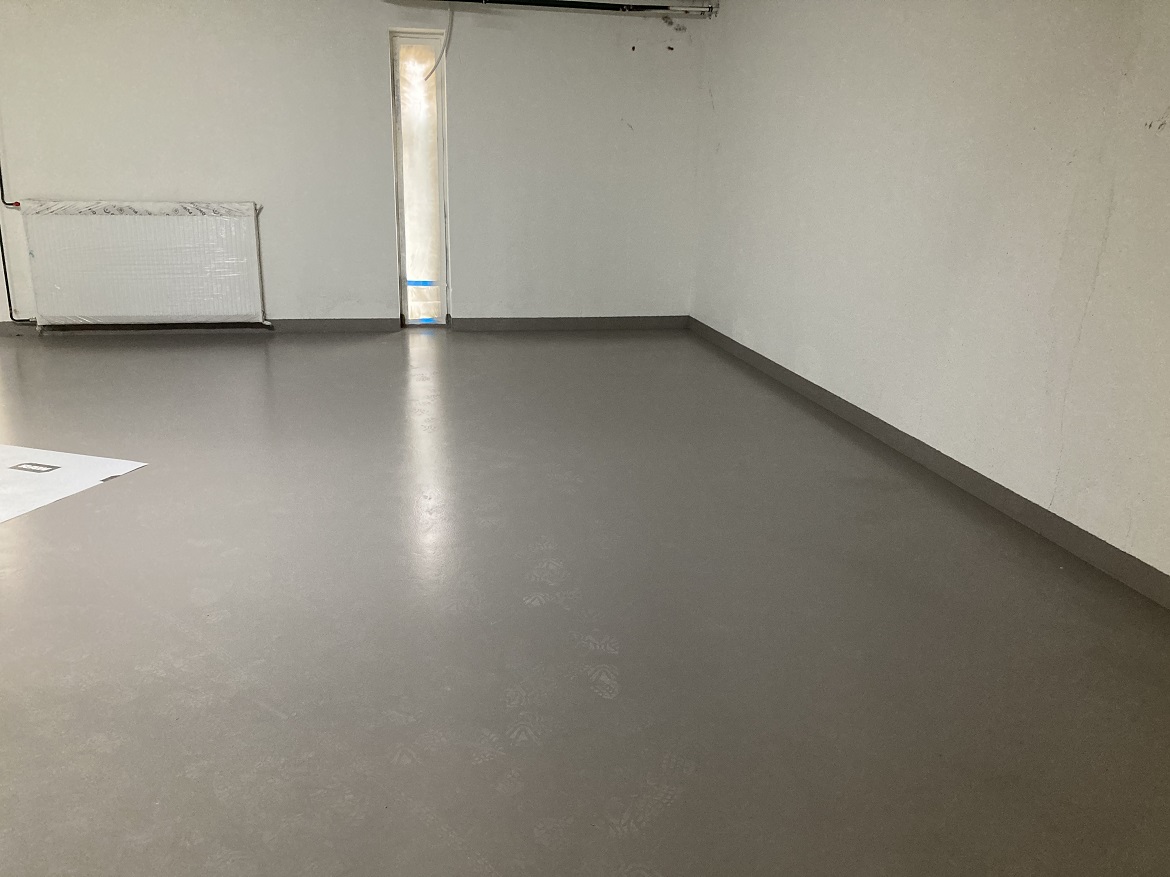

Irtaimistovaraston lattian maalaustyöt ovat valmistuneet. Kylpyhuoneiden laatoitustyöt jatkuvat neljännessä kerroksessa. Ensi viikolla alkaa laminaattiasennukset.

Talo B

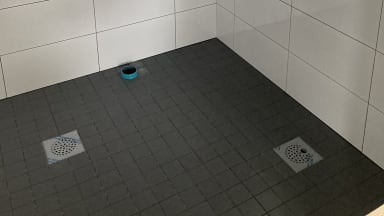

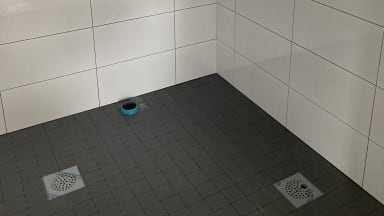

Listoitustyöt käynnissä toisessa kerroksessa. Ensimmäisen kerroksen alakattotyöt alkoivat. Välioviasennukset sekä saunaosaston laatoitustyöt jatkuvat.

Talo C

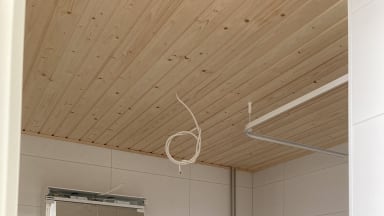

Asuntojen kylpyhuoneiden paneelikattoasennukset meneillään neljännessä kerroksessa. Kylpyhuoneiden allas- ja peilikaappien asennukset jatkuvat. Porrashuoneen alakattojen asennustyöt alkaneet tällä viikolla.


Piharakennus
Pihavaraston runkotyöt alkoivat tiistaina.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 98,73 % (mitattu 3.5.2023)
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
