Viikkotiedote 10 / 2023

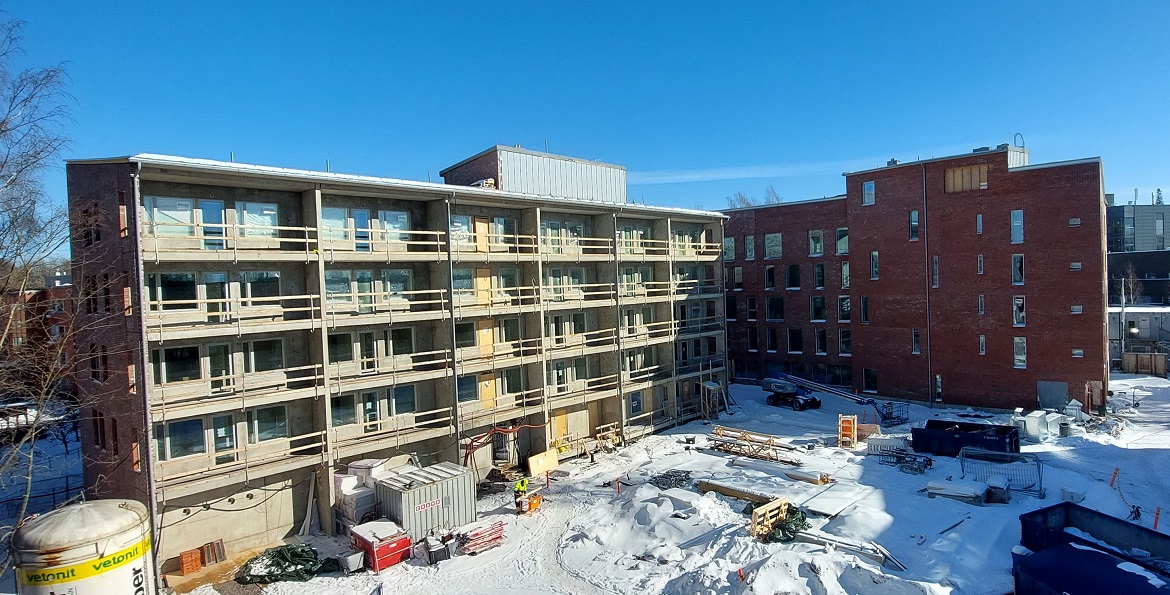

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

AURINKO.jpg       Työmaan kuulumisia        imagegwfns.png

Työt jatkuvat aikataulun mukaisesti vaihtelevassa pakkassäässä.

Talo A

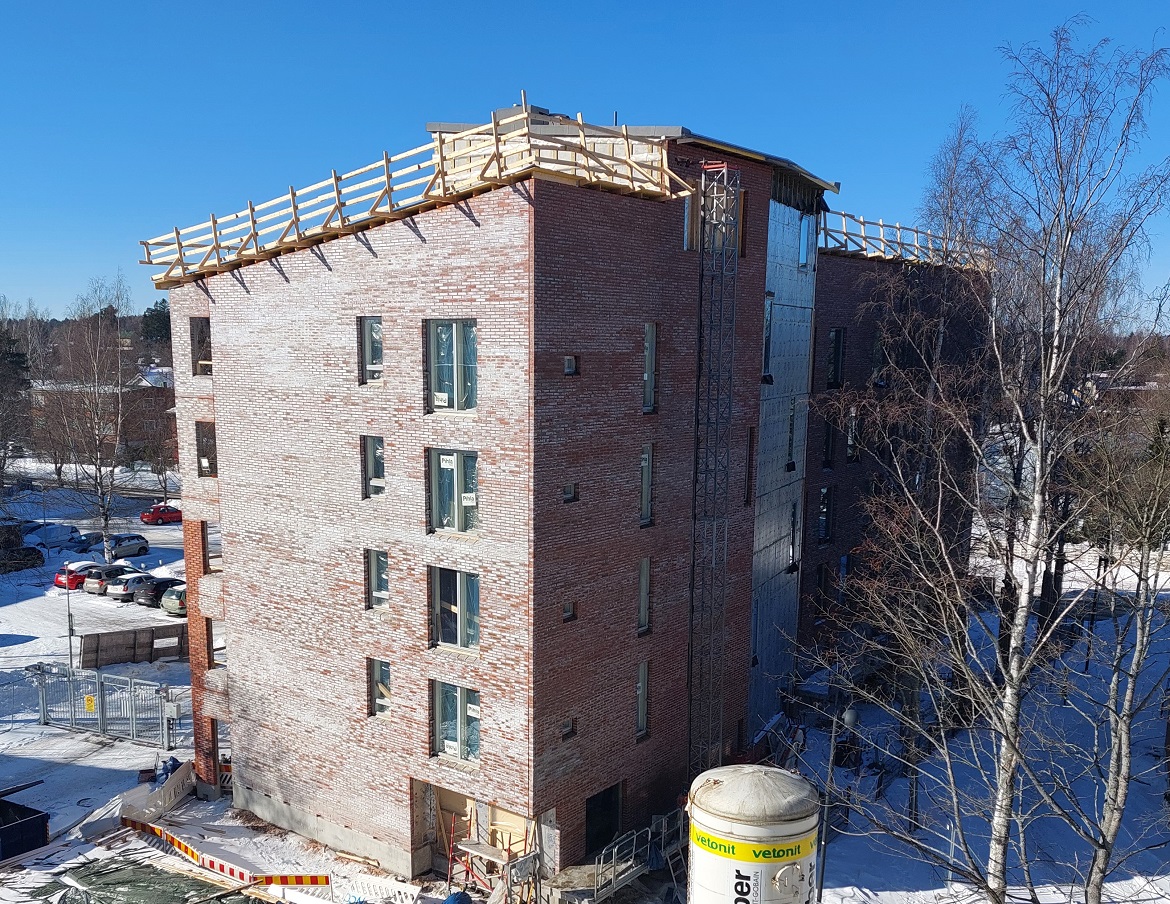

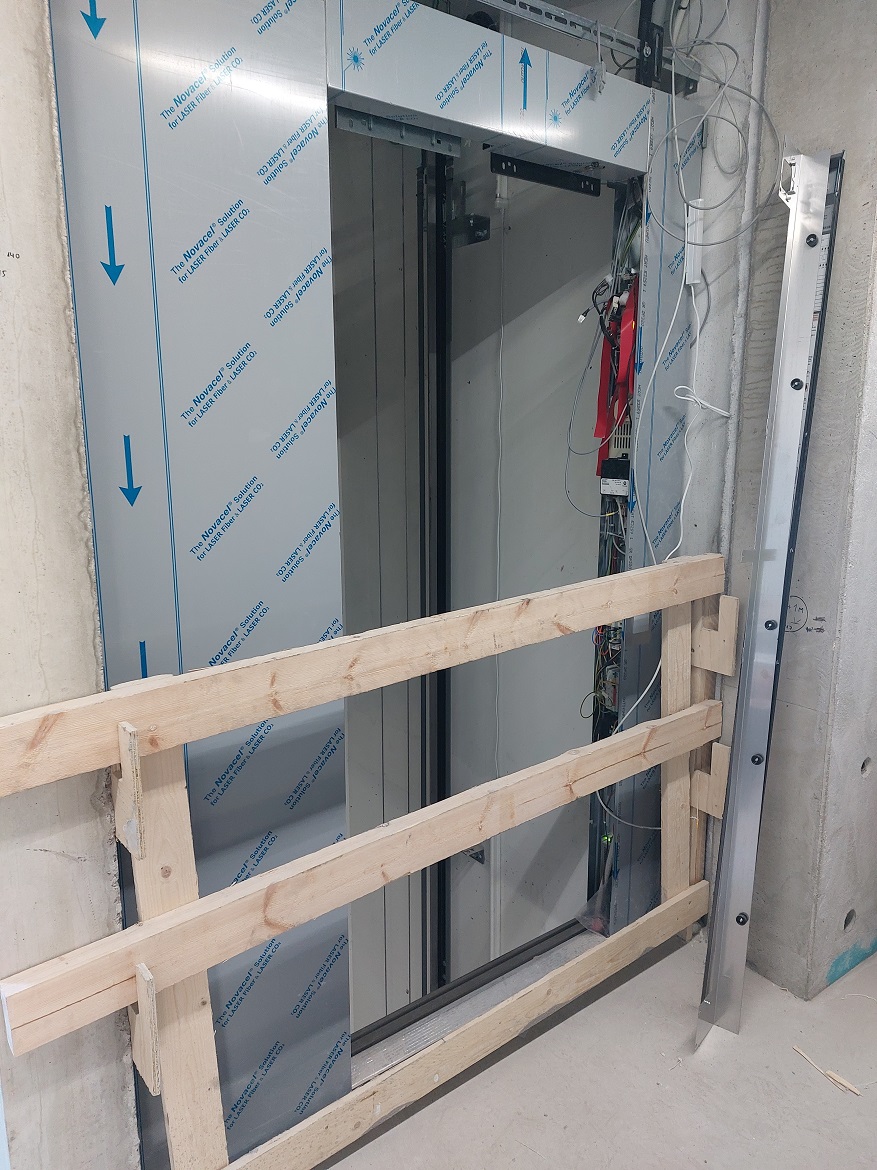

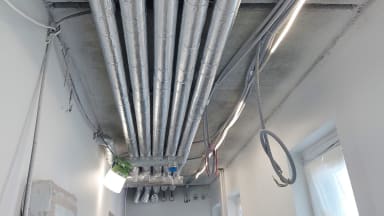

Julkisivun muuraus on melkein valmis ja vesikaton rivipellitys on valmistunut. Kolmannen kerroksen väliseinätyöt ovat valmiit ja neljännessä kerroksessa valmistui toisen puolen levytystyöt. Tasoitetyöt ovat käynnissä toisessa kerroksessa. Hissin asennustyöt ovat alkaneet ja viikolla 13 se pitäisi olla käytössä. IV-konehuoneen lattiapinnoitustyö ovat myös käynnissä. Asuntojen alakattojen vesijohdot on asennettu.

Talo B

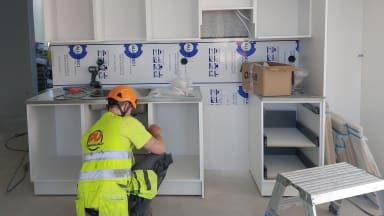

Kylpyhuoneiden laattapohjatyöt ovat edenneet neljänteen kerrokseen ja vesieristystöitä tehdään toisessa kerroksessa. Asuntojen tasoite- ja maalaustyöt ovat valmiit. Porraskäytävien tasoite- ja maalaustyöt jatkuvat. Kalusteasennus on käynnissä viidennessä kerroksessa.

Talo C

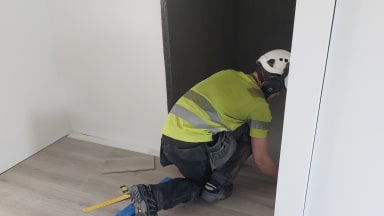

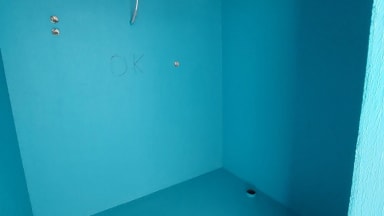

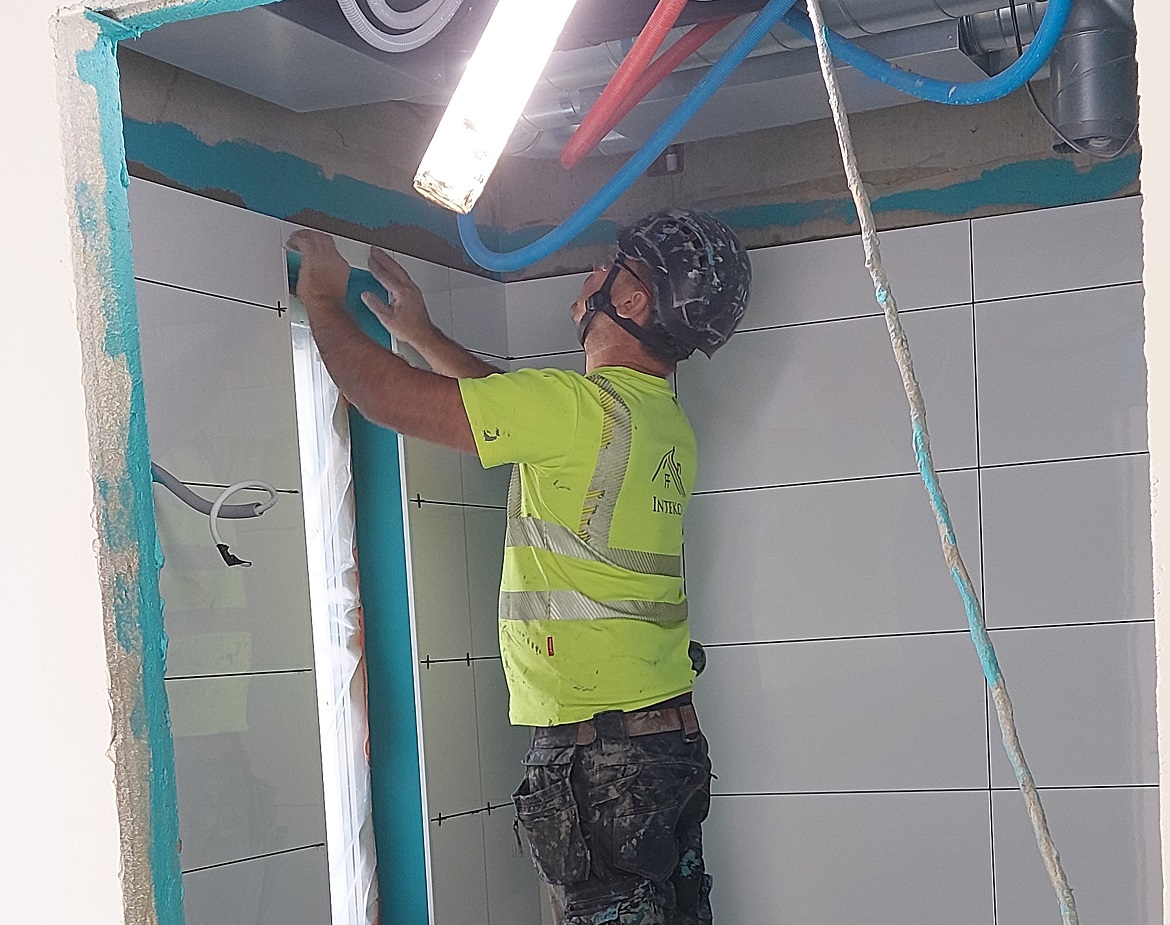

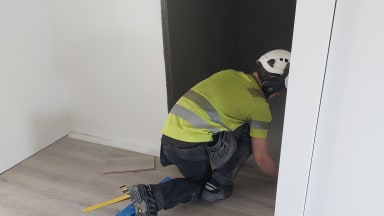

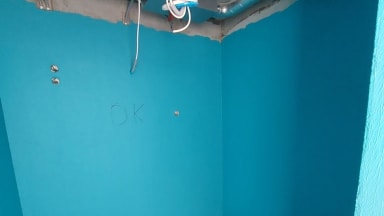

Kylpyhuoneiden laattapohjatyöt valmistuivat tänään ja vedeneristystyöt on tehty 1 - 3 kerroksissa. Laatoitustyöt ovat käynnissä kolmannessa kerroksessa. Maalaustyöt ovat valmiit kaikissa asunnoissa. Asuntojen laminaatit on asennettu toisessa ja kolmannessa kerroksessa sekä puolet neljännestä kerroksesta. Ensi viikolla alkavat väliovien asennukset. Porrashuoneen kaiteet on asennettu.

Työmaan aikataulu

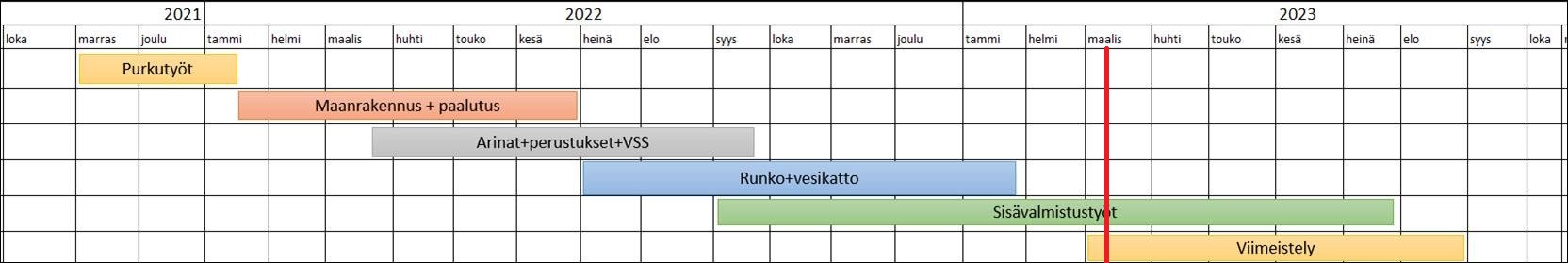

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
