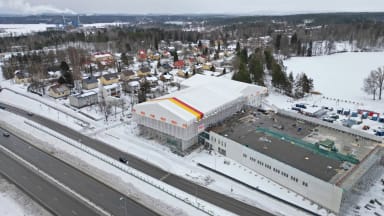

Viikkotiedote 7/2023
Saimaanportin yhtenäiskoulun työmaalla väliseinätyöt saatiin valmiiksi lohkolla A2 ja työt siirtyvät lohkolle A1. Mestan vapauduttua tasoitusurakka polkaistiin hyvään vauhtiin A2-lohkolla.
B-lohkolla käynnissä on mm. väliseinämuuraustyöt IV-konehuoneen ympärillä. Sääsuojarunkoa rakennetaan valmiiksi B-lohkon päätyyn, jotta sääsuoja voidaan siirtää A2-lohkolta vesikattotöiden valmistuttua.
