Viikkotiedote 9/2023
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lohkon 3 valu
- Pihakannen lohkon 1 suojalaatan raudoitus ja valu
- Pihakannen lohkon 2 suojalaatan valu
- Pihakannen lohkon 2 sääsuojan purku
- Räystäspellitys
- Tup-parvekkeiden lasien asennus
- Julkisivun saumaus länsi- ja pohjoispuolella
- E-siiven lattian raudoitus ja valu

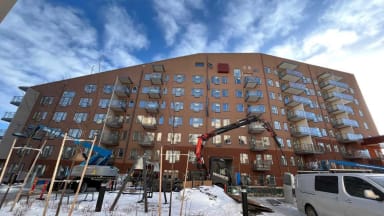

Kuva 1. Parvekelasitusta.
E-rappu:
- Porrashuoneen alakatot
- 2. kerroksen käytävän lattian laatoitus
- Viimeistely
- Loppusiivous

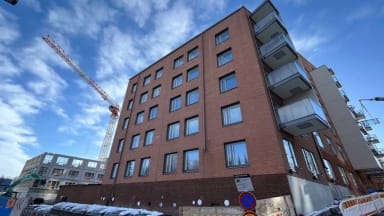

Kuva 2. Vaihe 2 julkisivu Rälssitilankujan puolelle.
F-rappu:
- Kodinkoneasennus
- Laminaattiasennus
- Listoitus
- Parviasuntojen portaat
- Porrashuoneen maalaus
G-rappu:
- Kivitasoasennus
- Kodinkoneasennus
- Parkettiasennus
- Kylpyhuoneen kalusteet
- Porrashuoneen mattoasennus
- Kerhotilan mattoasennus
H-rappu:
- Kivitasoasennus
- Keittiön välitilan laatoitus
- Kodinkoneasennus
- Porrashuoneen maalaus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,65 %.

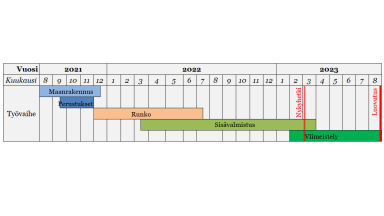

Aikataulu

Vaihe 3

Kuva 3. Työmaan julkisivu itään Vaiheelle 3.
Käynnissä olevat työvaiheet
I-rappu:
- 4. kerroksen elementtiasennus
J-rappu:
- Ikkuna-asennus
- Parvekeoviasennus
- Vesikaton puutyöt
- Etuputsi
- Väliseinämuuraus
- Teknisten tilojen maalaus
- Talotekniset työt käynnissä
K-rappu:
- Ikkuna-asennus
- Parvekeoviasennus
- Vesikaton puutyöt
- Etuputsi
- Kylpyhuoneen kaatolattiatyöt
- Väliseinämuuraus
- Pesulan ja talosaunan DB-alakatot
- Teknisten tilojen maalaus
- Talotekniset työt käynnissä
L-rappu:
- 2. kerroksen elementtiasennus
Työmaan viimeisimmän TR-mittauksen tulos on 90,05 %.

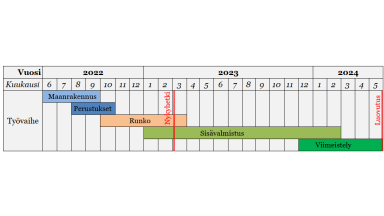

Aikataulu
