Viikkotiedote 8/2023

Kuva 1. Vaiheet 1, 2 ja 3.
Vaihe 2

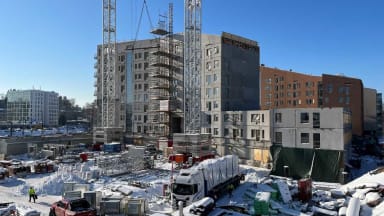

Kuva 2. Yleiskuva työmaasta.
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lohkon 3 raudoitus
- Pihakannen lohkon 1 lämmöneristys
- Pihakannen lohkon 2 lämmöneristys
- Pihakannen lohkon 2 suojalaatan raudoitus
- Räystäspellitys
- Parvekesyöksyt
- Vesikaton kattoluukut
- E-siiven viemäriasennus

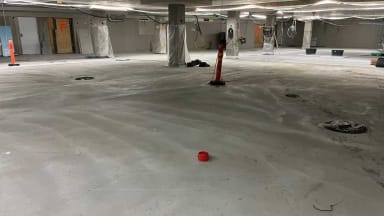

Kuva 3. Autohallin lämmöneristys.

Kuva 4. Autohallin raudoitus käynnissä.

Kuva 5. Autohallin lattiaa valettu ja seiniä levytetty.
E-rappu:
- Listoitus
- Kodinkoneasennus
- Parviasuntojen portaat
- Porrashuoneen alakatot
- Viimeistelyn aloitus

Kuva 6. Parviportaat paikallaan E-rapussa.
F-rappu:
- Kivitasoasennus
- Keittiön välitilan laatoitus
- Kodinkoneasennus
- Laminaattiasennus
- Listoitus
- Parviasuntojen portaat
- Oviasennus
- Porrashuoneen maalaus

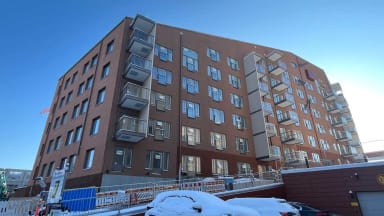

Kuva 7. Vaiheen 2 länsisivu.
G-rappu:
- Kodinkoneasennus
- Laminaattiasennus
- Saunan puutyöt
- Kylpyhuoneen kalusteet
- Porrashuoneen mattoasennus
- Pesulan maalaus
- Kerhotilan mattoasennus
H-rappu:
- Kodinkoneasennus
- Oviasennus
- Porrashuoneen maalaus
- Porrashuoneen kaideasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,65 %.

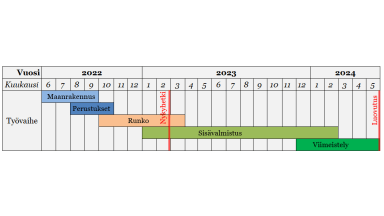

Aikataulu

Vaihe 3

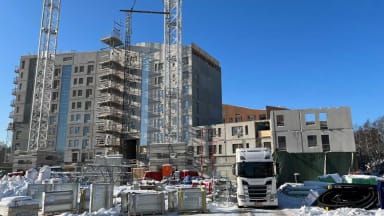

Kuva 8. Vaihe 3 I-, J- ja K-raput.
Käynnissä olevat työvaiheet
I-rappu:
- 3. kerroksen elementtiasennus

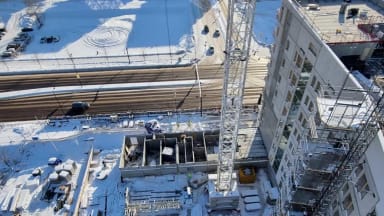

Kuva 9. I-rappu Rälssitilankujan puolelta.
J-rappu:
- Ikkuna-asennus
- Parvekeoviasennus
- Vesikaton höyrynsulku
- Vesikaton puutyöt
- Etuputsi
- Väliseinämuuraus
- Talotekniset työt käynnissä

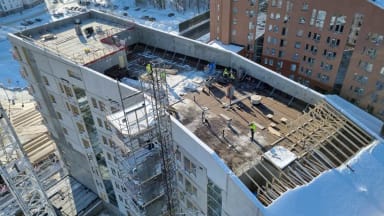

Kuva 10. J- ja K-rappujen kattotyöt käynnissä.
K-rappu:
- Ikkuna-asennus
- Vesikaton höyrynsulku
- Etuputsi
- Väliseinämuuraus
- Talotekniset työt käynnissä
L-rappu:
- 1. kerroksen elementtiasennus

Kuva 11. L-rappu nousee Merituulentien varteen.
Työmaan viimeisimmän TR-mittauksen tulos on 97,45 %.

Aikataulu

Kuva 12. Tornit. (Valokuva, Jyrki Tallila)
