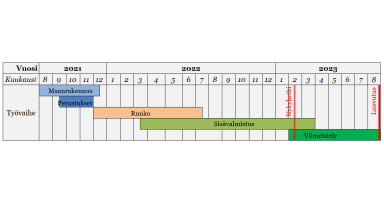

Viikkotiedote 7/2023
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lohkon 1 levyseinät
- Autohallin lohkon 2 lattiavalu
- Autohallin lohkon 2 levyseinät
- Autohallin lohkon 3 viemäri ja eristeasennus
- Pihakannen lohkon 1 lämmöneristys
- Pihakannen lohkon 2 vedeneristys
- Vaiheen 2 ja 3 välisen pihaportaan valu
- Ikkunapellitys
- Parvekesyöksyt
E-rappu:
- Listoitus
- Kodinkoneasennus
- Porrashuoneen mattoasennus
- Porrashuoneen alakatot
F-rappu:
- Kivitasoasennus
- Keittiön välitilan laatoitus
- Kodinkoneasennus
- Laminaattiasennus
- Oviasennus
- Porrashuoneen maalaus
G-rappu:
- Kalusteasennus
- Kodinkoneasennus
- Saunan puutyöt
- Kylpyhuoneen kalusteet
- Porrashuoneen mattoasennus
- Kerhotilan laatoitus
- Kerhotilan mattoasennus
H-rappu:
- Kodinkoneasennus
- Laminaattiasennus
- Oviasennus
- Porrashuoneen maalaus
- Porrashuoneen kaideasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 95,93 %.
Aikataulu

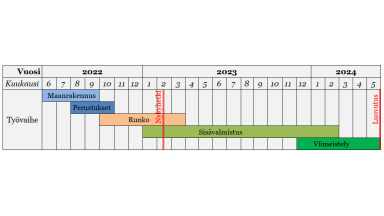

Vaihe 3
Käynnissä olevat työvaiheet
I-rappu:
- 2. kerroksen elementtiasennus
J-rappu:
- Ikkuna-asennus
- Talotekniset työt käynnissä
- Vesikaton puutyöt
K-rappu:
- 10. kerroksen elementtiasennus
- Ikkuna-asennus
- Vesikaton höyrynsulku
Työmaan viimeisimmän TR-mittauksen tulos on 98,33 %.
Aikataulu
