Viikkotiedote 51/2021
Riihitontun viikkotiedote jää joulutauolle ja ilmestyy seuraavan kerran perjantaina 7.1.2022. Riihitontun työmaan väki toivottaa hyvää joulua!
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Julkisivun muuraus
- Autohallin lattian raudoitus

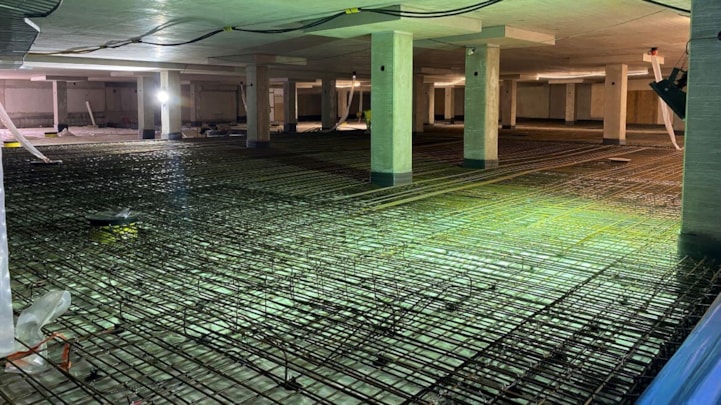

Kuva 1. Autohallissa tehdään lattian raudoitustöitä.

Kuva 2. Teräsulokeparvekkeet on asennettu.
A-rappu:
- Tasoitus
- Maalaus
- Kalusteasennus
- Laatoitus
B-rappu:
- Laatoitus
- Kylpyhuoneiden putkityöt
- Käytävien alakattorungot
- Oviasennus
C-rappu:
- Tasoitus
- Maalaus
- Kalusteasennus
- Laatoitus
- Laminaatit
D-rappu:
- Saunojen lauteet
- Kylpyhuoneen vesikalusteet
- Loppusiivous

Kuva 3. Listoitukset on saatu valmiiksi D-rapun asunnoissa.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,51 %.

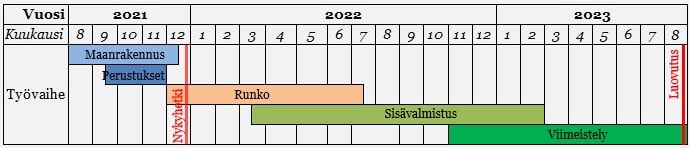

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
Autohalli:
- Anturat
E-rappu:
- Väestösuojan seinien tuplaus
- Väestösuojan väliseinien muotitus ja raudoitus
G-rappu:
- Ontelosaumavalu
- Eteläpäädyn täytöt
F-rappu:
- Alapohjan onteloasennus
H-rappu:
- Eteläpäädyn täytöt

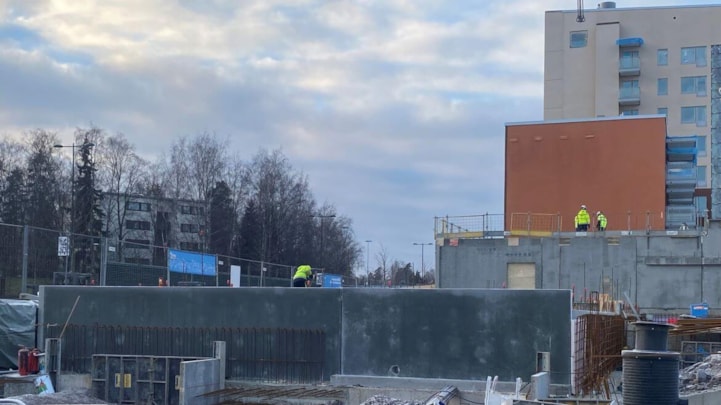

Kuva 4. Työt etenevät vaiheen 2 puolella - etualalla H-rappu ja taka-alalla G-rappu.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 91,72 %.
Aikataulu
