Viikkotiedote 50/2022
Vaihe 2

Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin kannen osan 2 kuivatus
- Autohallin eristeasennus
- Parvekkeiden kynnyspellit
E-rappu:
- LVIS -työt käynnissä
- Laminaattiasennus
- Laatoitus
- Oviasennus
F-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Kalusteasennus
G-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Kalusteasennus
- Kivitasoasennus
- Laatoitus
- Oviasennus
- Saunan ja kerhotilan väliseinät
- Pesulan jousirankakatto
H-rappu:
- LVIS -työt käynnissä
- Tasoitus
- Maalaus
- Kalusteasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,34 %.

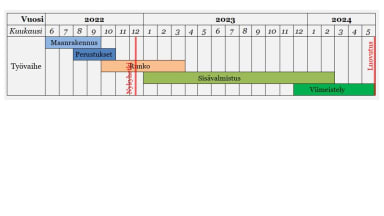

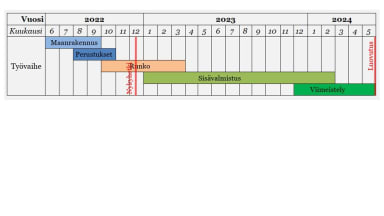

Aikataulu

Vaihe 3

Käynnissä olevat työvaiheet
I-rappu:
- Väestönsuojan 1. osan seinät
- Väestönsuojan 2. osan lattian valu
- Väestönsuojan 2. osan seinät
J-rappu:
- 6. kerroksen elementtiasennus
K-rappu:
- 5. kerroksen elementtiasennus
Työmaan viimeisimmän TR-mittauksen tulos on 97,49 %.

Aikataulu
