Viikkotiedote 50/2021
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Julkisivun muuraus
- Autohallin raudoitus
- Teräsulokeparvekkeiden asennus
- Metalli-ikkunoiden asennus
- Ikkunoiden saumaus

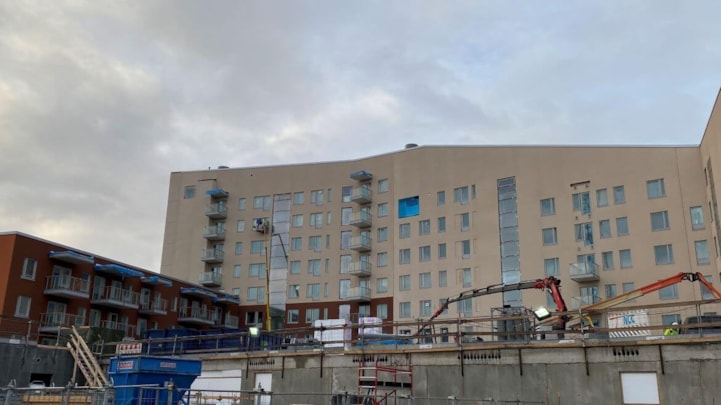

Kuva 1. Teräsulokeparvekkeiden ja ikkunoiden asennus sekä saumaus käynnissä.
A-rappu:
- Kalusteet
- Tasoitus
- Maalaus
- Laatoitus
B-rappu:
- Laatoitus
- Käytävien alakattorungot
- Ovien asennus
C-rappu:
- Tasoitus
- Maalaus
- Kalusteet
- Laatoitus
- Laminaatit
D-rappu:
- Kylpyhuoneiden vesikalusteet
- Loppusiivous
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,24 %.

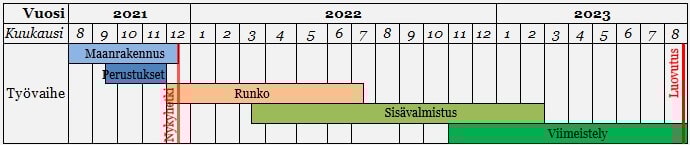

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
E-rappu:
- Väestösuojan raudoitus ja muotti
- Ontelot
- Holvin raudoitus

Kuva 2. Väestösuojan muotitus ja raudoitus E-portaassa.

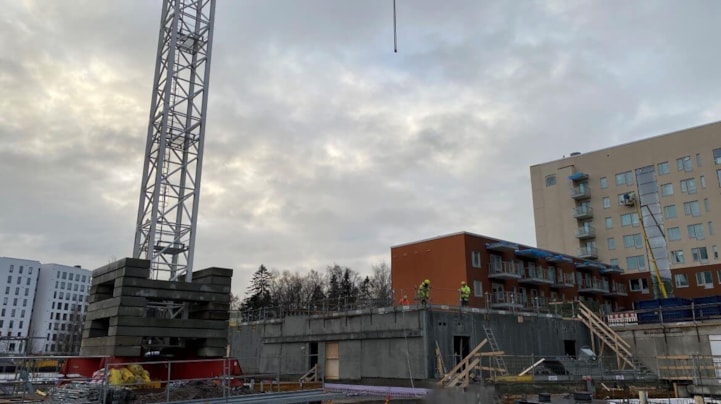

Kuva 3. G-porras.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 91,72 %.
Aikataulu
