Viikkotiedote 49/2021
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- B ja C parvekkeiden kynnysten saumaus
- Autohallin eristeet, raudoitus ja valu
- Metalli-ikkunat
A-rappu:
- Väliseinät
- Tasoitus
- Maalaus
- Kalusteasennukset
- Laatoitus

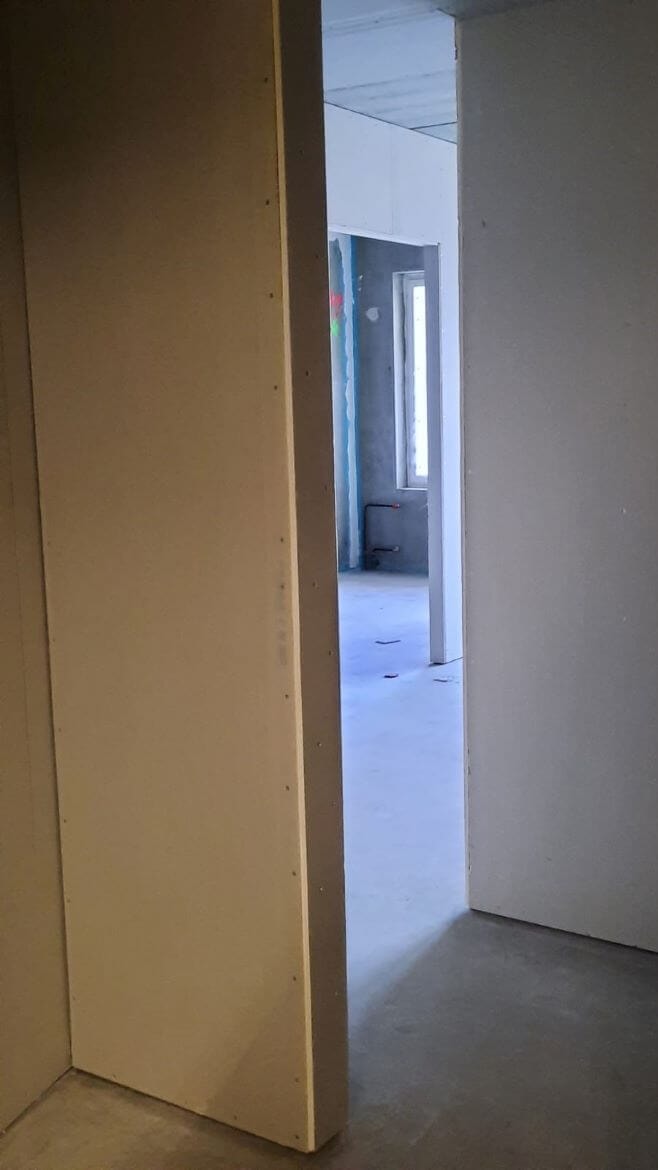

Kuva1. Väliseinät valmistuvat A -rapussakin.
B-rappu:
- Laatoitus
- Kylpyhuoneiden alakatot
- Kylpyhuoneiden putket
- Saunojen rungot
- Ovien asennus
- Alakatot käytäville
C-rappu:
- Tasoitus
- Maalaus
- Kalusteasennukset
- Laminaatti
- Laatoitus
D-rappu:
- Kylpyhuoneiden kalusteet
- Listoitus
- Loppusiivous
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,70 % (ulkoinen mittaus).

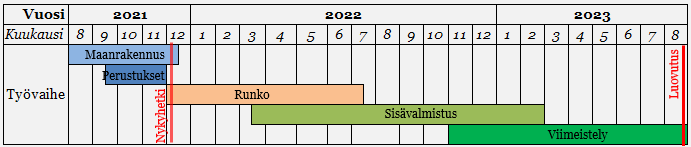

Aikataulu

Vaihe 2

Kuva 2. Työmaan toinen torninosturi pystytettiin viimeviikolla.
Käynnissä olevat työvaiheet
- Väestösuojan pohjatyöt
- Autohallin ulkoseinälinjat
- Autohallin täyttö ja sokkelikevennykset
G-rappu:
- Seinät
- Ontelot
Työturvallisuus
Työmaan viimeisimmän MVR-mittauksen tulos on 96,47 % (sisäinen mittaus).
Aikataulu
