Viikkotiedote 47/2022
Vaihe 2
Käynnissä olevat työvaiheet

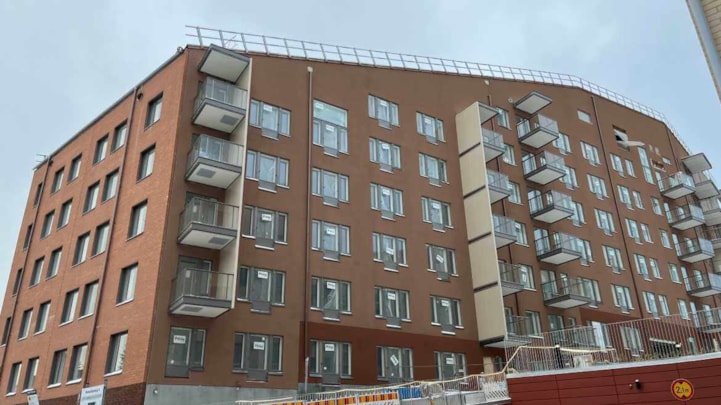

Kuva 1. Julkisivu länteen.
Autohalli ja piha-alueet:
- Autohallin kannen kuivatus
- Autohallin viemäriasennukset
- Parvekkeiden kattojen pellitys
- Parvekkeiden länsisivun saumaus
- Arkadin katon levytys
- E-portaan siiven sokkelin kermipohjat

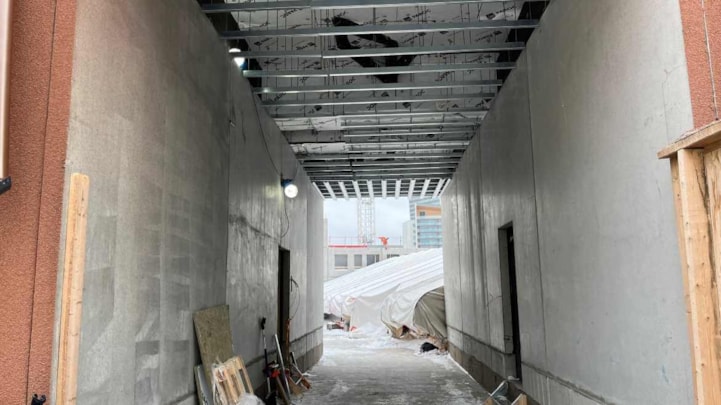

Kuva 2. E ja F -rappujen välisen arkadin kattotyöt käynnissä.
E-rappu:
- LVIS -työt käynnissä
- Laminaattiasennus
- Oviasennus

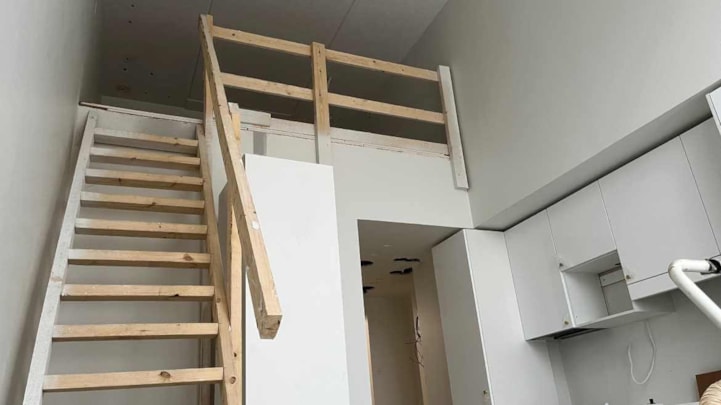

Kuva 3. E -rappuun tulee parviasuntoja.

Kuva 4. Asuntojen oviasennus aloitettu E -rapussa.
F-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Kalusteasennus
G-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Kalusteasennus
- Laatoitus
- Oviasennus
H-rappu:
- LVIS -työt käynnissä
- Tasoitus
- Maalaus

Kuva 5. H-rapun väliseinät alkavat olla valmiita.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,86 %.

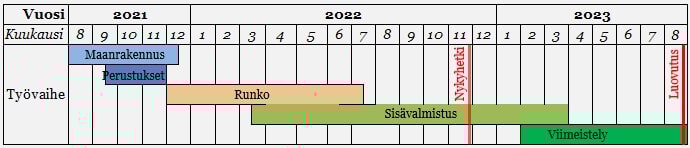

Aikataulu
Vaihe 3
Käynnissä olevat työvaiheet
I-rappu:
- Väestönsuojan eristys ja täyttö
J-rappu:
- 4. kerroksen elementtiasennus

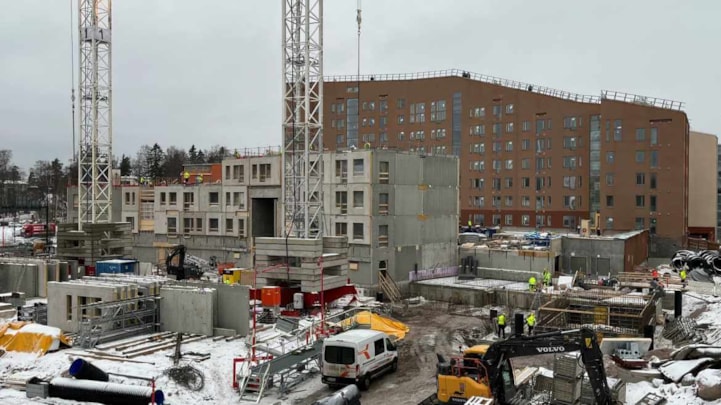

Kuva 6. J ja K -rappujen elementtiasennusta 3. vaiheessa.
K-rappu:
- 3. kerroksen elementtiasennus
Työmaan viimeisimmän TR-mittauksen tulos on 96,74 %.

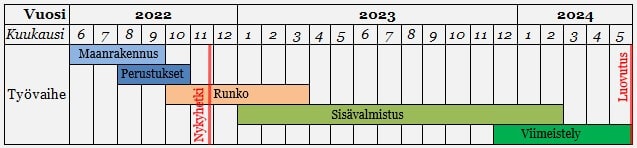

Aikataulu
