Viikkotiedote 44/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- E-portaan siiven plaanovalu
- Rappaus G -rappu
- Parvekkeiden asennus
- Parvekkeiden kattojen eristystyöt
- Vesikaton vedeneristystyöt

Kuva 1. Aamuhämärissä. (Valokuva: Matias Saarimaa)
E-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Laminaattiasennus
- Kalusteasennus

Kuva 2. Häkävaroitin.
F-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
Kuva 3. Lämpötilasäädin ja valokatkaisimet.
G-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Kalusteasennus
- Laatoitus
Kuva 4. Kattovalot.
H-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,24 %.

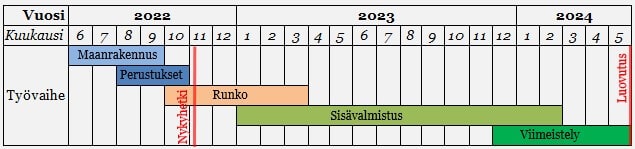

Aikataulu
Vaihe 3
Käynnissä olevat työvaiheet

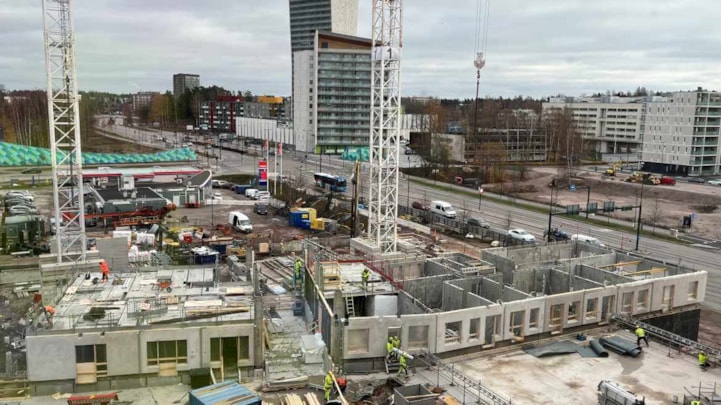

Kuva 5. Vaihe 3.
I-rappu:
- Anturatyöt
J-rappu:
- 2. kerroksen elementtiasennus
K-rappu:
- 2. kerroksen elementtiasennus
Työmaan viimeisimmän TR-mittauksen tulos on 95,02 %.
Aikataulu
