Viikkotiedote 43/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin kannen vedeneristyksen etutyöt
- E-portaan siiven seinien ja lattian työt
- Rappaus G -rappu
- Ikkunapellitys H -rappu
- Parvekkeiden paloseinien asennus
E-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Laminaattiasennus
- Kalusteasennus
- Parviasuntojen parvien valmistus

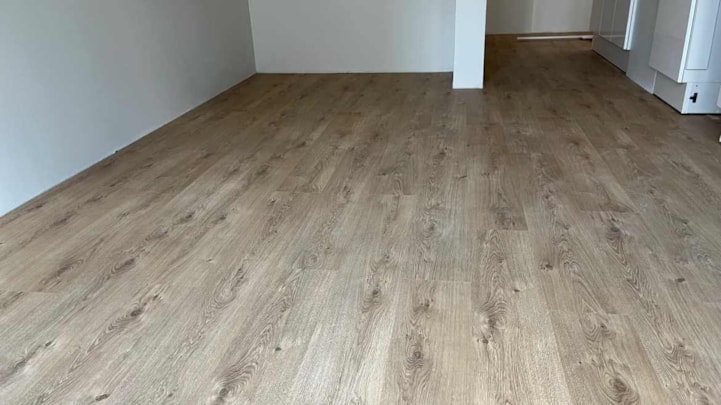

Kuva 1. Lattialaminaattia E-rapussa.

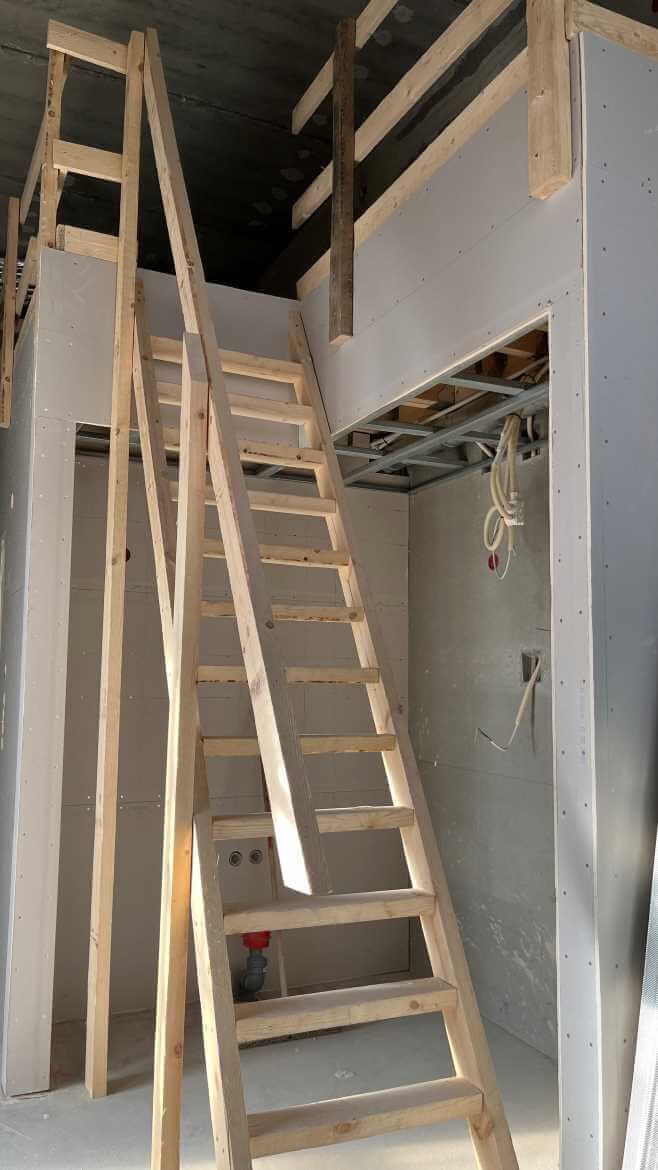

Kuva 2. Parviasuntojen pohjat alkavat hahmottua parvien rakentamisen myötä.

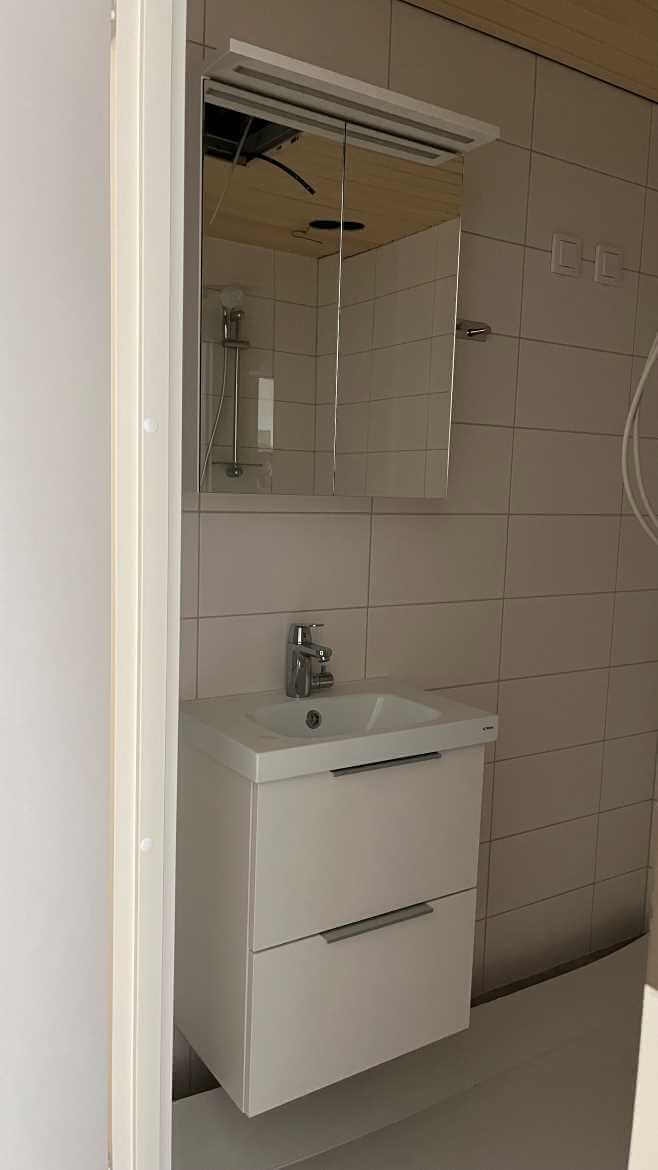

Kuva 3. Peilikaappi ja allaskalustus kylpyhuoneessa E-rapussa.

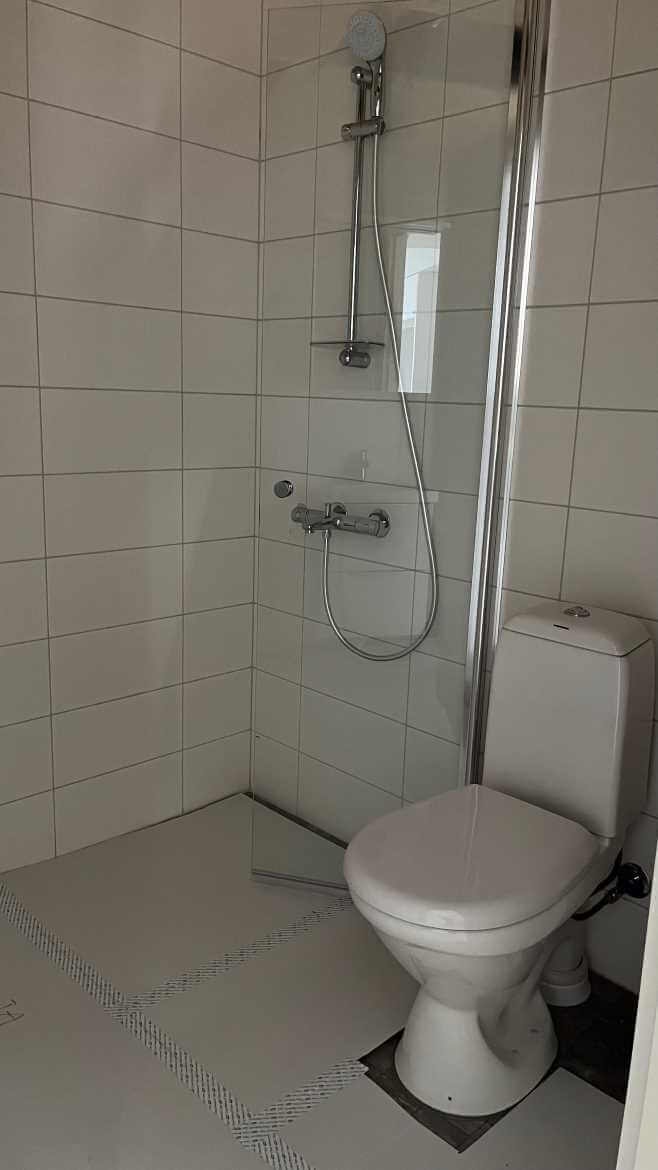

Kuva 4. Suihkunurkkaus kääntyvällä suihkuseinällä E-rapussa.
F-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
G-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
- Maalaus
- Kalusteasennus
- Laatoitus

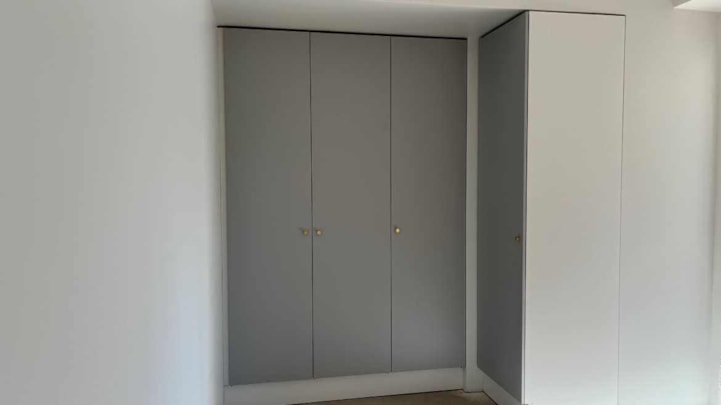

Kuva 5. Makuuhuoneen kaapistoa G-rapussa.
H-rappu:
- LVIS -työt käynnissä
- Väliseinät
- Tasoitus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,24 %.

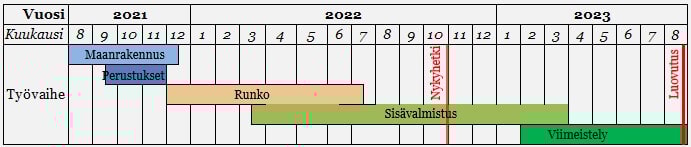

Aikataulu

Vaihe 3

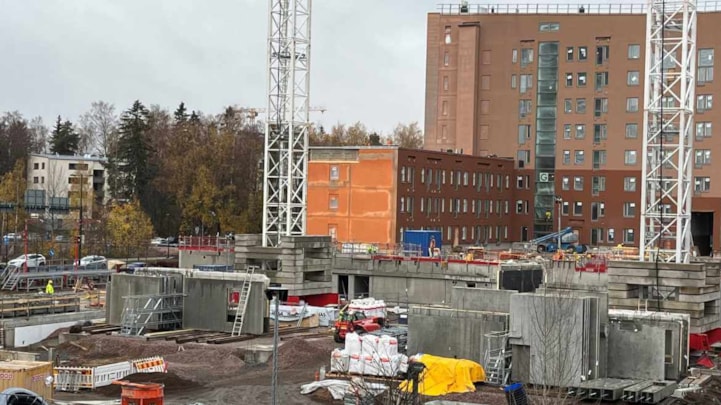

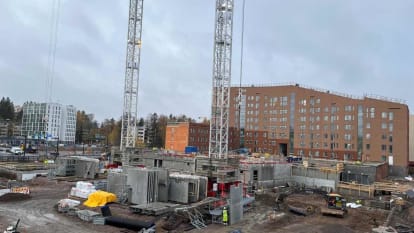

Kuva 6. Vaiheessa 3 elementtiasennus alkanut.
Käynnissä olevat työvaiheet
- Autohallin anturatyöt
I-rappu:
- Anturatyöt
J-rappu:
- 1. kerroksen elementtiasennus
K-rappu:
- 1. kerroksen elementtiasennus
L-rappu:
- Jalkakäytävän täyttö
Työmaan viimeisimmän MVR-mittauksen tulos on 93,75 %.

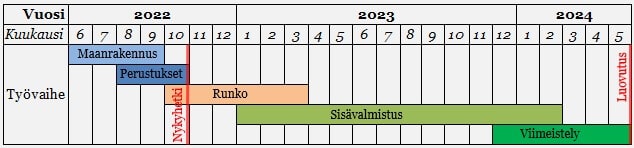

Aikataulu
