Viikkotiedote 42/2022

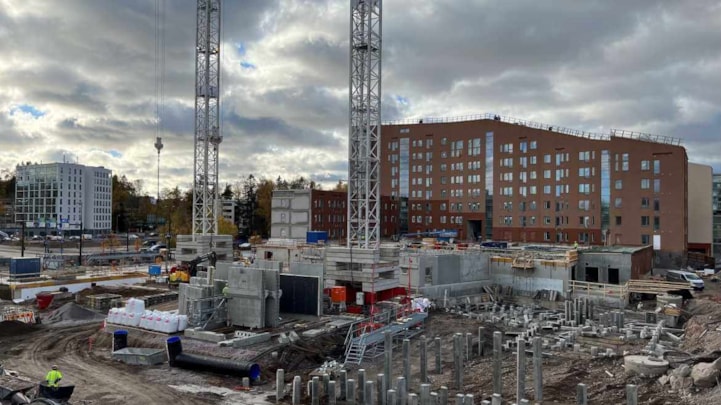

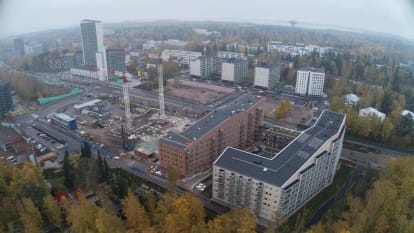

Kuva 1. Yleiskuva alueesta.
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin kannen vedeneristys
- Autohallin 3. lohkon muotin purku
- E-portaan siiven seinien ja lattian työt
- Vesikaton vesieristys
- Rappaus G -rappu
- Ikkunapellitys E ja H -rappu
- Kittaus, länsipuoli
- Parvekkeiden paloseinien asennus

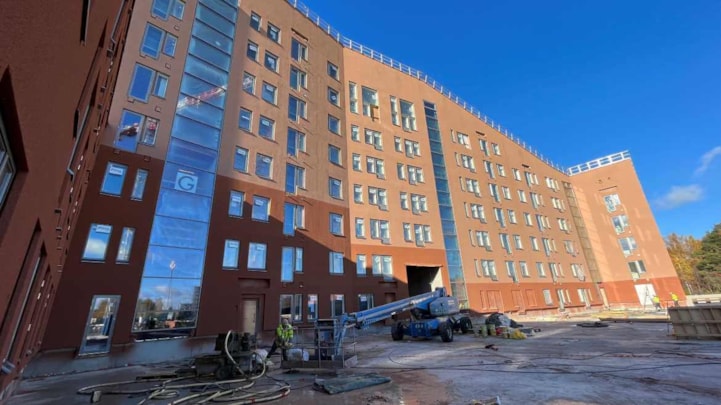

Kuva 2. Rappaus G-rappu sisäpiha.

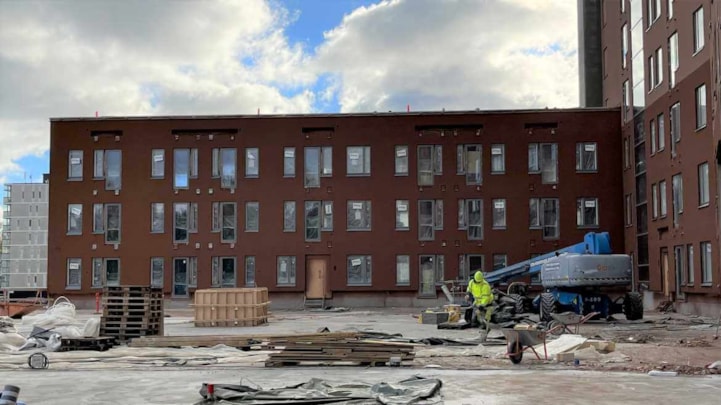

Kuva 3. Rappaus H-rappu sisäpiha.

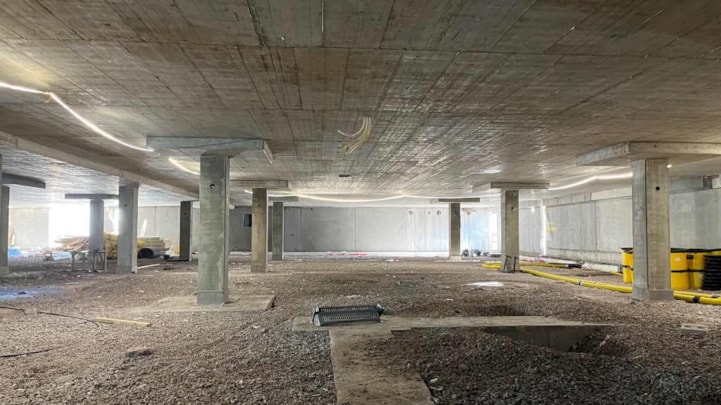

Kuva 4. Autohalli.
E-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Laminaattiasennus
- Kalusteasennus
- Parviasuntojen parvien valmistus
F-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Lattialämmityksen asennus
- Plaano
G-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Kalusteasennus
- Laatoitus
H-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 95,37 %.

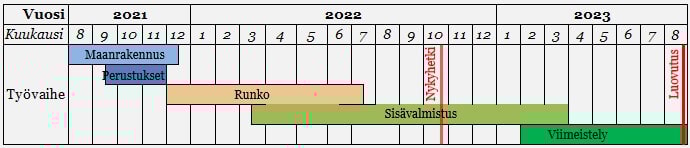

Aikataulu

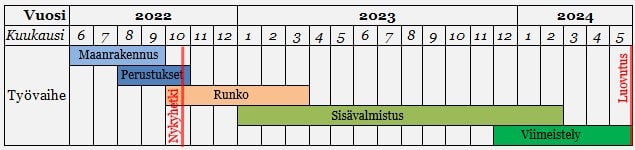

Vaihe 3

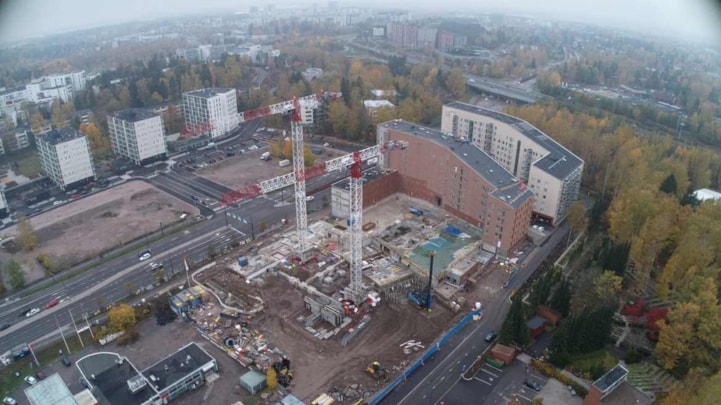

Kuva 5. Yleiskuva alueesta.

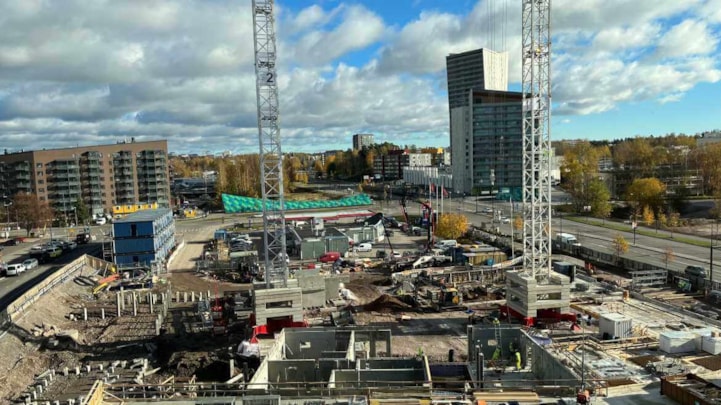

Kuva 6. Vaihe 3.
Käynnissä olevat työvaiheet
- Autohallin antura työt
I-rappu:
- Paalutus
- Anturapohjat
J-rappu:
- Alapohjan paikallavalulaatan eristys, raudoitus ja valu
- 1. kerroksen elementtiasennus
K-rappu:
- Alapohjan holvivalu
- Väestönsuojan työt
L-rappu:
- Alapohjan paikallavalulaatan eristys, raudoitus ja valu
Työmaan viimeisimmän MVR-mittauksen tulos on 93,75 %.
Aikataulu
