Viikkotiedote 4/2023

Kuva 1. Höyry. Valokuva, Matias Saarimaa.
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin maanrakennustyöt
- Autohallin lohkon 2 lattiatyöt
- Pihakannen lohkon 1 ja 2 vedeneristys
E-rappu:
- Keittiön välitilan laatoitus
- Listoitus
- Kodinkoneasennus
- Sälekaihtimet
- Varusteasennus
- Porrashuoneen kaiteet
F-rappu:
- Kalusteasennus
- Kivitasoasennus
- Laminaattiasennus
- Oviasennus
- Porrashuoneen maalaus
G-rappu:
- Kalusteasennus
- Kivitasoasennus
- Kodinkoneasennus
- Parkettiasennus
- Laatoitus
- Saunan puutyöt
- Kylpyhuoneen pintakromit
- Oviasennus
- Irtaimistovaraston maalaus
- Pesulan maalaus
- Porrashuoneen maalaus
- Porrashuoneen kaiteet

Kuva 2. Malliasunnon keittiö-olohuone.

Kuva 3. Malliasunnon eteinen.

Kuva 4. Malliasunnon makuuhuone.

Kuva 5. Malliasunnon kylpyhuone.

Kuva 6. Malliasunnon sauna.
H-rappu:
- Laminaattiasennus
- Porrashuoneen maalaus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,24 %.

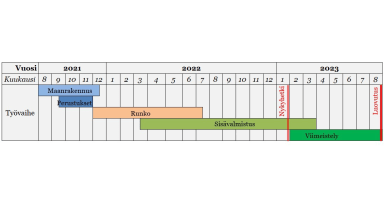

Aikataulu

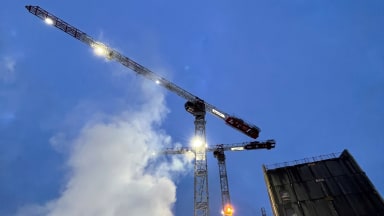

Kuva 7. Aamutaivas. Valokuva, Matias Saarimaa.

Vaihe 3

Käynnissä olevat työvaiheet
I-rappu:
- Väestönsuojan seinien muottien purku
- Väestönsuojan sokkelin vedeneristys ja lämmöneristys
- Massiivilaattojen ja onteloiden asennus alapohjaan
J-rappu:
- Vesikaton kuorikivien asennus
- Vesikaton etuputsi
- Ikkuna-asennu

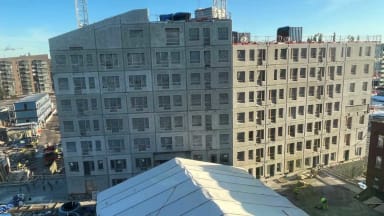

Kuva 8. J ja K -rappu.
K-rappu:
- 8. kerroksen elementtiasennus
- Ikkuna-asennus

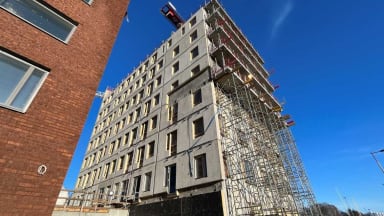

Kuva 9. Ikkuna-asennus aloitettu K-rapussa.
Työmaan viimeisimmän TR-mittauksen tulos on 98,34 %.
Aikataulu

Kuva 10. Työmaan insinöörit palaverissa :)
