Viikkotiedote 4/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Saumaus nauhaikkunat ja parvekkeet
- Pellitykset Schökkiparvekkeet
- Pihakannen suojaus ja eristys
- Muuraus A-pohjoinen

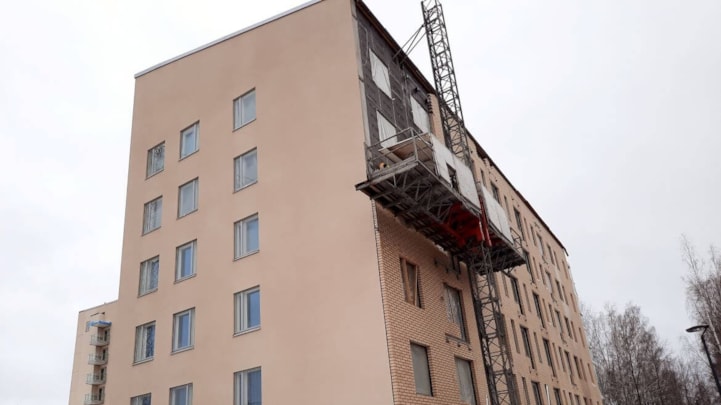

Kuva 1. Muuraus oli tauolla kovien pakkasten takia, mutta on nyt lähes valmis A-rapussa.
A-rappu:
- Maalaus
- Kalusteasennus
- Laminaatit
- Oviasennus
- Laatoitus
B-rappu:
- Kylpyhuoneiden alakatot
- Saunojen rungot
- Saunojen lauteet
- Ovien asennus ja kittaus
- Mattotyöt
- Loppusiivous

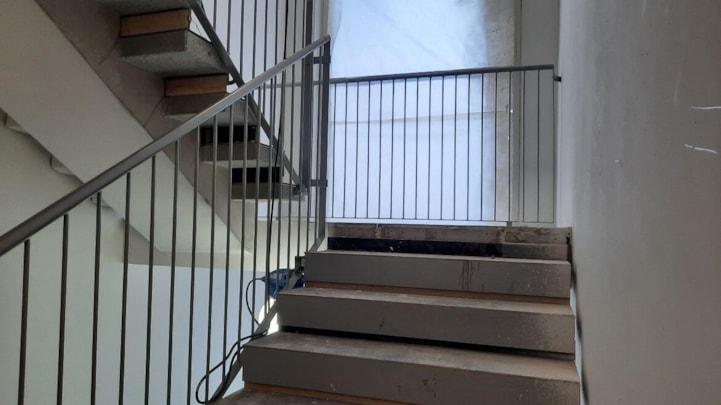

Kuva 2. B -rapun porraskaiteet.
C-rappu:
- Maalaus
- Kalusteasennus
- Laatoitus
- Kylpyhuoneiden alakatot
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,51 %.

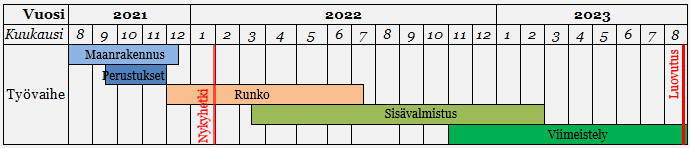

Aikataulu
Vaihe 2
Väliaikainen kaukolämpölinja tuotu rakennukseen.
Käynnissä olevat työvaiheet
E-rappu:
- 2. kerroksen elementtiasennus

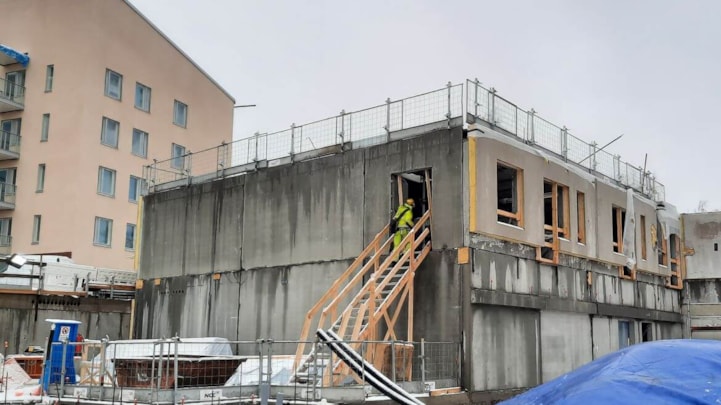

Kuva 3. E-rappu.
G-rappu:
- 3. kerros elementtiasennus

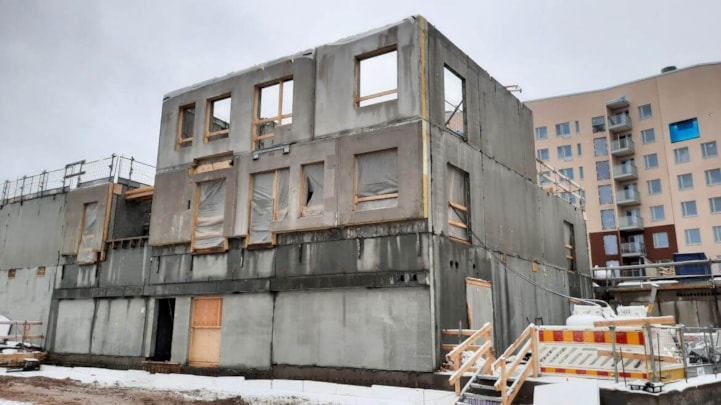

Kuva 4. G-rappu.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,22 %.
Aikataulu
