Viikkotiedote 41/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 3. lohkon valu
- Vesikaton vesieristys
- Rappaus, sisäpiha
- Kittaus, länsipuoli

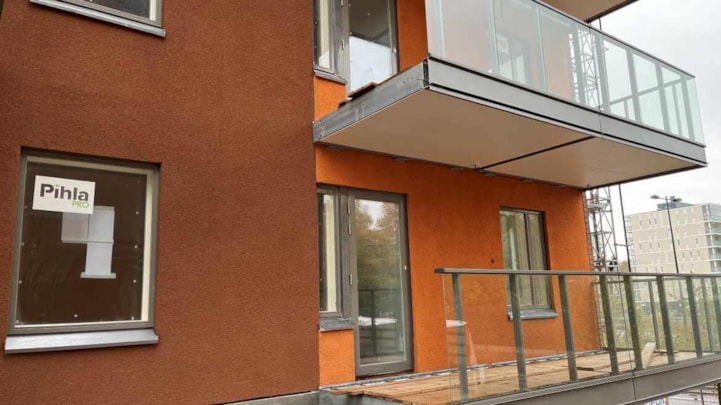

Kuva 1. Länsipuolen seinän väri rappauksen jälkeen.
E-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Kalusteasennus
F-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Lattialämmityksen asennus
- Plaanopumppausvalmistelut
G-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Kalusteasennus
- Laatoitus
H-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 95,37 %.

Aikataulu

Vaihe 3
Käynnissä olevat työvaiheet
- Autohallin antura työt
- Torninosturit tontilla
I-rappu:
- Paalutus käynnissä
J-rappu:
- Alapohjan ontelolaaton asennus

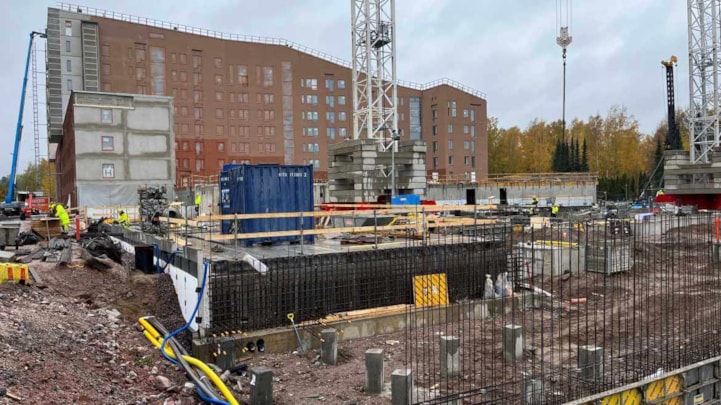

Kuva 2. 2 ja 3 vaiheen rajalla Merituulentiellä.
K-rappu:
- Alapohjan holvivalu
- Väestönsuojan työt

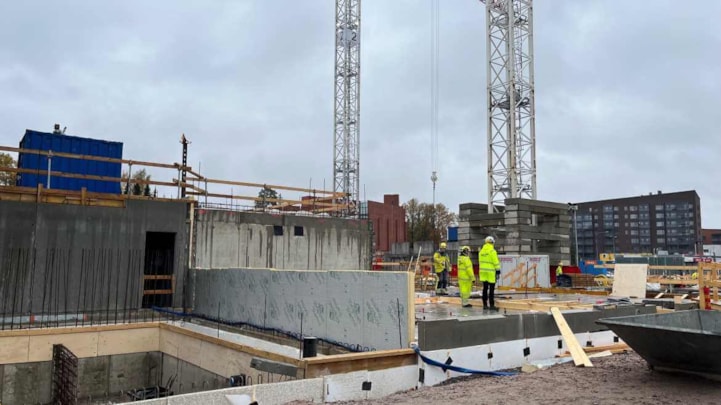

Kuva 3. L-portaan alapohja.
Työmaan viimeisimmän MVR-mittauksen tulos on 94,92 %.

Aikataulu
