Viikkotiedote 41/2021
Tänään Riihitontun työmaalla oli grilli kuumana. Tarjolla oli makkaraa päättyvän kesän ja alkavan syksyn kunniaksi.

Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Pihakannen raudoitus ja valu
- Julkisivun villoitus

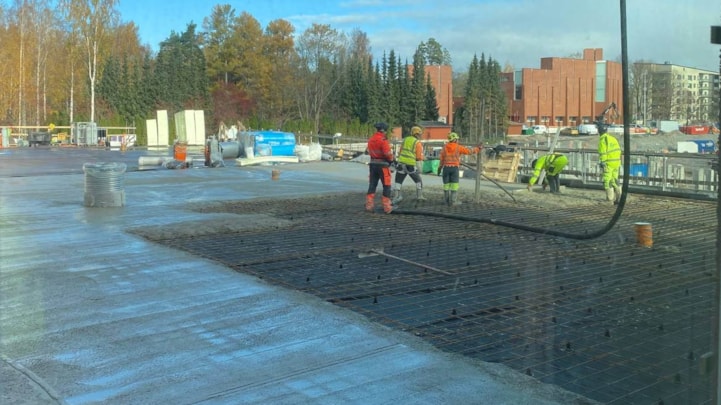

Kuva 1. Pihakannen valutyöt

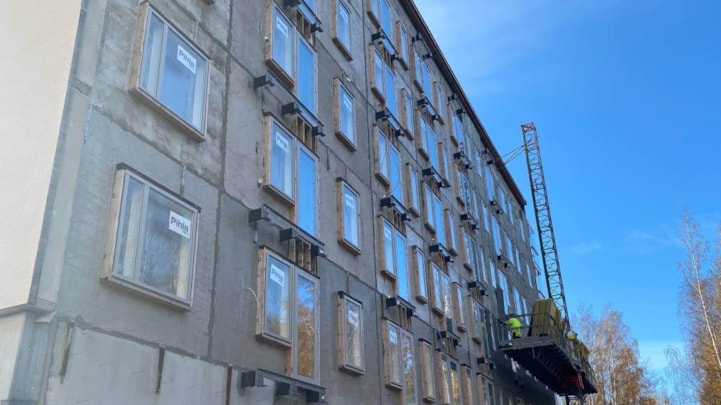

Kuva 2. Villoitustyöt A-rapun julkisivulla

Kuva 3. Pihakannelle ei ole tulossa uima-allasta, vaan suoritettiin vedenpainekoe, jossa testattiin vedeneristeiden kestävyyttä
A-rappu:
- Väliseinät
- Kittaus
B-rappu:
- Kalusteet
- Laatoitus
- Laminaatit

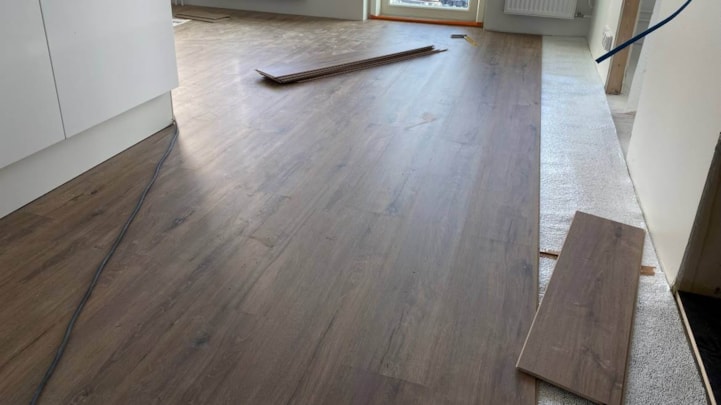

Kuva 4. Laminaattien asennusta tehdään B-rapun 5. kerroksessa
C-rappu:
- Väliseinät
- Tasoitus ja maalaus
- Parvekkeiden värilasit
Kuva 5. Parvekkeiden värilasien asennus on aloitettu C-rapusta
D-rappu:
- Maalaus
- Porraskaiteet
- Saunojen runko ja panelointi

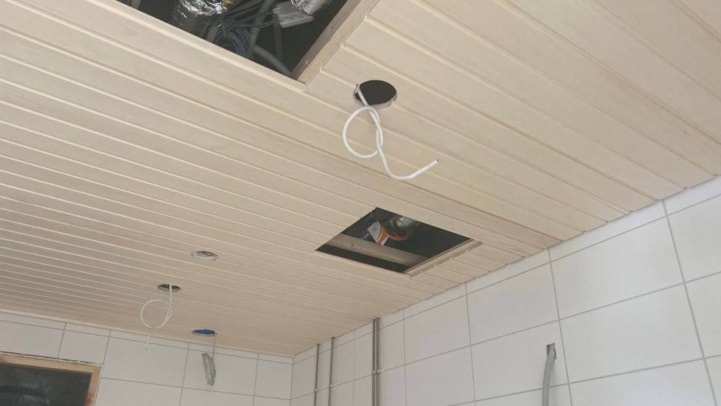

- Kylpyhuoneiden alakatot
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,38 %.

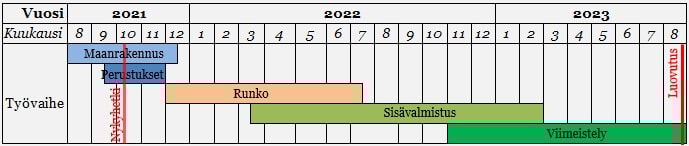

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet

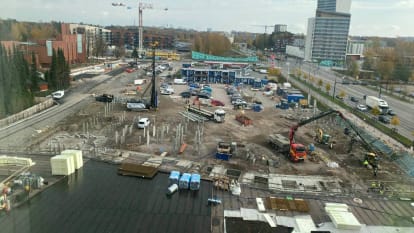

- Maanrakennus
- Paalutus
- Perustukset
Työturvallisuus
Työmaan viimeisimmän MVR-mittauksen tulos on 96,23 %.
Aikataulu
