Viikkotiedote 40/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 3. lohkon raudoitus
- Vesikaton vesieristys
- Rappaus, sisäpiha
- Kittaus, länsipuoli
- Räystäspellitys H-rappu
- Sokkelin etuputsi, länsipuoli

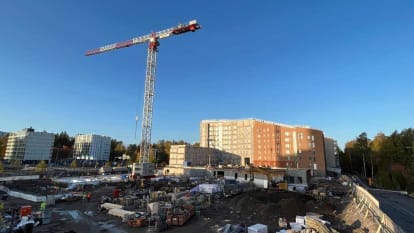

Kuva 1. Hetki 2. vaiheen katolla.
E-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Kalusteasennus
F-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Lattialämmityksen asennus
- Plaanopumppausvalmistelut
G-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Kalusteasennus
H-rappu:
- LVIS -työt käynnissä
- Lattialämmityksen asennus
- Plaanopumppausvalmistelut
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,12 %.

Aikataulu

Vaihe 3

Käynnissä olevat työvaiheet
- Autohallin antura työt
- Torninosturin asennus

Kuva 2. Torninosturi tontilla.
I-rappu:
- Paalutuspedin teko
J-rappu:
- Alapohjan eristys
K-rappu:
- Holvivalu
- Alapohjan ontelolaatan asennus
L-rappu:
- Alapohjan ontelolaatan asennus
Työmaan viimeisimmän MVR-mittauksen tulos on 97,56 %.

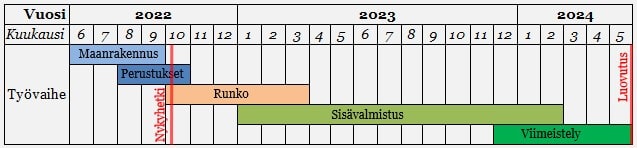

Aikataulu
