Viikkotiedote 39/2021
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Pihakannen vesieristys lohkolla 3
- Maanrakennus
A-rappu:
- Väliseinät

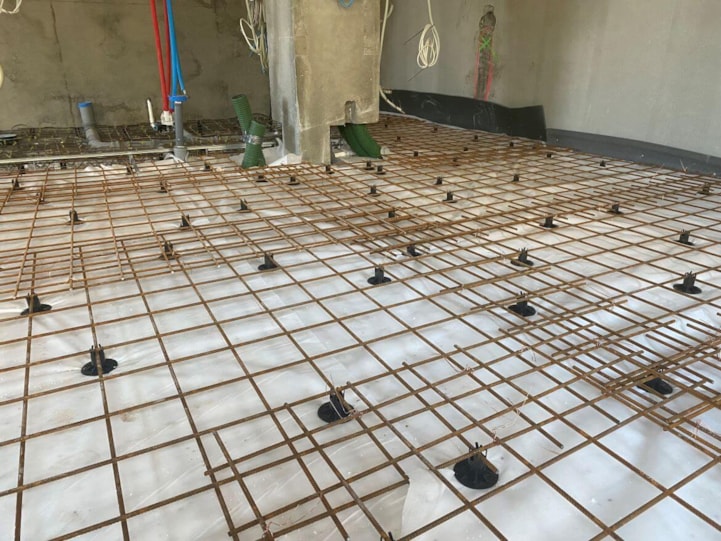

Kuva 1. A-rapun 2. kerroksessa ollaan valmiita pintalaatan valuun.
B-rappu:
- Maalaus
- Kalusteet
- Laatoitus
- Kittaus

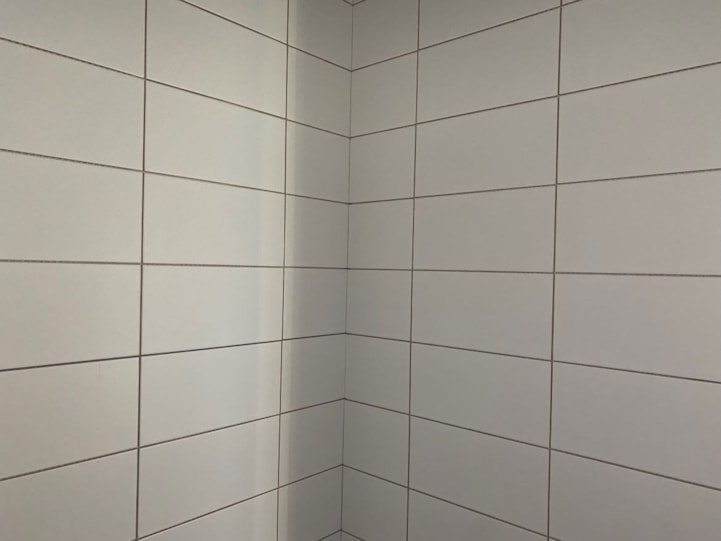

Kuva 2. B-rapussa kylpyhuoneiden laatoitustyöt ovat alkaneet.
C-rappu:
- Väliseinät
- Tasoitus ja maalaus
D-rappu:
- Saunojen rungot ja alakatot

Kuva 3. Saunojen runkotyöt on aloitettu D-rapussa.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,95 % (ulkoinen mittaus).

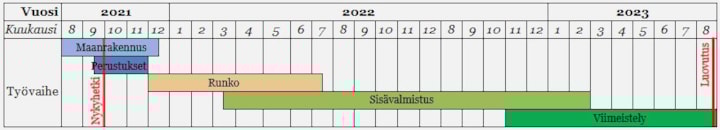

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
- Maanrakennus
- Paalutus
- Perustukset

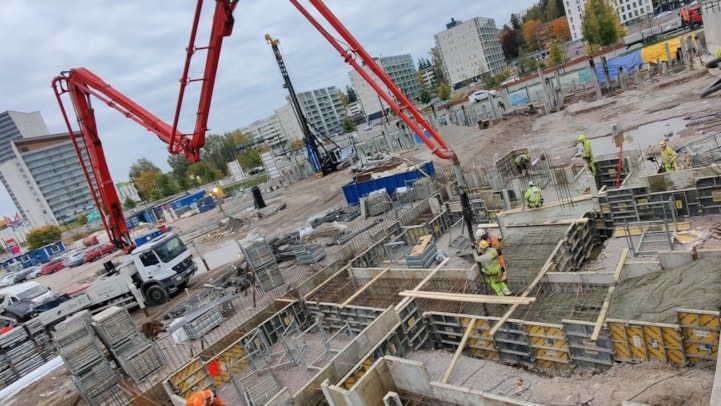

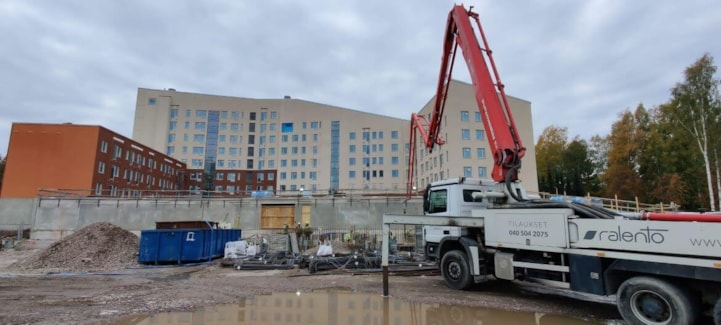

Kuvat 4 ja 5. Ensimmäinen anturavalu on tehty vaiheella 2.
Työturvallisuus
Työmaan viimeisimmän MVR-mittauksen tulos on 96,08 %.
Aikataulu
