Viikkotiedote 38/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 3. lohkon seinät ja pilarit
- Rappaus, sisäpiha
E-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Kalusteasennus

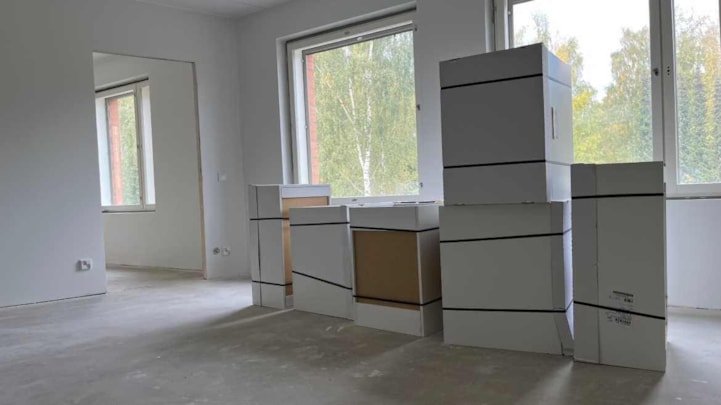

Kuva 1. E-rapussa kannetaan kalusteita sisään.
F-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Lattialämmityksen asennus
- Plaanopumppausvalmistelut
G-rappu:
- LVIS -työt käynnissä
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
- Kalusteasennus

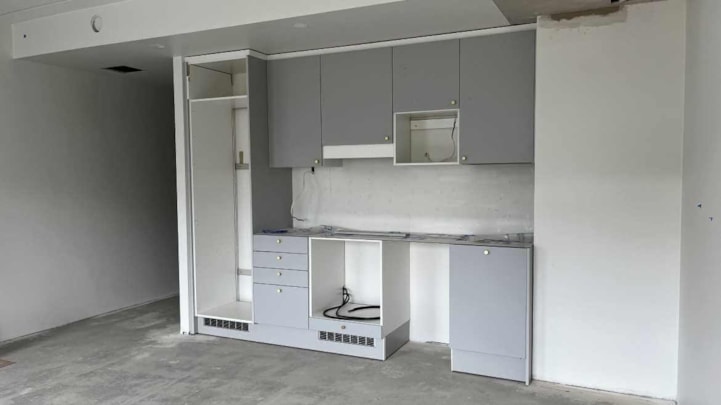

Kuva 2. Keittiön kalusteita G-rapussa.
H-rappu:
- LVIS -työt käynnissä
- Lattialämmityksen asennus
- Plaanopumppausvalmistelut
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,20 %.

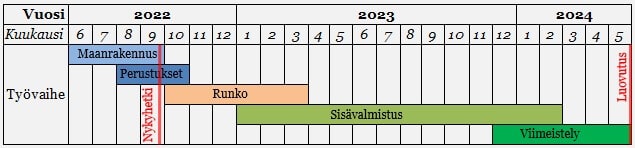

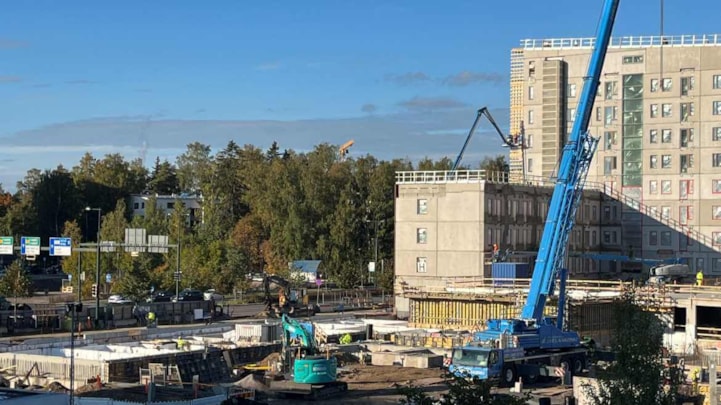

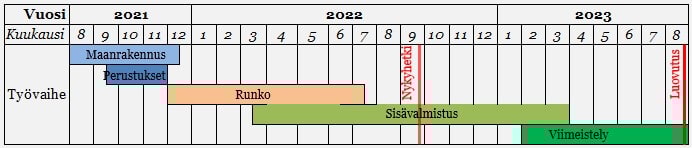

Aikataulu

Vaihe 3

Käynnissä olevat työvaiheet
Torninosturien anturoiden muotitus, raudoitus ja valu
J-rappu:
- Täyttö
K-rappu:
- Väestönsuoja
- Alapohjan eristys
- Vesieristys
L-rappu:
- Alapohjan eristys
- Vesieristys
Työmaan viimeisimmän MVR-mittauksen tulos on 93,90 %.
Aikataulu
