Viikkotiedote 37/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 3. lohkon maanrakennus
- Muuntamon lattian valu
- Rappaus, sisäpiha ja länsisivu
- Ullakkotilan tekniikka-asennukset
E-rappu:
- LVIS -työt käynnissä
- Lattialämmityksen asennus
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
F-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Väliseinätyöt
G-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt
- Maalaus

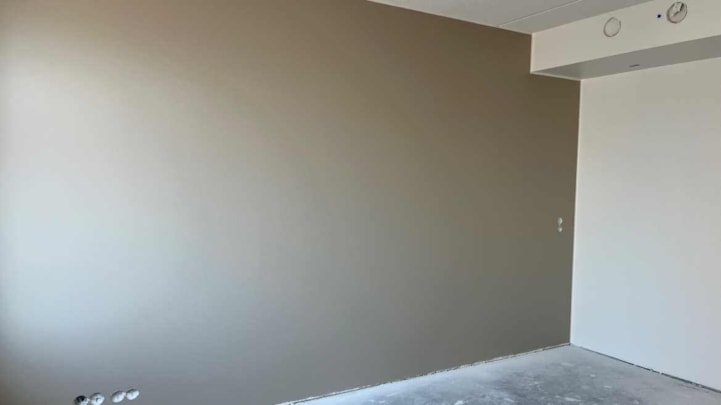

Kuva 1. Maalattu tehosteseinä G-rapun asunnossa.
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
- Plaanopumppaus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,91 %.

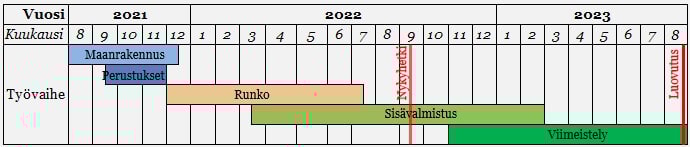

Aikataulu

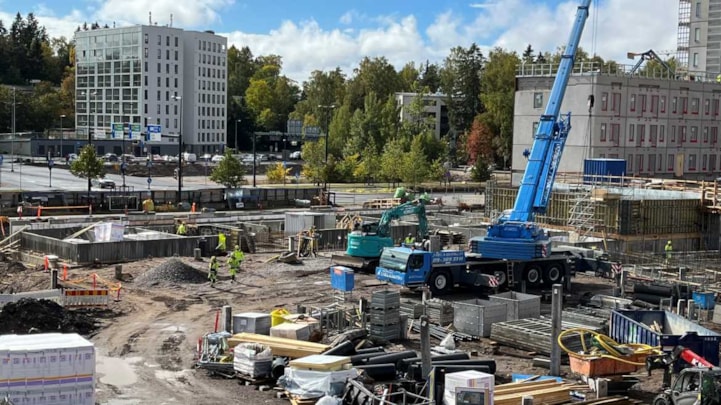

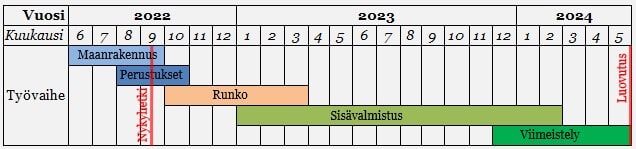

Vaihe 3

Käynnissä olevat työvaiheet
Vaiheen 2 ja 3 yhteisanturan nostojen muotitus, raudoitus ja valu
J-rappu:
- Täyttö
- Nostojen muotitus, raudoitus ja valu
K-rappu:
- Väestönsuoja
- Alapohjan eristys
L-rappu:
- Sokkelit
- Alapohjan eristys
Työmaan viimeisimmän MVR-mittauksen tulos on 93,90 %.
Aikataulu
