Viikkotiedote 36/2022

Kuva 1. Työmaalla vietettiin Awareness Dayta keskiviikkona 7.9.2022. Päivän teemana oli "Uskalla ottaa Time Out", jonka parissa kokoonnuimme keskustelemaan miten työmaata ja sen turvallisuutta voidaan parantaa.

Kuva 2. Jakaannuimme tiimeihin ja pohdimme mitä voimme yhdessä tehdä työturvallisuuden ja hyvinvoinnin parantamiseksi.
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 2. lohkon valu
- Ikkunapellitys H-etelä
- Rappaus, sisäpiha ja länsisivu
- Vesikatolla talotekniikan läpiviennit

Kuva 3. Autohallin 2. lohko valettu.
E-rappu:
- LVIS -työt käynnissä
- Lattialämmityksen asennus
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
F-rappu:
- LVIS -työt käynnissä
- Kylpyhuoneiden reunavalut
- Lattioiden etutyöt
- Lattialämmityksen asennus
G-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,88 %.

Aikataulu

Vaihe 3

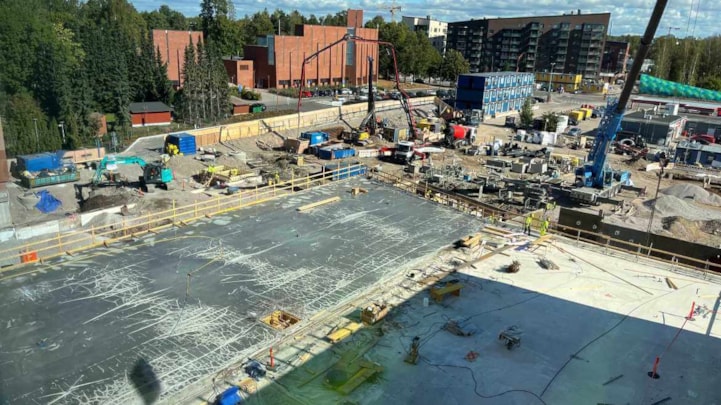

Kuva 4. Työmaa itään vaiheesta 2 kuvattuna.
Käynnissä olevat työvaiheet
J-rappu:
- Anturoiden muotitus, raudoitus ja valu
K-rappu:
- Väestönsuojan seinien teko

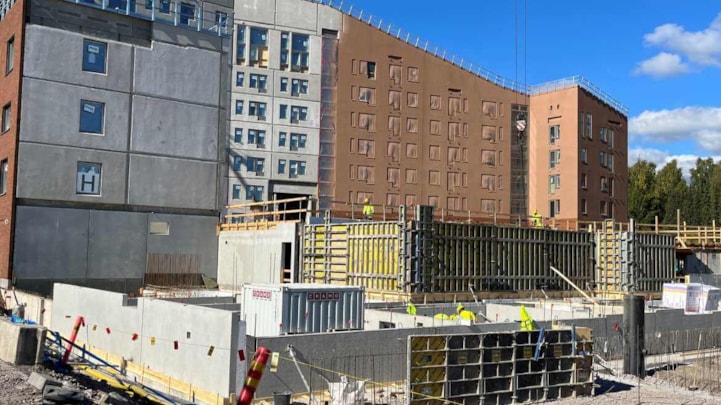

Kuva 5. K-porras väestönsuojan muotitus.
L-rappu:
- Sokkelielementtien asennus

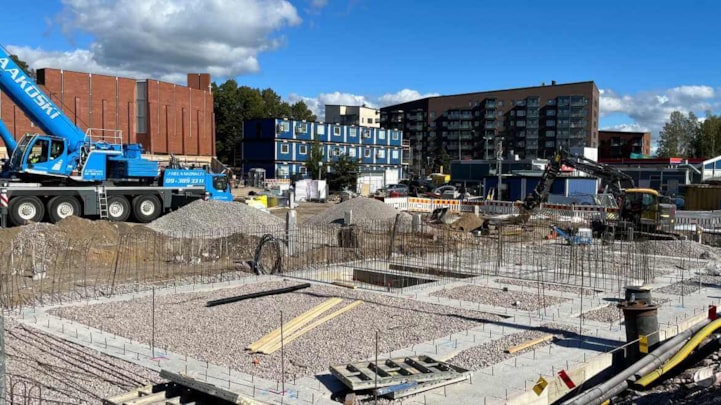

Kuva 6. L-porras anturavalut ja täytöt valmiit.
Työmaan viimeisimmän MVR-mittauksen tulos on 100 %.

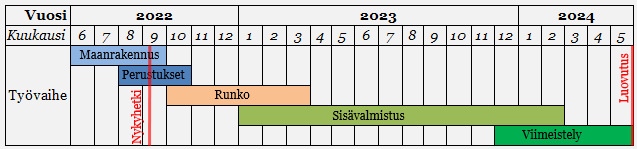

Aikataulu
