Viikkotiedote 35/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 2. lohkon raudoitus
- Ikkunapellitys
- Rappaus, sisäpiha ja länsisivu
- Vesikatolla talotekniikan läpiviennit

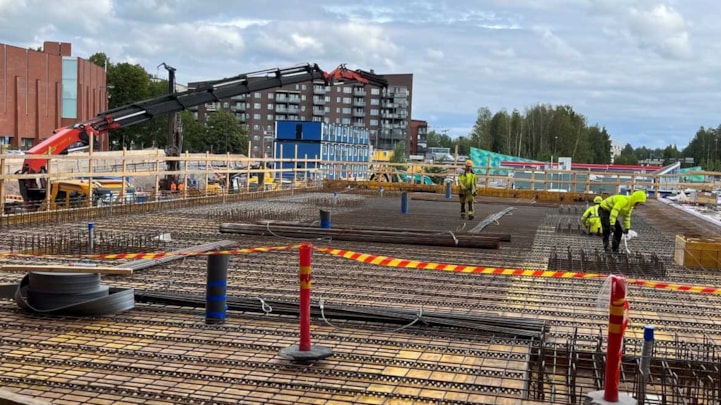

Kuva 1. Autohallin 2. lohkon raudoitus käynnissä.

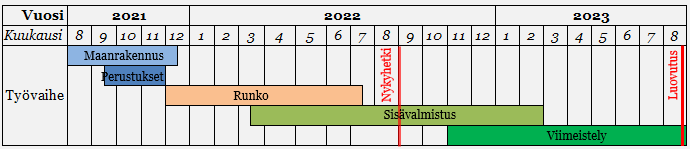

Kuva 2. Autohalli kannen alta kuvattuna.
E-rappu:
- LVIS -työt käynnissä
- Lattialämmityksen asennus
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
F-rappu:
- LVIS -työt käynnissä
- Kylpyhuoneiden reunavalut
- Lattioiden etutyöt
G-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt
- Maalaus
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut

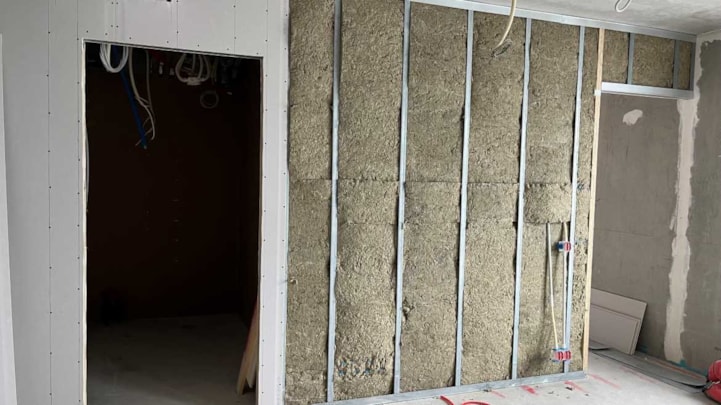

Kuva 3. Väliseinien villoitusta.

Kuva 4. Väliseinäasennus valmiina.

Kuva 5. Väliseinät tasoituksen ja maalauksen jälkeen.

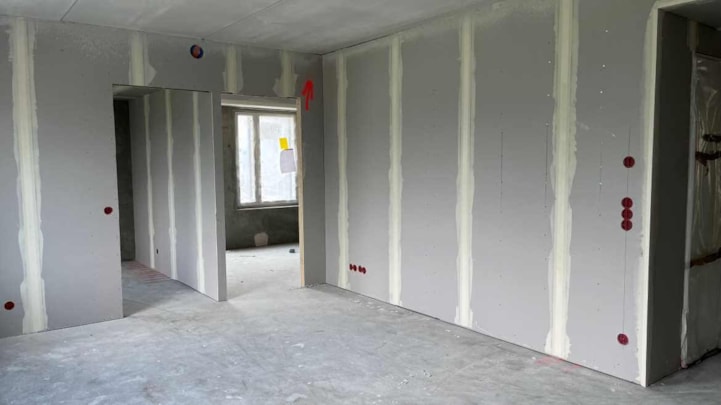

Kuva 6. Huoneistojen pohjat alkavat muodostua seinätöiden edetessä.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,88 %.
Aikataulu
Vaihe 3

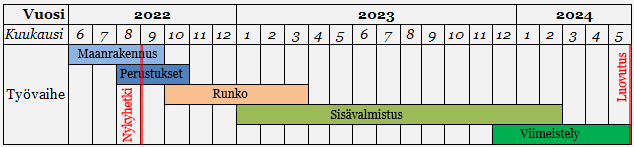

Kuva 7. Vaiheen 3 pohjatyöt edistyvät ja paalutus on toistaiseksi tehty.

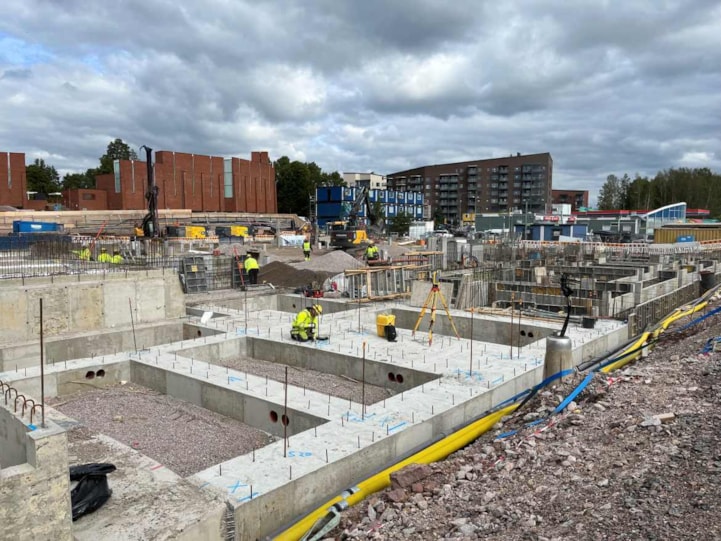

Kuva 8. Perustuksia valettuna.
Käynnissä olevat työvaiheet
J-rappu:
- Perustusten muotitus, raudoitus ja valu
K-rappu:
- Väestönsuojan lattian teko
L-rappu:
- Perustusten muotitus, raudoitus ja valu
Työmaan viimeisimmän MVR-mittauksen tulos on 100 %.
Aikataulu
