Viikkotiedote 32/2022
Vaihe 2

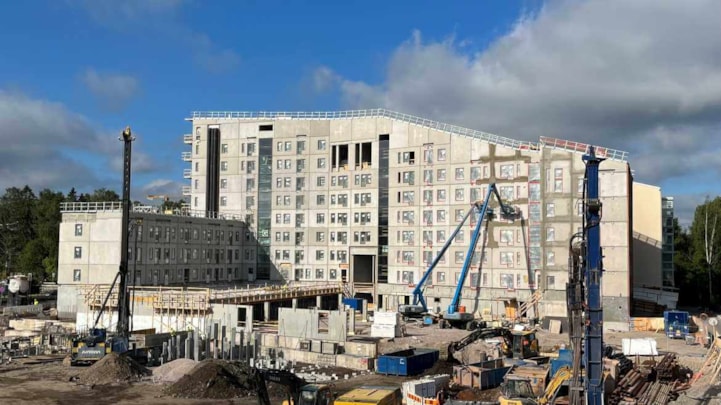

Kuva 1. Vaiheen 2 julkisivu itään
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 1. lohkon kannen valu
- Rappaus, sisäpiha
- Ikkunapellitys, sisäpiha
- Julkisivumuuraus H-rappu

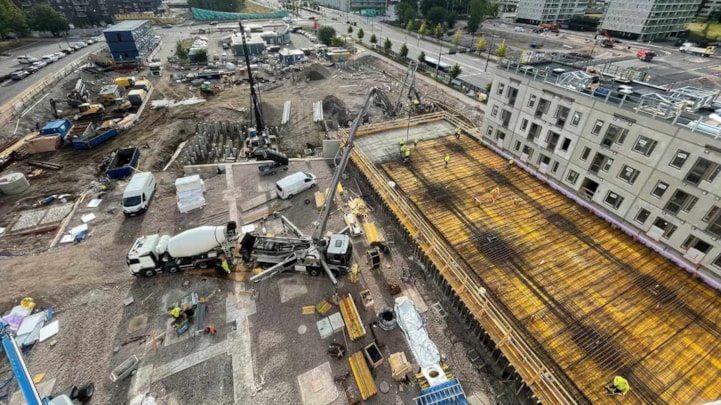

Kuva 2. Autohallin kannen valu käynnissä.
E-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Plaanopumppaus
- Väliseinätyöt
- Tasoitustyöt
- Ikkunapellitys
F-rappu:
- LVIS -työt käynnissä
- Kylpyhuoneiden reunavalut
- Lattioiden etutyöt
G-rappu:
- LVIS -työt käynnissä
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt
- Maalaus

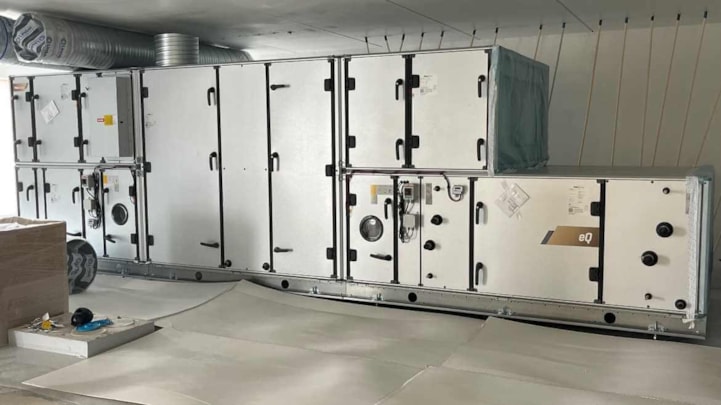

Kuva 3. IV-konehuone G-rapun 9. kerroksessa.
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
- Väliseinämuuraukset
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,26 %.

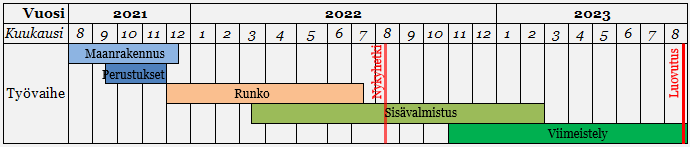

Aikataulu

Vaihe 3

Kuva 4. Yleiskuva vaiheen 3 pohjatöiden etenemisestä.
Käynnissä olevat työvaiheet
J-rappu:
- Paalutus
K-rappu:
- Perustusten valu

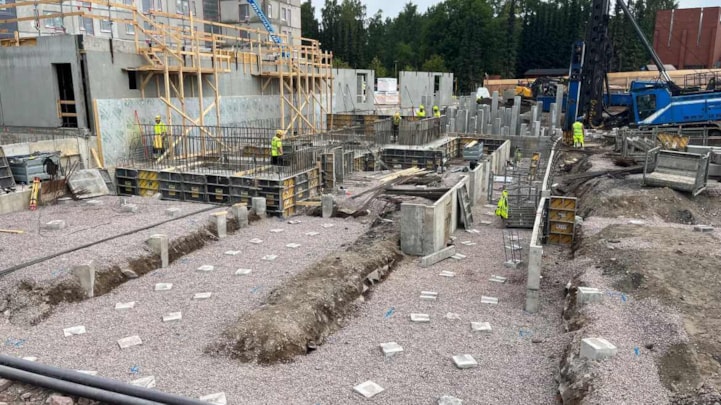

Kuva 5. Muottien purku käynnissä K-rapun perustusten valun jälkeen.
L-rappu:
- Anturapohjien teko
Työmaan viimeisimmän MVR-mittauksen tulos on 100 %.
