Viikkotiedote 3/2023
Vaihe 2

Kuva 1. Vaihe 2 jää luovutetun Vaiheen 1 ja elementtiasennuksessa olevan Vaiheen 3 keskelle.
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lattian raudoitus ja valu
- Pihakannen lohkon 2 kuivatus käynnissä
E-rappu:
- Keittiön välitilan laatoitus
- Laminaattiasennus
- Oviasennus
- Listoitus
- Kodinkoneasennus
- Sälekaihtimet
- Varusteasennus

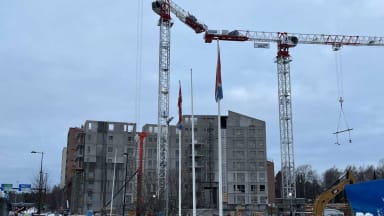

Kuva 2. Sälekaihtimet asennettu E-rappuun.
F-rappu:
- Kalusteasennus
- Kivitasoasennus
- Laminaattiasennus
- Parviasuntojen porrasasennus
- Porrashuoneen maalaus
G-rappu:
- Tasoitus
- Maalaus
- Kalusteasennus
- Kivitasoasennus
- Kodinkoneasennus
- Parkettiasennus
- Laatoitus
- Saunan puutyöt
- Kylpyhuoneen pintakromit
- Oviasennus
- Irtaimistovaraston maalaus
- Pesulan maalaus
- Porrashuoneen maalaus
H-rappu:
- Porrashuoneen maalaus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,84 %.
Aikataulu

Vaihe 3

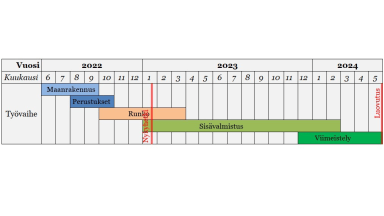

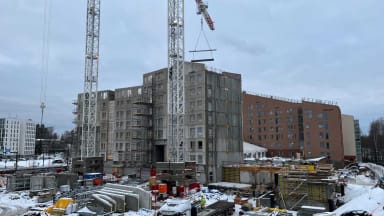

Kuva 3. J-rappu on harjakorkeudessa.
Käynnissä olevat työvaiheet
I-rappu:

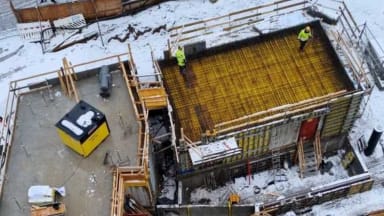

- Väestönsuojan 2. osan holvin raudoitus ja valu

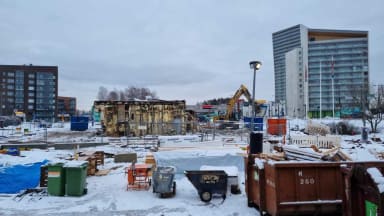

Kuva 4. Väestönsuoja I-rapussa.
J-rappu:
- 9. kerroksen elementtiasennus
K-rappu:
- 8. kerroksen elementtiasennus
Työmaan viimeisimmän TR-mittauksen tulos on 98,57 %.
Aikataulu

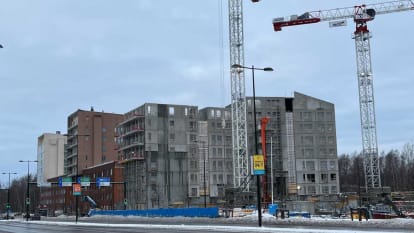

Kuva 5. Teboilin purkutyöt käynnissä naapuritontilla.
