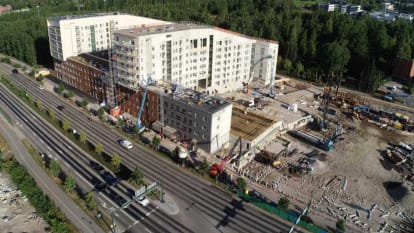

Viikkotiedote 31/2022
Vaihe 2

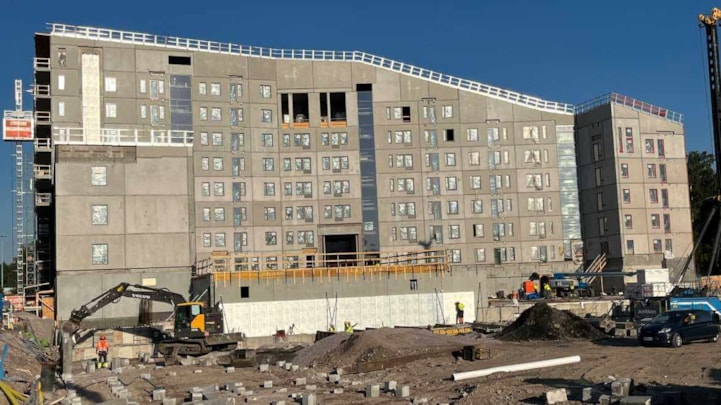

Kuva 1. Vaihe 2 idästä kuvattuna.
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 1. lohkon raudoitus
- Rappaus, pohjat G -rappu
- Rappaus, pinta E ja F -rappu

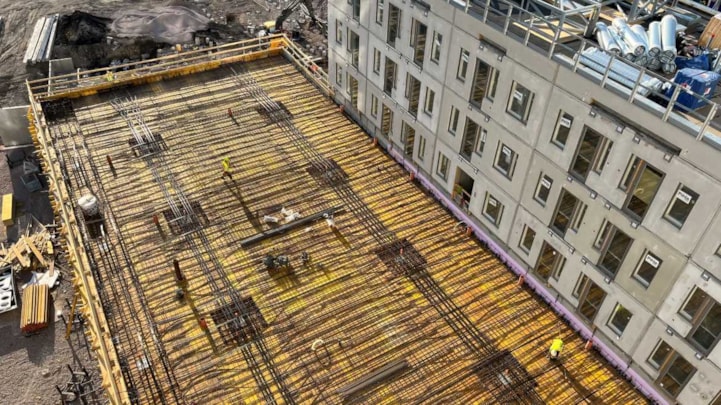

Kuva 2. Autohallin 1. lohkon raudoitus käynnissä.
E-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Väliseinätyöt
- Ikkunapellitys
F-rappu:
- LVIS -työt käynnissä
- Kylpyhuoneiden reunavalut
- Lattioiden etutyöt
G-rappu:
- LVIS -työt käynnissä
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt
- Maalaus

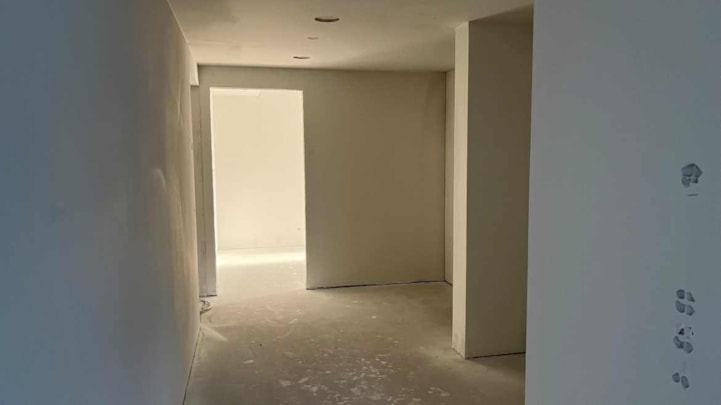

Kuva 3. Maalaustyöt aloitettu G-rapussa.
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,44 %.

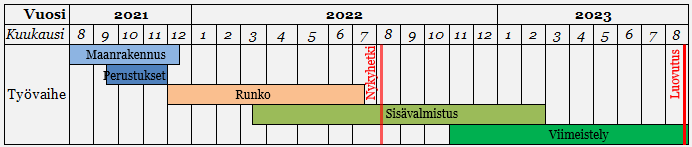

Aikataulu

Vaihe 3

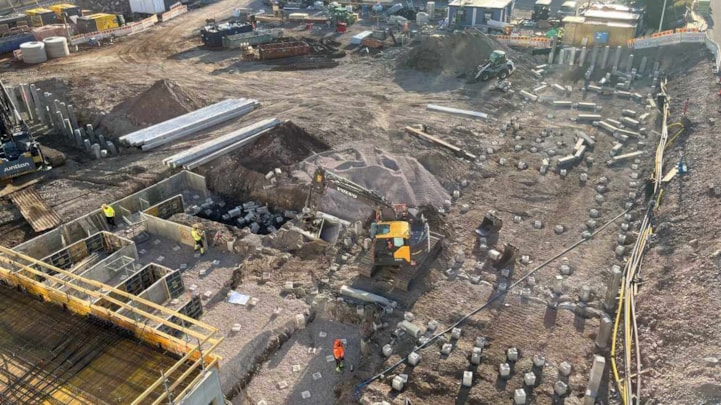

Kuva 4. Vaiheen 3 paalutustyöt etenevät.
Käynnissä olevat työvaiheet
J-rappu:
- Paalutus
K-rappu:
- Muottityöt käynnissä
Työmaan viimeisimmän MVR-mittauksen tulos on 100 %.
