Viikkotiedote 30/2022
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 1. lohkon muottityöt
- Rappaus, pinta F ja G -rappu
- Julkisivumuuraus H-rappu
E-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Väliseinätyöt

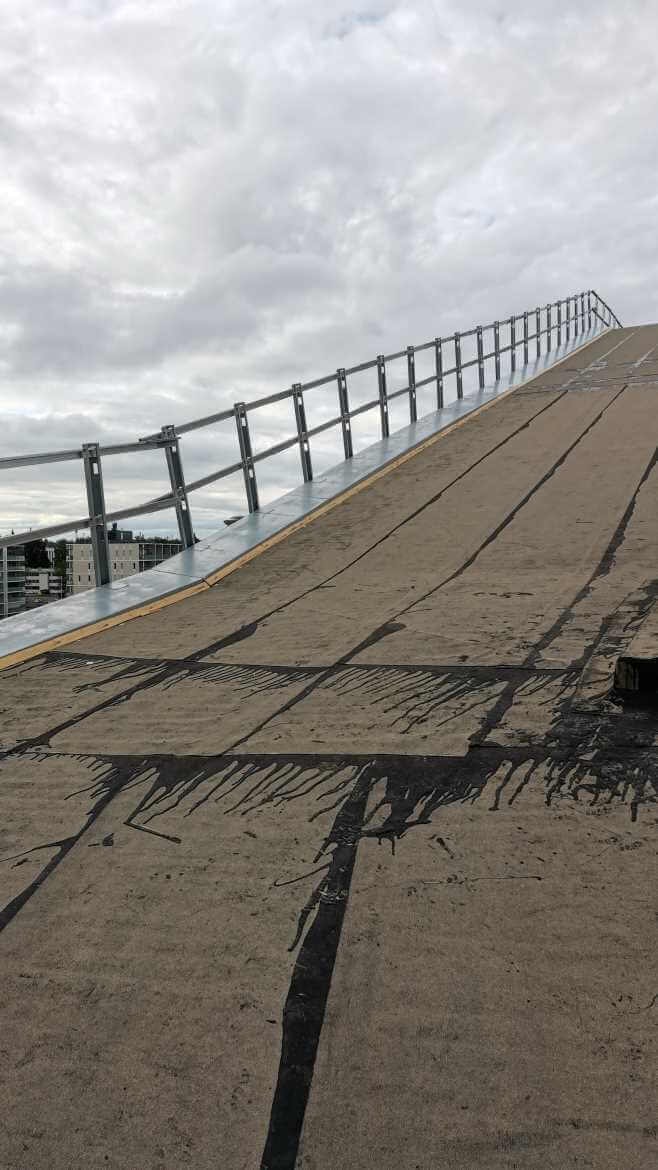

Kuva 2. Vesikaton pohjakermi ja tuulettava Riprap -räystässuoja kaiteineen E -rapussa.
F-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus
- Parvekeoviasennus
- Kylpyhuoneiden reunavalut
G-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Märkätilavalut
- Väliseinätyöt
- Tasoitustyöt

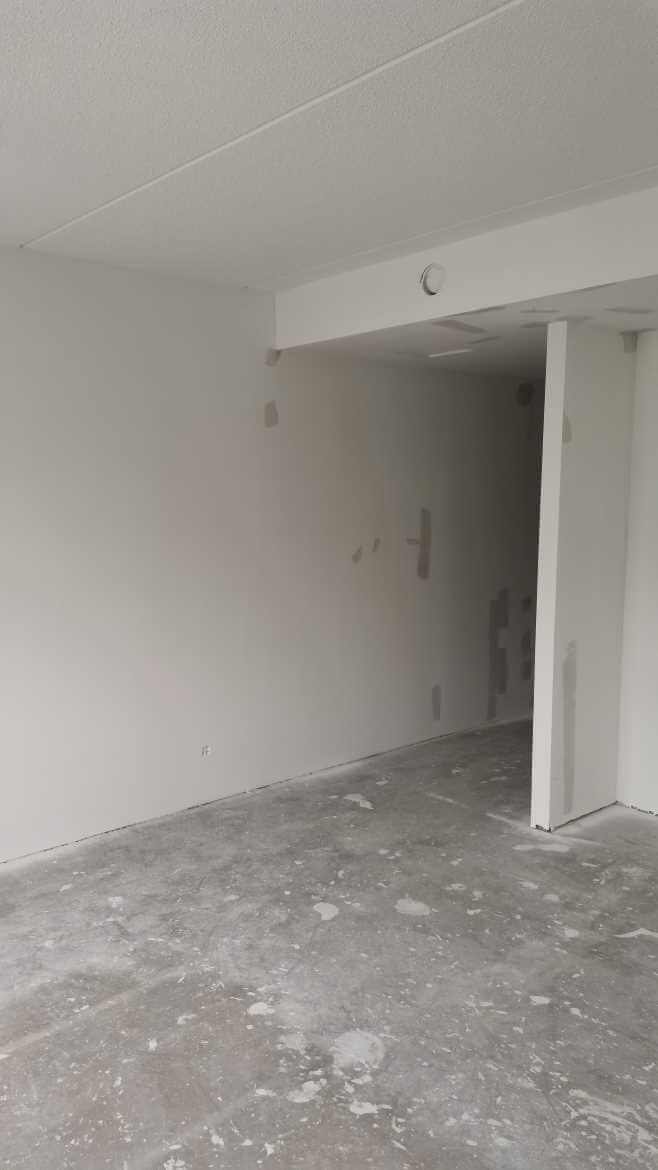

Kuva 3. Tasoitustyöt alkaneet G -rapussa.
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,77 %.

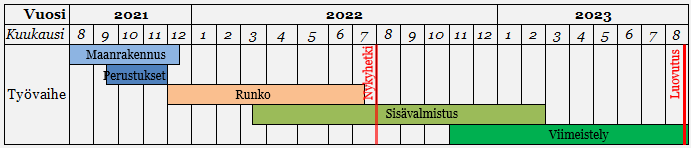

Aikataulu
Vaihe 3

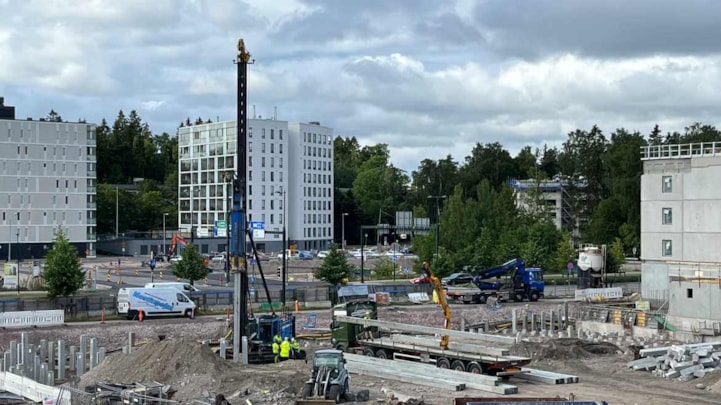

Paalutustyöt aloitettu.
Työmaan viimeisimmän MVR-mittauksen tulos on 100 %.
