Viikkotiedote 29/2022
Vaihe 2

Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin 1. lohkon muottityöt
- Rappaus pohjat G-rappu länsisivu
- Rappaus pinta E ja F -rappu
- Julkisivumuuraus G-rappu

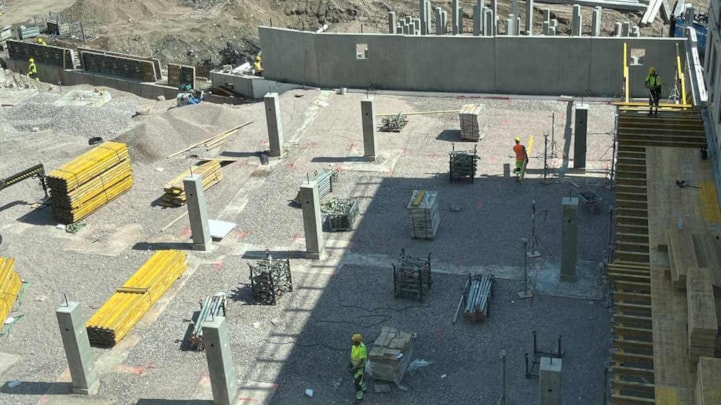

Kuva 1. Autohallin työt käynnissä.
E-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Väliseinätyöt
F-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus
- Parvekeoviasennus
- Kylpyhuoneiden reunavalut
G-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Märkätilavalut
- Väliseinätyöt

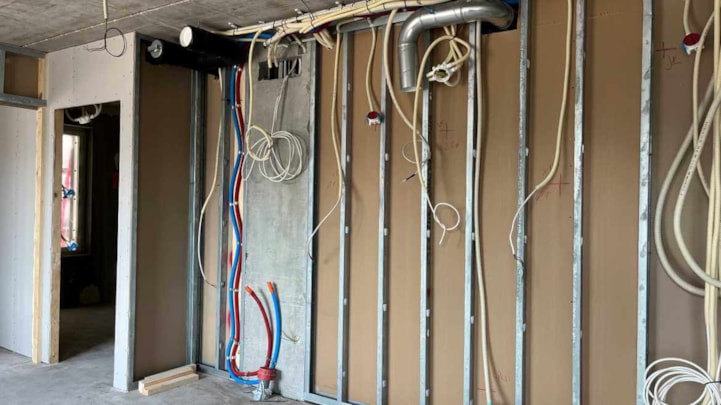

Kuva 2. Keittiön väliseinä ja LVIS asennusta.
H-rappu:
- LVIS -työt käynnissä
- Lattioiden etutyöt
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,77 %.

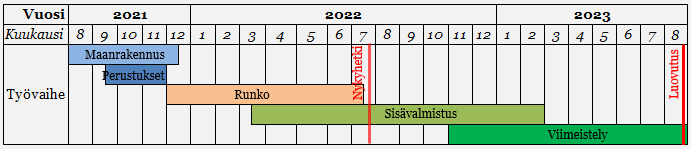

Aikataulu

Vaihe 3

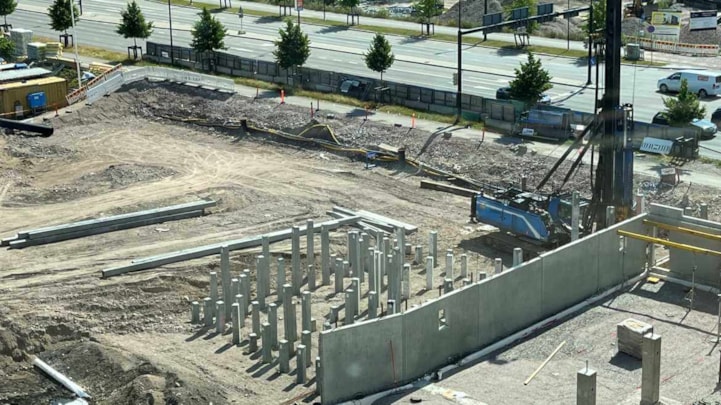

Paalutustyöt aloitettu.
