Viikkotiedote 26/2022
Viikkotiedote jää kesätauolle, seuraava Viikkotiedote ilmestyy viikolla 29.
Vaihe 1
Kohde luovutettu 30.6.2022. Kiitos kaikille, jotka omalla työpanoksellaan edesauttoivat kohteen valmistumisessa.

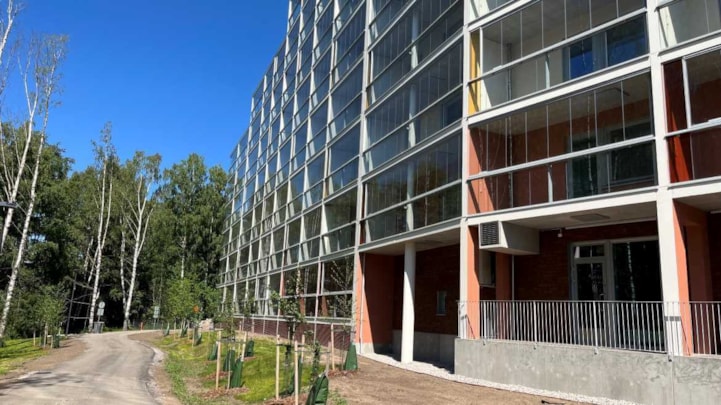

Kuva 1. Julkisivu länteen.

Kuva 2. Julkisivu pohjoiseen.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 99,10 %.

Kuva 3. Autohalli.

Kuva 4. Infotaulu rappukäytävissä.

Kuva 5. Talon alakerrassa oleva liikehuoneisto.

Kuva 6. Liikehuoneistossa olevien vuokrattavien saunojen yksi suihkuhuone.

Kuva 7. Vuokrattavien saunojen yksi löylyhuone.

Kuva 8. Toisen saunan suihkuhuone.
Uudet asukkaat aloittavat muutot asuntoihin perjantaina 1.7.2022.
Vaihe 2

Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Parvekeovien pellitys
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Lattian pumpputasoite
- Kylpyhuoneiden reunavalut
- Väliseinät 1. puoli
- Vesikaton höyrynsulku
F-rappu:
- Elementtiasennus valmis
- Ikkuna-asennus
- Parvekeoviasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Parvekeovien pellitys
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Lattian pumpputasoite
- Märkätilavalut
- Julkisivumuuraus
H-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus
- Vesikattotyöt aloitettu
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,89 %.

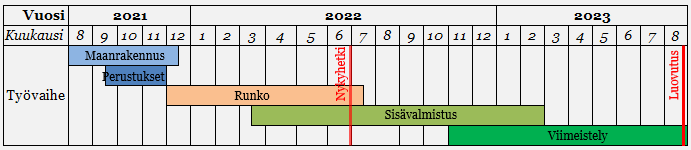

Aikataulu
