Viikkotiedote 25/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Viimeiset kasvien istutukset
- Pihatyöt loppusuoralla
- Autohallin viimeistely
A-rappu:
- Viimeistely
B-rappu:
- Viimeistely
C-rappu:
- Viimeistely
- Liiketilan ja saunaosaston viimeistely
D-rappu:
- Yleisten tilojen viimeistely

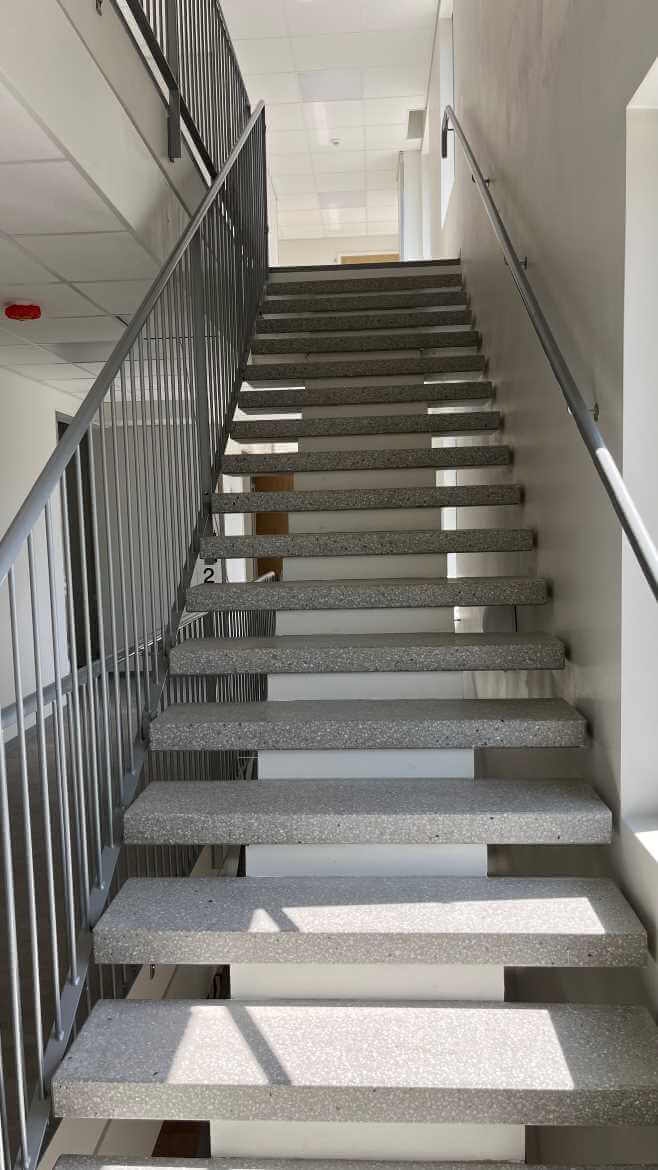

Kuva 1. D-rapun porraskäytävä.

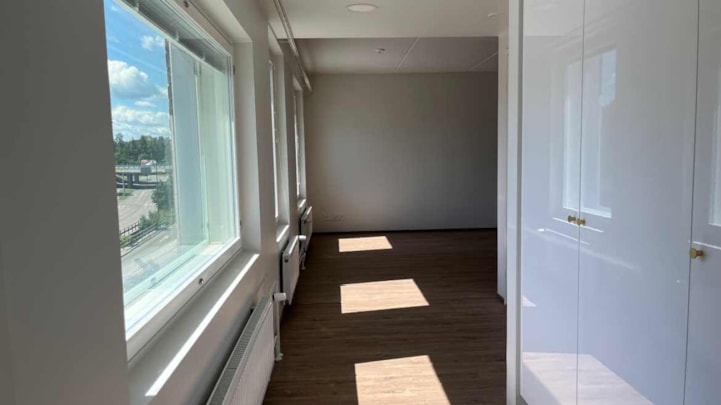

Kuva 2. Eteinen.

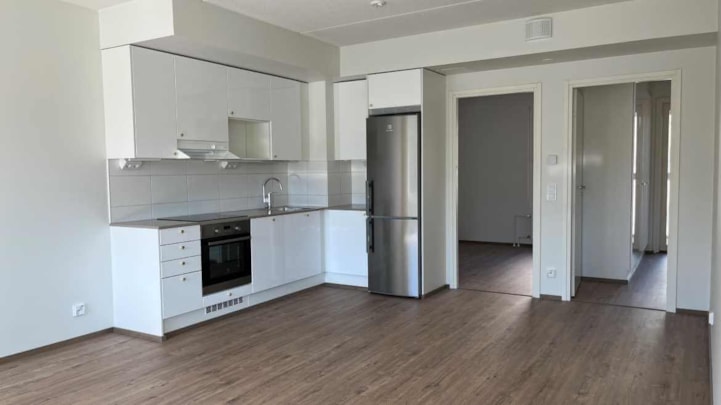

Kuva 3. Keittiö.

Kuva 4. Makuuhuone.

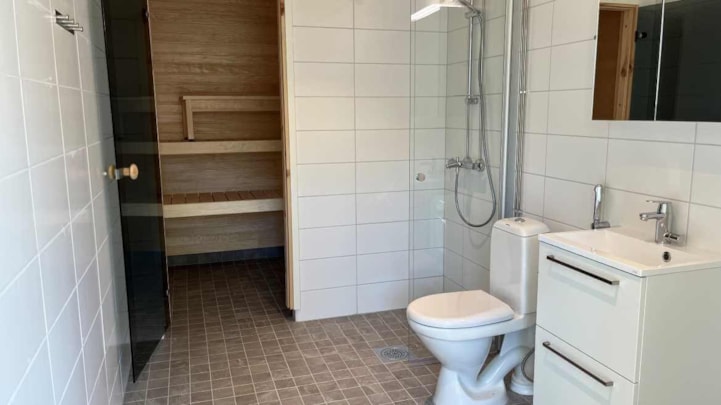

Kuva 5. Kylpyhuone ja sauna.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,65 %.

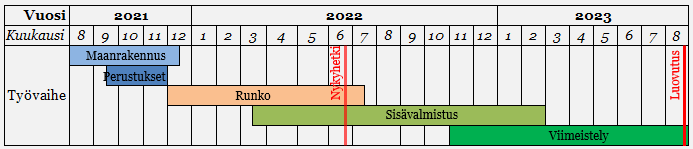

Aikataulu

Vaihe 2

Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Parvekeovien pellitys
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Lattian pumpputasoite
- Kylpyhuoneiden reunavalut
- Vesikaton kolmiorima ja huopa reunoille
F-rappu:
- 10. kerroksen elementtiasennus
- Ikkuna-asennus
- Parvekeoviasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Parvekeovien pellitys
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Lattian pumpputasoite
- Märkätilavalut
- Julkisivumuuraus
H-rappu:
- LVIS -työt käynnissä
- Vesikattotyöt aloitettu
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,89 %.
Aikataulu
