Viikkotiedote 23/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Piharakennuksen pellitys
- Pihakannen asfaltointi
- Terassien aitojen teko
- Pihatyöt jatkuu
- Autohallin ulkoseinien pellitys
- Autopaikkojen merkkaus

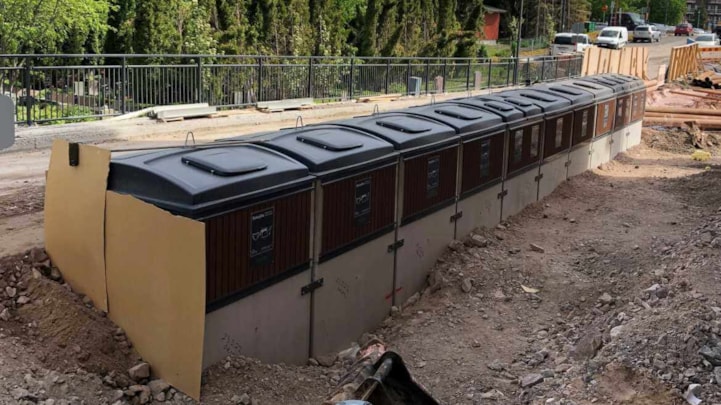

Kuva 1. Molokit E-rapun päädyssä.
A-rappu:
- Käytävien viimeistely
- Yleisten tilojen varustelu
B-rappu:
- Käytävien viimeistely
- Akustisten alakattolevyjen asennus
- Yleisten tilojen varustelu
- Ikkunoiden pesu
C-rappu:
- Asuntojen viimeistely
- Loppusiivous
- Akustisten alakattolevyjen asennus
- Yleisten tilojen varustelu
- Liiketilan saunaosaston panelointi
- Liiketilan ovi asennu
- Liiketilan listoitus
- Pesulan kalustus

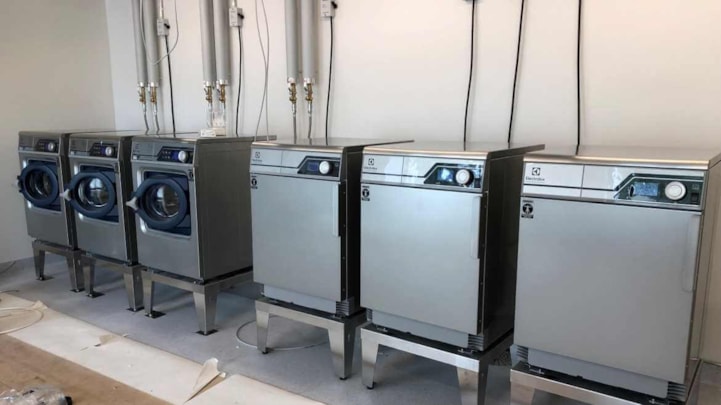

Kuva 2. Talopesulan koneet.

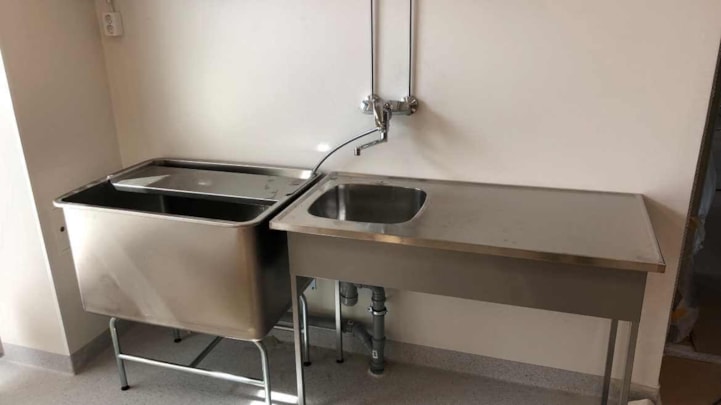

Kuva 3. Talopesula.
D-rappu:
- Käytävien viimeistely
- Akustisten alakattolevyjen asennus
- Yleisten tilojen varustelu
- Ikkunoiden pesu

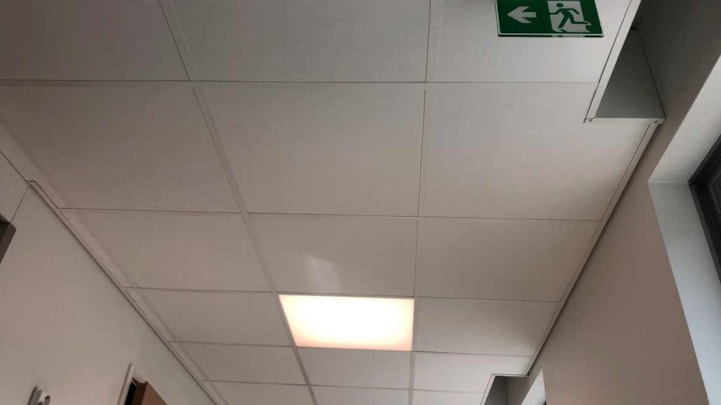

Kuva 4. Alakatot.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,10 %.

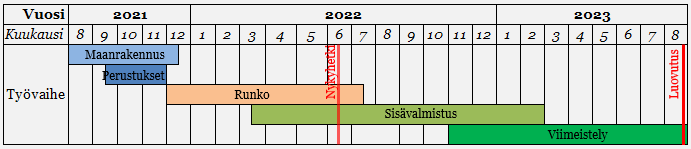

Aikataulu
Vaihe 2

Kuva 5. Vaihe 2.
Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Kylpyhuoneiden reunavalut
- Vesikaton höyrysulku
- Vesikaton kattoristikoiden asennus
F-rappu:
- 8. kerroksen elementtiasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Lattialämmityksen asennus
- Märkätilavalut

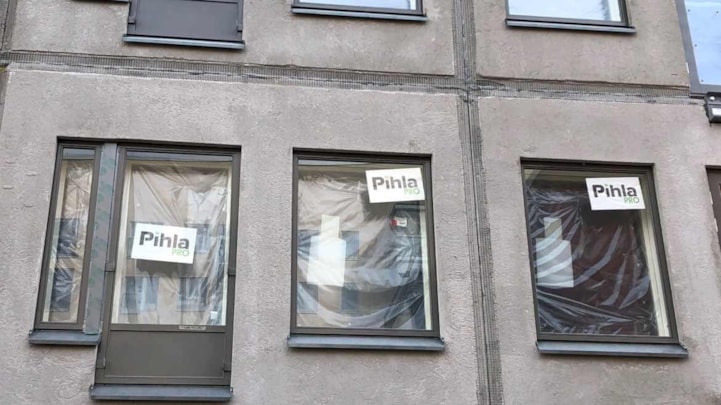

Kuva 6. Ikkuna- ja parvekeovien pellityksiä.
H-rappu:
- Ikkuna-asennus
- Parvekeasennus
- Vesikattotyöt aloitettu
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,11 %.
Aikataulu
