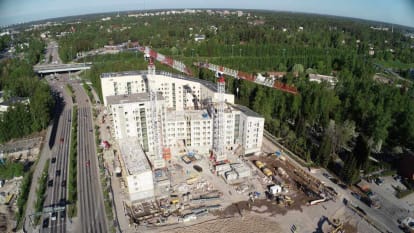

Viikkotiedote 22/2022
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Piharakennuksen kanavan ympäristön panelointi
- Pihakannen portaat
- Terassien aitojen teko
- Pihatyöt jatkuu
- Autohallin seinien eristys ja levytys

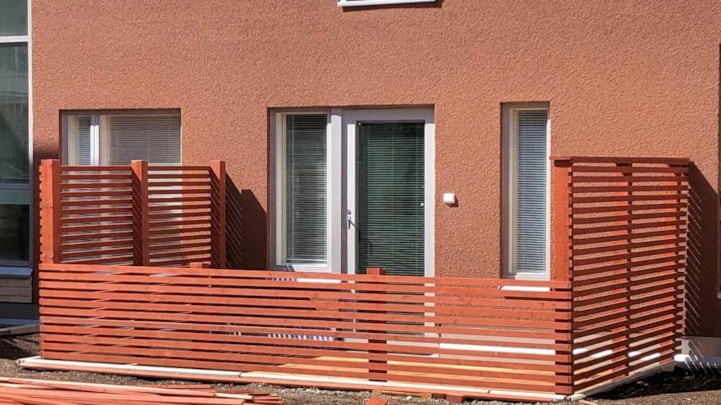

Kuva 1. Terassit sisäpihalla.

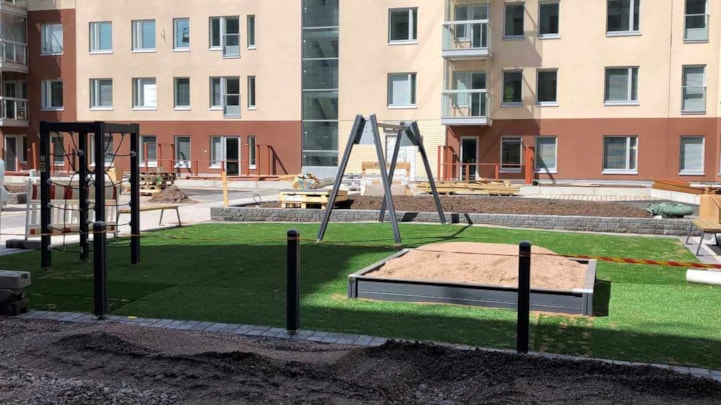

Kuva 2. Patio.

Kuva 3. Leikkialue.
A-rappu:
- Kuivaushuoneen katon maalaus
- Kodinkoneiden testaukset
B-rappu:
- Käytävien viimeistely
- Akustisten alakattolevyjen asennus
C-rappu:
- Asuntojen viimeistely
- Loppusiivous
- Akustisten alakattolevyjen asennus
- Liiketilan saunaosaston panelointi
- Liiketilan ovi asennu
- Liiketilan listoitus
- Keittiön seinän laatoitus
D-rappu:
- Käytävien viimeistely
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 99,00 %.
Aikataulu

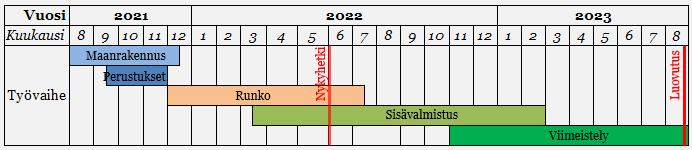

Vaihe 2

Kuva 4. Vaihe 2.
Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
- Vesikattotyöt
F-rappu:
- 7. kerroksen elementtiasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut
H-rappu:
- Rungon elementtiasennus valmis
- Vesikattotyöt aloitettu
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,11 %.
Aikataulu
