Viikkotiedote 19/2023
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Terassit ja muurit
- Pihatyöt
- Sisäänkäyntikatokset
- Parvekkeiden viimeistely
- Vaiheen 2 ja 3 välinen katos
- Ajoluiska
E-rappu:
- Viimeistely
- IV säätö
F-rappu:
- Viimeistely
- Loppusiivous 2. kierros
- Itselleluovutukset
- IV säätö
G-rappu:
- Viimeistely
- Itselleluovutukset
- IV säätö

Kuva 1. Esittelyasunnon eteinen.

Kuva 2. Esittelyasunnon olohuone.

Kuva 3. Esittelyasunnon keittiö.

Kuva 4. Esittelyasunnon makuuhuone

Kuva 5. Esittelyasunnon pesuhuone.

Kuva 6. Esittelyasunnon sauna.
H-rappu:
- Viimeistely
- Itselleluovutukset
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 98,48 %.
Aikataulu

Vaihe 3
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lohkon 1 holvimuotti
- Autohallin lohkon 1 täyttö
- Ulkoportaan ulkovälinevaraston nostot
- Tup-parvekkeiden ovien säätö länsipuolella
- Itäjulkisivun rappausten pohjat
- Julkisivumuuraus eteläpuolella
I-rappu:
- Vesikaton puutyöt
- Räystäät
J-rappu:
- Etuputsi
- Plaanovalmistelut
- Lattialämmitys
- Talotekniset työt käynnissä
- Väliseinät tuplaus
- Palokatkotyöt
K-rappu:
- Plaanovalmistelut
- Lattialämmitys
- Väliseinät 1. puoli
- Väliseinät tuplaus
- Tasoitus
- Talotekniset työt käynnissä
- Parvekepäätyjen asennus
- Palokatkotyöt

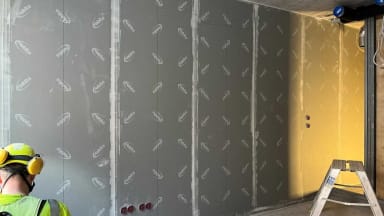

Kuva 7. Väliseinätyöt käynnissä.
L-rappu:
- Hissin lopputarkastus
- Vesikaton LVIS-asennus
- Vesikaton räystäsasennus
- Ikkuna-asennus
- Talotekniset työt käynnissä
Työmaan viimeisimmän TR-mittauksen tulos on 95,26 %.
Aikataulu

Työmaalla on vietetty tällä viikolla työturvallisuusviikkoa, joka on vuosittain koko NCC:llä järjestettävä tapahtuma. Työturvallisuusviikolla järjestämme aktiviteetteja, joiden tavoitteena on jakaa tietoa työturvallisuudesta ja innostaa henkilöstöämme ottamaan turvallisuusnäkökohdat työssään huomioon.

Kuva 8. Riihitontun työntekijöitä aamujumpalla.
Riihitontun työmaalla järjestettiin leikkimielinen kilpailu työturvallisuuteen liittyen. Voittajaa odottaa hieno palkinto ja voittaja julkaistaan seuraavassa Viikkotiedotteessa.

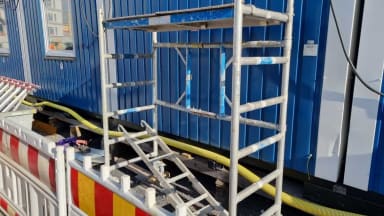

Kuva 9. Ensimmäisessä tehtävässä telineestä oli löydettävissä ainakin 5 virhettä.

Kuva 10. Tässä tunnistettiin rakennustöissä käytettäviä imureita.

Kuva 11. Hengityssuojaimien käyttö kvartsipölylle alttiissa tilassa oli torstain tehtävä.

Kuva 11. Työpukkiin tehtiin käyttöä estäviä virheitä viikon viimeisessä tehtävässä.
