Viikkotiedote 19/2022
Vaihe 1

Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Piharakennuksen maalaus
- Pihakannen kivetys ja loput pihatyöt
- Pihakannen portaat
- Autohallin luiskan maanrakennus
- Autohallin edustan täyttö
- Autohallin seinien eristys ja koolaus

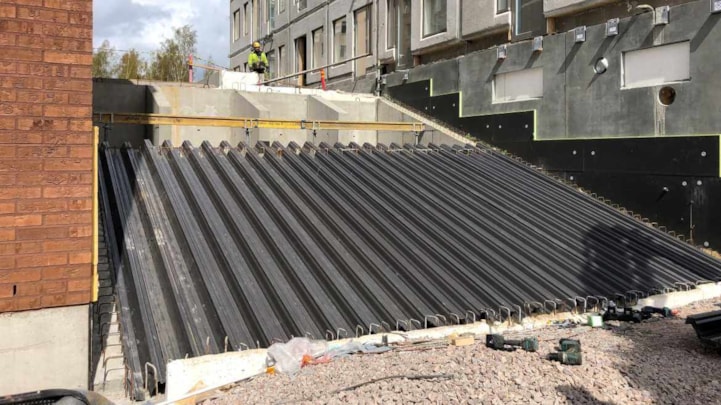

Kuva 1. Talojen väliset portaat rakenteilla.
A-rappu:
- Saunan lauteiden asennus
- Asuntojen viimeistely
- Itselleluovutukset
- Kuivaushuoneen mattotyöt
- Väestönsuojan maalaus
- Verkkokoppien asennus
B-rappu:
- Asuntojen viimeistely
- Loppusiivous
- Käytävien valaisimet
- Verkkokoppien asennus
C-rappu:
- Asuntojen viimeistely
- Itselleluovutukset
- Loppusiivous
- Saunaosaston laatoitus
- Saunaosaston panelointi
- Liiketilan ja pesulan mattotyöt
- Keittiön laatoitus
- Verkkokoppien asennus

Kuva 2. Liiketilan saunan pesuhuoneen laatoitusta.
D-rappu:
- Verkkokoppien asennus
- Käytävien viimeistely

Kuva 3. Metalliovet asennettu.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,23 %.

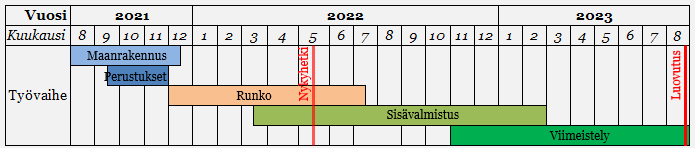

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennukset valmiit
- Ikkunoiden tiivistys
- Parvekeasennus
- Pohjoispuolen muuraus
- Lattioiden etutyöt
F-rappu:
- 5. kerroksen elementtiasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus
- Parvekeasennus
- Lattioiden etutyöt
- Lattialämmitys
- Vesikaton katetyöt

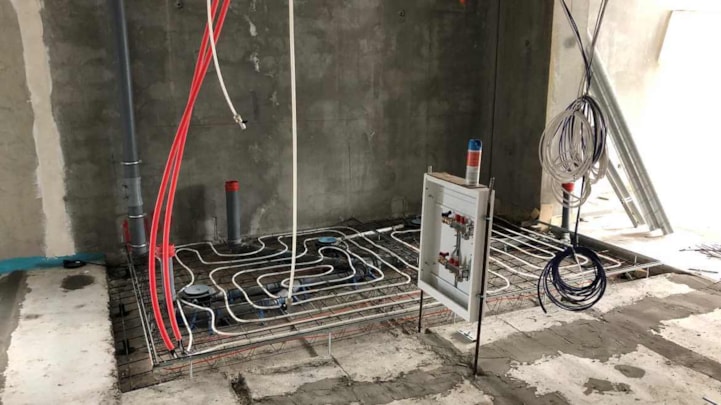

Kuva 4. Märkätilojen lattialämmityskaapelit ennen valua.
H-rappu:
- 3. kerroksen elementtiasennus

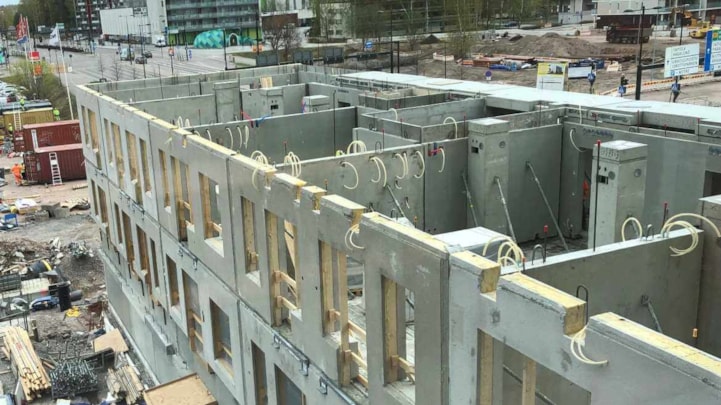

Kuva 5. H-rappu.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,35 %.
Aikataulu
