Viikkotiedote 18/2022
Työmaalla on vietetty Työturvallisuusviikkoa. Joka päivä aamukahvin jälkeen henkilöstö kokoontui yhteen pohtimaan työturvallisuusasioita ja tunnistamaan viallisia työvälineitä pienen kilpailun muodossa. Oikein vastanneista kolme parasta palkittiin.

Kuva 1. Työturvallisuusviikon kilpailun voittajat.
Riihitontun 3. Vaiheen maatyöt alkavat toukokuun aikana. Työmaatoimisto ja sosiaaliset tilat siirrettiin 3. Vaiheen edestä kahden viikon aikana.

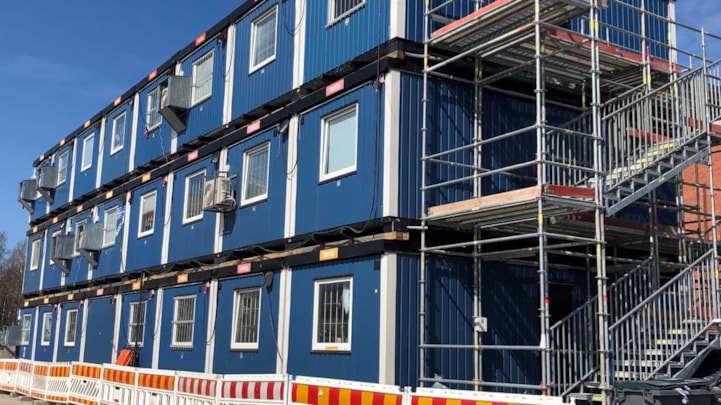

Kuva 2. Työmaakopit kolmessa kerroksessa.
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Julkisivujen viimeistely
- Pihakannen kivetys
- Pihakannen portaiden valu
- Autohallin luiskan maanrakennus
- Autohallin seinien eristys ja levytys

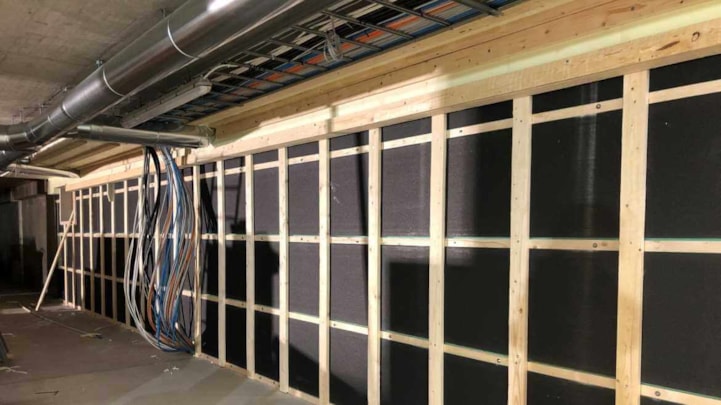

Kuva 3. Autohallin seinien koolaus.
A-rappu:
- Pölyttömyyssiivous
- Itselleluovutukset
- Metallisisäovien lukitukset
- Kuivaushuoneen mattotyöt
- Väestönsuojan maalaus
B-rappu:
- Asuntojen viimeistely
- Ikkunoiden ja parvekelasien pesu
- Irtaimistovaraston lattian maalaus
- Metallisisäovien lukitukset
- Väestönsuojan maalaus
C-rappu:
- Loppusiivous
- Saunaosaston ja liiketilan laatoitus
- Saunaosaston panelointi
- Kerhotilan mattotyöt
- Keittiön katon maalaus
- Väestönsuojan maalaus

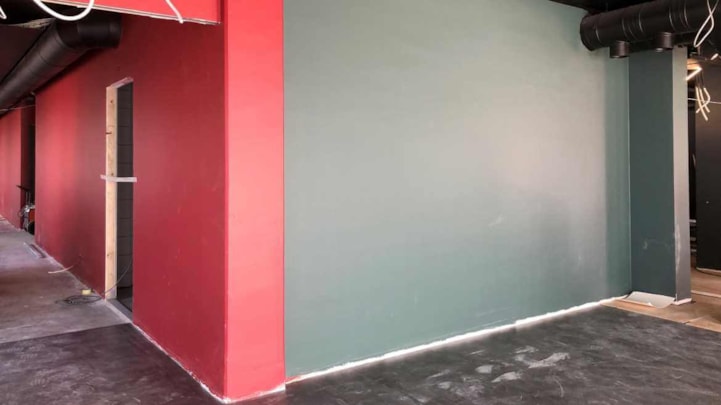

Kuva 4. Liiketilan seinät maalattu.
D-rappu:
- Porrashuoneen valaisimet
- Metallisisäovien asennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,99 %.

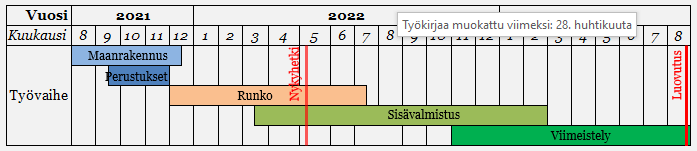

Aikataulu

Vaihe 2

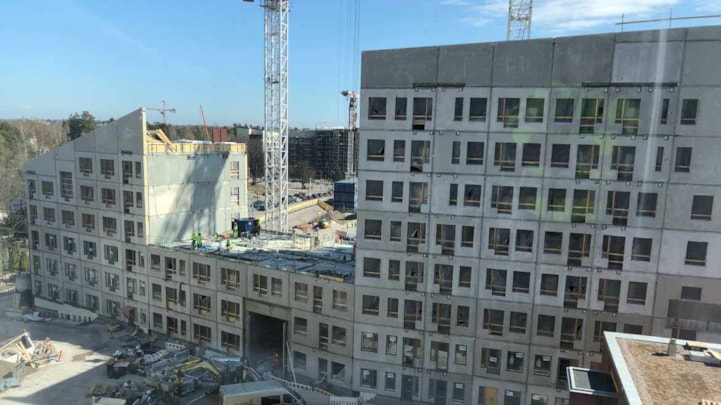

Kuva 5. Vaihe 2 kuvattuna lännestä.
Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus
- Ikkunoiden tiivistys
- Parvekeasennus
- Pohjoispuolen muuraus
- Lattioiden etutyöt
F-rappu:
- 4. kerroksen elementtiasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkuna-asennus
- Parvekeasennus
- Kattotuolien asennus valmis
- Lattioiden etutyöt

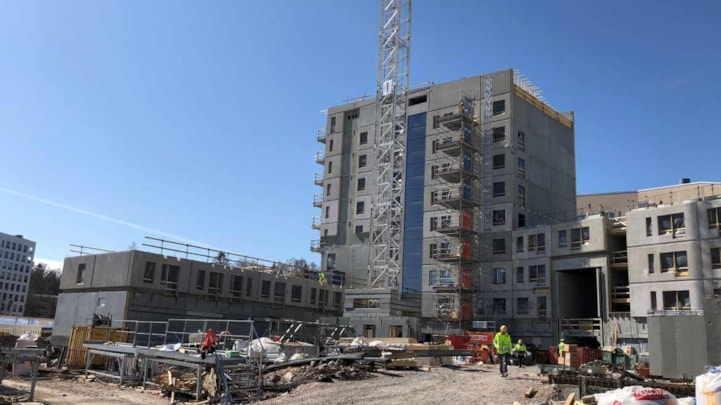

Kuva 6. H-rappu nousee G-rapun viereen.
H-rappu:
- 2. kerroksen elementtiasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,79 %.
Aikataulu
