Viikkotiedote 17/2023
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Pihakannen lohkon 3 vedeneristys
- Terassien ja muurien perustuksia
- Sisäänkäyntikatokset
- Parvekkeiden viimeistely
- Piharakennuksen puutyöt
- Vaiheen 2 ja 3 välinen katos
E-rappu:
- Viimeistely
- Loppusiivous 2. kierros
- Porrashuoneen ensimmäisen kerroksen mattoasennus
- IV säätö
F-rappu:
- Viimeistely
- Loppusiivous 1. kierros
- Itselleluovutukset
G-rappu:
- Viimeistely
- Loppusiivous 1. kierros
- Itselleluovutukset
- Porrashuoneen ensimmäisen kerroksen mattoasennus
H-rappu:
- Viimeistely
- Itselleluovutukset
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,59 %.

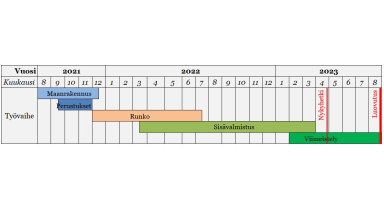

Aikataulu

Vaihe 3
Käynnissä olevat työvaiheet

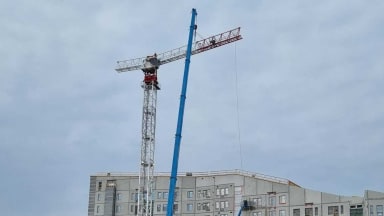

Tällä viikolla purettiin Vaiheen 3 molemmat torninosturit.
Autohalli ja piha-alueet:
- Autohallin elementtiasennus
- Tup-parvekkeiden ovien säätö länsipuolella
- Salaoja ja täyttötyöt
- Itäsivun rappausten pohjat
I-rappu:
- Vesikaton höyrynsulun etuputsi ja höyrynsulun asennus
- Vesikaton puutyöt
- Hissi asennus
J-rappu:
- Etuputsi
- Plaanovalmistelut
- Väliseinät 1. puoli
- Talotekniset työt käynnissä
- Väliseinät tuplaus
K-rappu:
- Etuputsi
- Plaanovalmistelut
- Väliseinät 1. puoli
- Väliseinät tuplaus
- Teknisten tilojen maalaus
- Talotekniset työt käynnissä
- Parvekepäätyjen asennus
L-rappu:
- Hissiasennus
- Vesikaton LVIS-asennus
- Vesikaton räystäsasennus
Työmaan viimeisimmän TR-mittauksen tulos on 96,93 %.

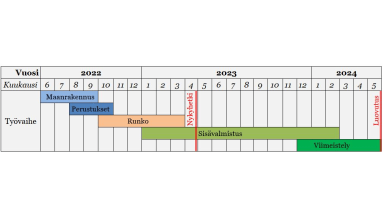

Aikataulu
