Viikkotiedote 13/2023

Kuva 1. Riihitonttu Vaiheet 1, 2 ja 3.
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Parvekkeiden pellitys
- Tup-parvekkeiden viimeistely G ja H -rapuissa
- Piharakennuksen perustusten valu
- Ulkoportaan puutyöt
E-rappu:
- Viimeistely
F-rappu:
- Listoitus
- Liukuoviasennus
- Porrashuoneen maalaus
- Porrashuoneen mattoasennus
- Porrashuoneen alakattoasennus
- Loppusiivous 1. kierros

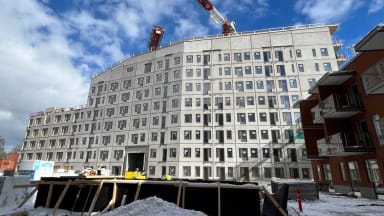

Kuva 2. Vaiheen 2 länsipuolen julkisivu.
G-rappu:
- Kodinkoneasennus
- Saunan puutyöt
- Varusteasennus
- Listoitus
- Liukuoviasennus
- Kerhotilan saunan panelointi
- Kerhotilan kalusteasennus
- Viimeistely
- Loppusiivous 1. kierros

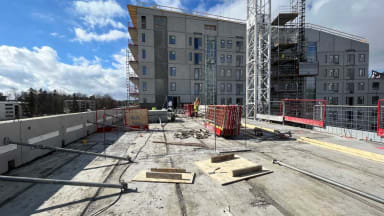

Kuva 3. Irtaimistovaraston lattia maalattu.
H-rappu:
- Kodinkoneasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,06 %.

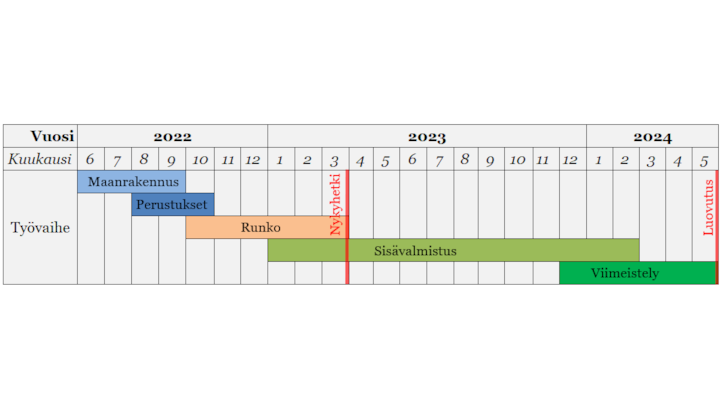

Aikataulu

Vaihe 3
Käynnissä olevat työvaiheet

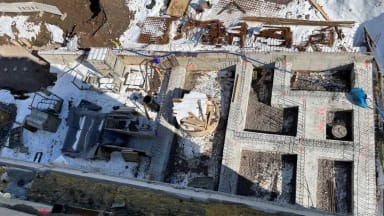

Kuva 4. Vaiheen 3 I, J ja K -portaat lännestä.
Autohalli ja piha-alueet:
- Autohallin perustukset
- Tup-parvekkeiden ovien säätö länsipuolella

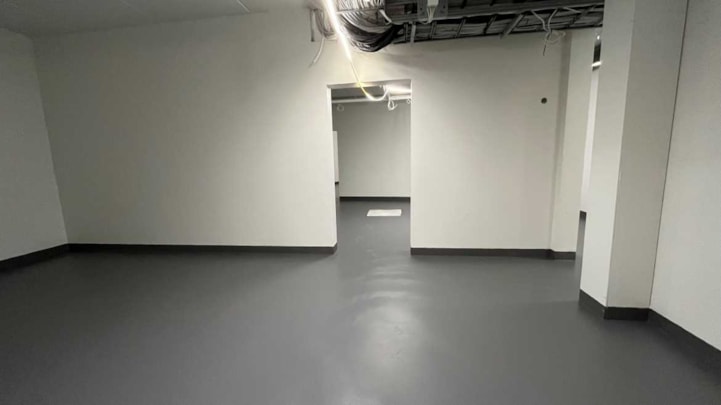

Kuva 5. Vaiheen 3 ulkoportaan perustukset.
I-rappu:
- 7. kerroksen elementtiasennus
J-rappu:
- Räystästyöt
- Etuputsi
- Väliseinämuuraus
- Väliseinät 1. puoli
- Kylpyhuoneen reunavalutyöt
- Teknisten tilojen maalaus
- Hissiasennus
- Talotekniset työt käynnissä
K-rappu:
- Räystästyöt
- Etuputsi
- Kylpyhuoneen kaatolattiatyöt
- Väliseinämuuraus
- Väliseinät 1. puoli
- Pesulan DB-alakatot
- Teknisten tilojen maalaus
- Hissiasennus
- Talotekniset työt käynnissä
L-rappu:
- Vesikaton elementtiasennus

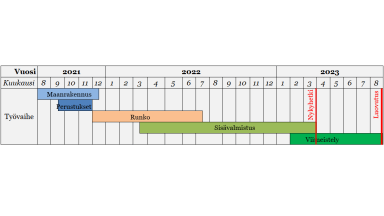

Kuva 6. L-portaan vesikaton elementtiasennus valmistunut.
Työmaan viimeisimmän TR-mittauksen tulos on 94,58 %.
