Viikkotiedote 11/2023
Vaihe 2

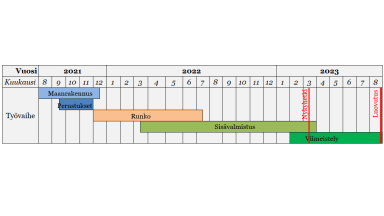

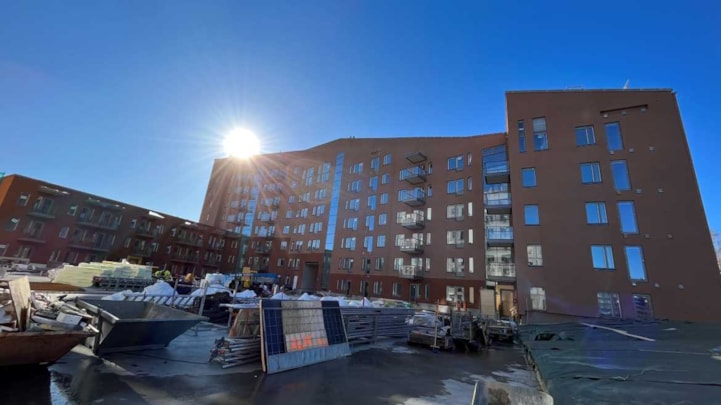

Kuva 1. Vaihe 2 julkisivu itään.
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lohkon 3 valu
- Räystäspellitys
- Tup-parvekkeiden asennus G ja F -rapuissa
- Piharakennuksen perustusten raudoitus
- Ulkoportaan puutyöt

Kuva 2. Autohallin lattian jälkihoito.
E-rappu:
- Väestönsuojan häkkivarastojen asennus
- Porrashuoneen 2. kerroksen käytävän laatoitus
- Viimeistely
- Loppusiivous 1. kierros

Kuva 3. Vuokra-asunnon keittiö E-rapussa.
F-rappu:
- Kodinkoneasennus
- Listoitus
- Sälekaihdinasennus
- Porrashuoneen mattoasennus
- Porrashuoneen alakattoasennus
- Väestönsuojan häkkivarastojen asennus

Kuva 4. Verkkokoppeja asennettiin tällä viikolla väestönsuojiin.
G-rappu:
- Kodinkoneasennus
- Saunan puutyöt
- Listoitus
- Oviasennus
- Porrashuoneen 2. kerroksen käytävän laatoitus
- Kerhotilan saunan panelointi
- Viimeistely
- Loppusiivous 1. kierros
H-rappu:
- Kodinkoneasennus
- Porrashuoneen mattoasennus
- Väestönsuojan häkkivarastojen asennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,32 %.
Aikataulu

Vaihe 3

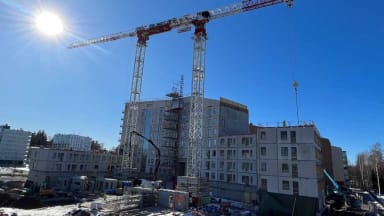

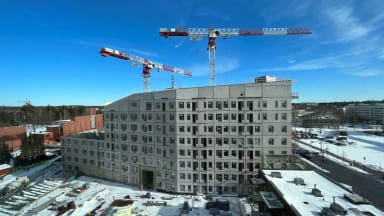

Kuva 5. Vaihe 3 itään.
Käynnissä olevat työvaiheet
I-rappu:
- 5. kerroksen elementtiasennus
J-rappu:
- Vesikaton kermityöt
- Etuputsi
- Väliseinämuuraus
- Kylpyhuoneen reunavalutyöt
- Teknisten tilojen maalaus
- Hissiasennus
- Talotekniset työt käynnissä

Kuva 6. Ikkuna-asennus valmis J ja K -rapuissa.
K-rappu:
- Vesikaton puutyöt
- Etuputsi
- Kylpyhuoneen kaatolattiatyöt
- Väliseinämuuraus
- Väliseinät 1. puoli
- Pesulan ja talosaunan DB-alakatot
- Teknisten tilojen maalaus
- Hissiasennus
- Talotekniset työt käynnissä
L-rappu:
- 3. kerroksen elementtiasennus
Työmaan viimeisimmän TR-mittauksen tulos on 97,90 %.

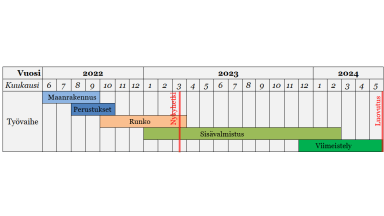

Aikataulu
