Viikkotiedote 10/2023
Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lohkon 3 toisen osan raudoitus
- Räystäspellitys
- Tup-parvekkeiden asennus H-rappuun
- Tup-parvekkeiden lasien asennus
- Tup-parvekkeiden viimeistely
- Julkisivun saumaus länsipuolella

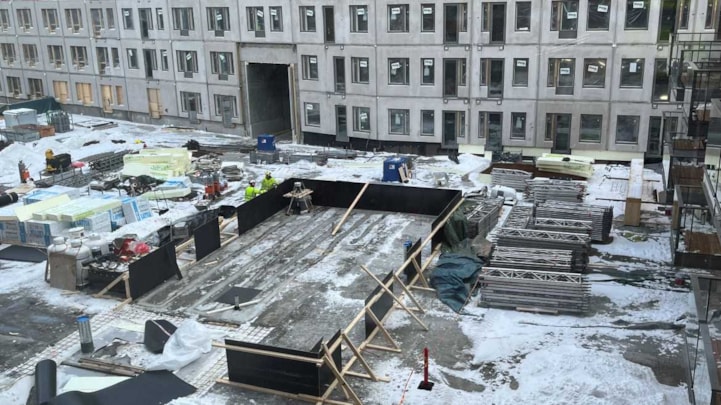

- Piharakennuksen perustusten muotti ja eristys

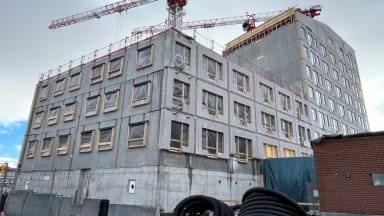

Kuva 1. Piharakennuksen perustusten töiden aloitusta.
E-rappu:
- Porrashuoneen alakatot
- 2. kerroksen käytävän lattian laatoitus
- Väestönsuojan maalaus
- Viimeistely
- Loppusiivous 1. kierros

Kuva 2. Länsisivun parvekelasitus käynnistetty.
F-rappu:
- Kodinkoneasennus
- Listoitus
- Parviasuntojen portaat
- Porrashuoneen maalaus
- Porrashuoneen kaideasennus
G-rappu:
- Kodinkoneasennus
- Saunan puutyöt
- Parkettiasennus
- Listoitus
- Oviasennus
- Porrashuoneen mattoasennus
- Kerhotilan mattoasennus
- Loppusiivous 1. kierros

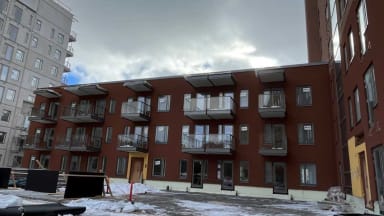

Kuva 3. H-rappu pihakannen puolelta.
H-rappu:
- Keittiön välitilan laatoitus
- Kodinkoneasennus
- Porrashuoneen mattoasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,65 %.
Aikataulu

Vaihe 3
Käynnissä olevat työvaiheet
I-rappu:
- 4. kerroksen elementtiasennus

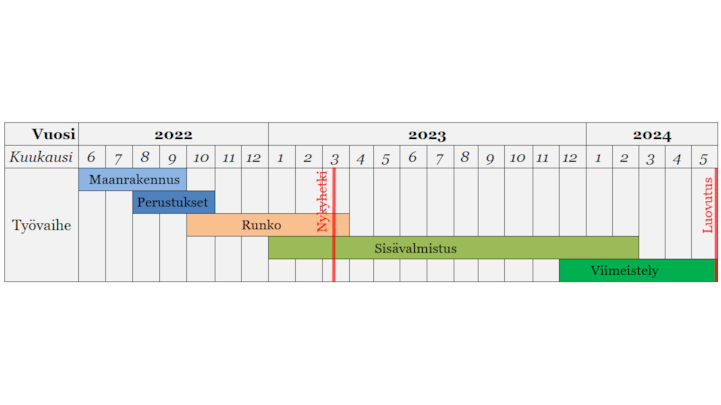

Kuva 4. Vaihe 3 I ja J -rappu.
J-rappu:
- Ikkuna-asennus
- Parvekeoviasennus
- Vesikaton puutyöt
- Etuputsi
- Väliseinämuuraus
- Teknisten tilojen maalaus
- Talotekniset työt käynnissä

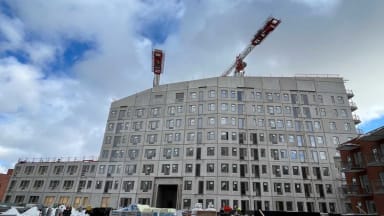

Kuva 5. Ikkunat asennettu J ja K -rapuissa länsisivulla.
K-rappu:
- Ikkuna-asennus
- Parvekeoviasennus
- Vesikaton puutyöt
- Etuputsi
- Kylpyhuoneen kaatolattiatyöt
- Väliseinämuuraus
- Pesulan ja talosaunan DB-alakatot
- Teknisten tilojen maalaus
- Talotekniset työt käynnissä
L-rappu:
- 2. kerroksen elementtiasennus

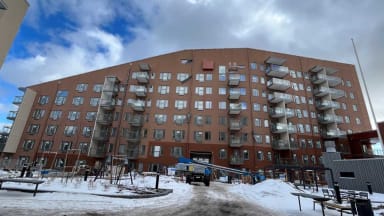

Työmaan viimeisimmän TR-mittauksen tulos on 90,05 %.
Aikataulu
