Viikkotiedote 10/2022

Kuva 1. Työpäivä aloitetaan joka aamu jumpalla.
Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Tup-parvekkeiden saumaus
- A-talon pohjoispuolen ja Tup-parvekkeiden pellitykset
- Piharakennuksen teko
- Tup-parvekkeiden lasitus
- Tup-parvekkeiden asennus pohjoispuolelle
- Ranskalaiset parvekkeet
A-rappu:
- Laatoitus
- Kylpyhuoneiden alakatot ja saunat
- Oviasennus
B-rappu:
- Kylpyhuoneiden putkityöt
- Maalauskorjaukset
- Käytävän lattian laatoitus
- Loppusiivous

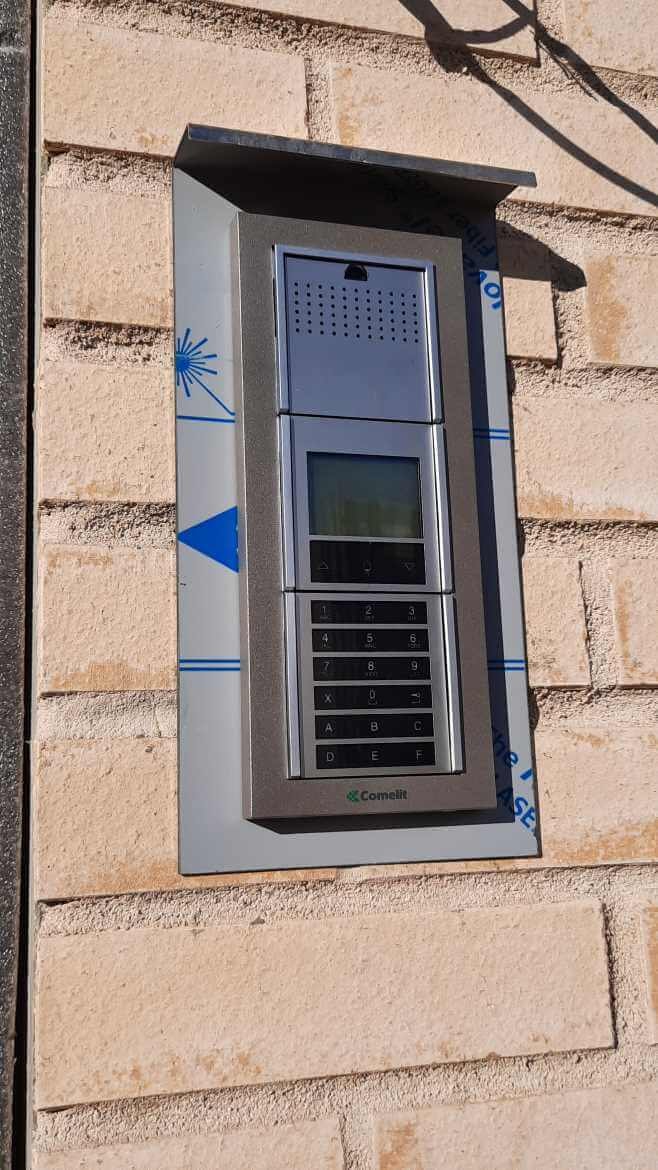

Kuva 2. Ovipuhelimet rappukäytävien ulko-ovien vieressä.
C-rappu:
- Laatoitus
- Laminaatti
- Kylpyhuoneiden alakatot ja saunat
- Oviasennus
- Listoitus
- Käytävien seinien maalaus
D-rappu:
- Käytävän lattian laatoitus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,99 %.

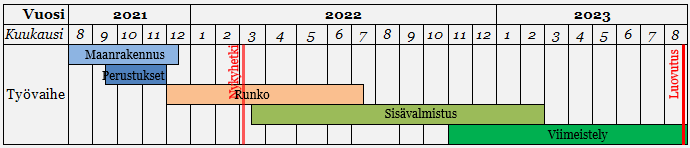

Aikataulu

Vaihe 2
Käynnissä olevat työvaiheet
E-rappu:
- 5. kerroksen elementtiasennus

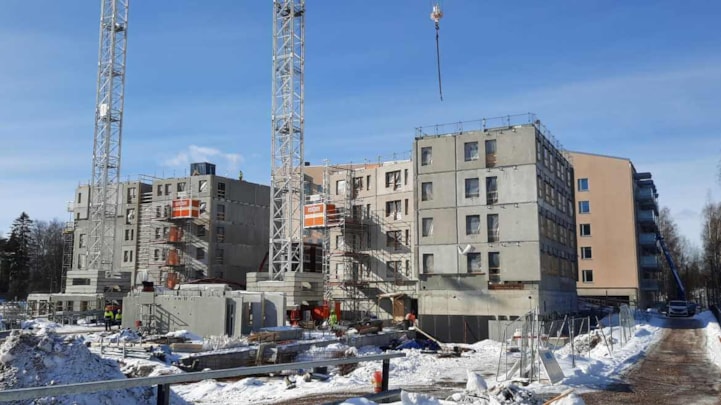

Kuva 3. Toisen vaiheen E ja G -rappu nousevat yhtä aikaa.
G-rappu:
- 6. kerroksen elementtiasennus

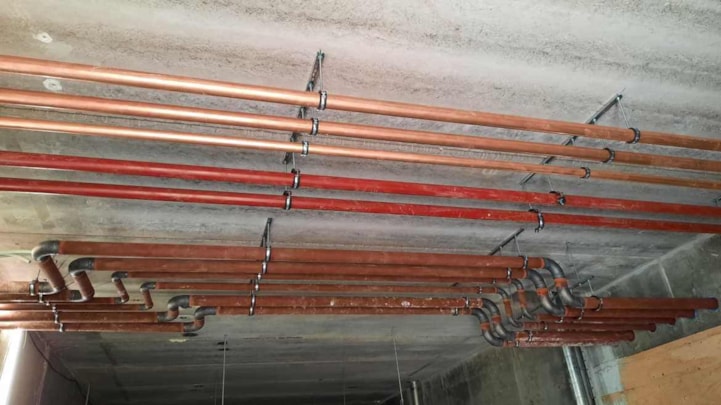

Kuva 4. Putkityöt käynnissä G-rapussa.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,09 %.
Aikataulu
