Viikkotiedote 48/2021
B-osalla vesikaton kevytsoratäytöt ja täyttöjen päälle tehtävä pintavalutyöt ovat valmistuneet. Rakennuksen sisäpuolella kevyiden väliseinin teräsrankojen asennustyöt ovat alkaneet

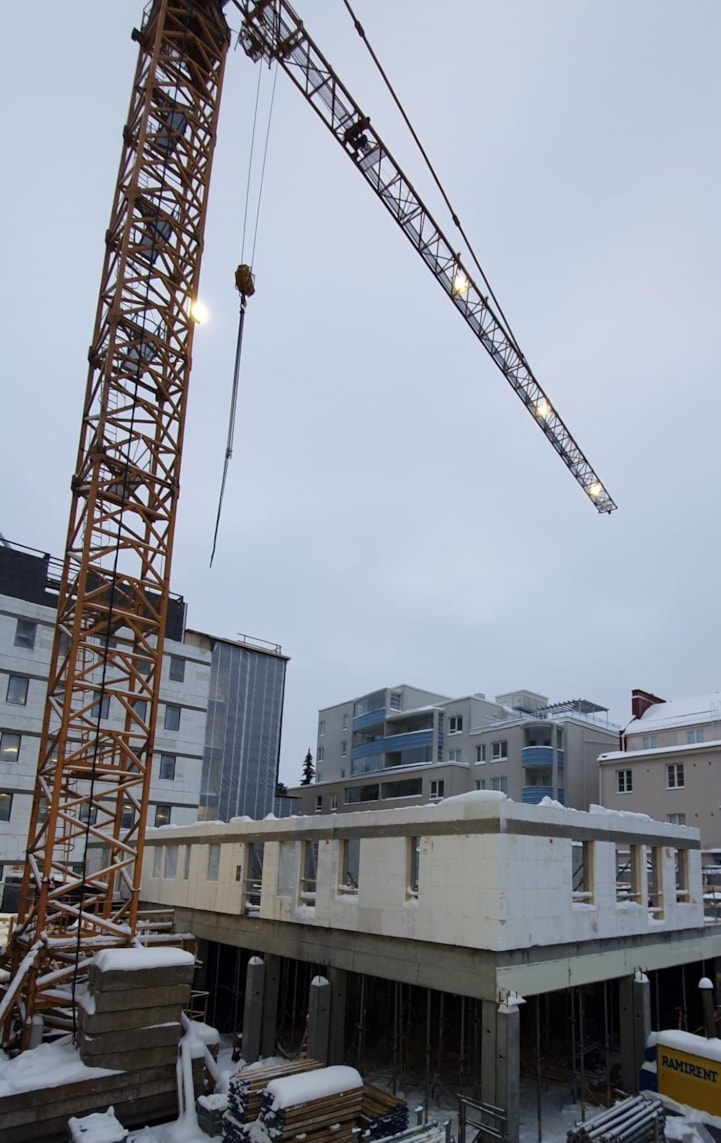

C-osalla 1.kerroksen elementtiasennukset ovat alkaneet maanantaina talvisissa tunnelmissa. Elementtiasennusten edetessä on myöskin aloitettu holvin muottikaluston pystystyöt.
