Viikkotiedote 29/2022

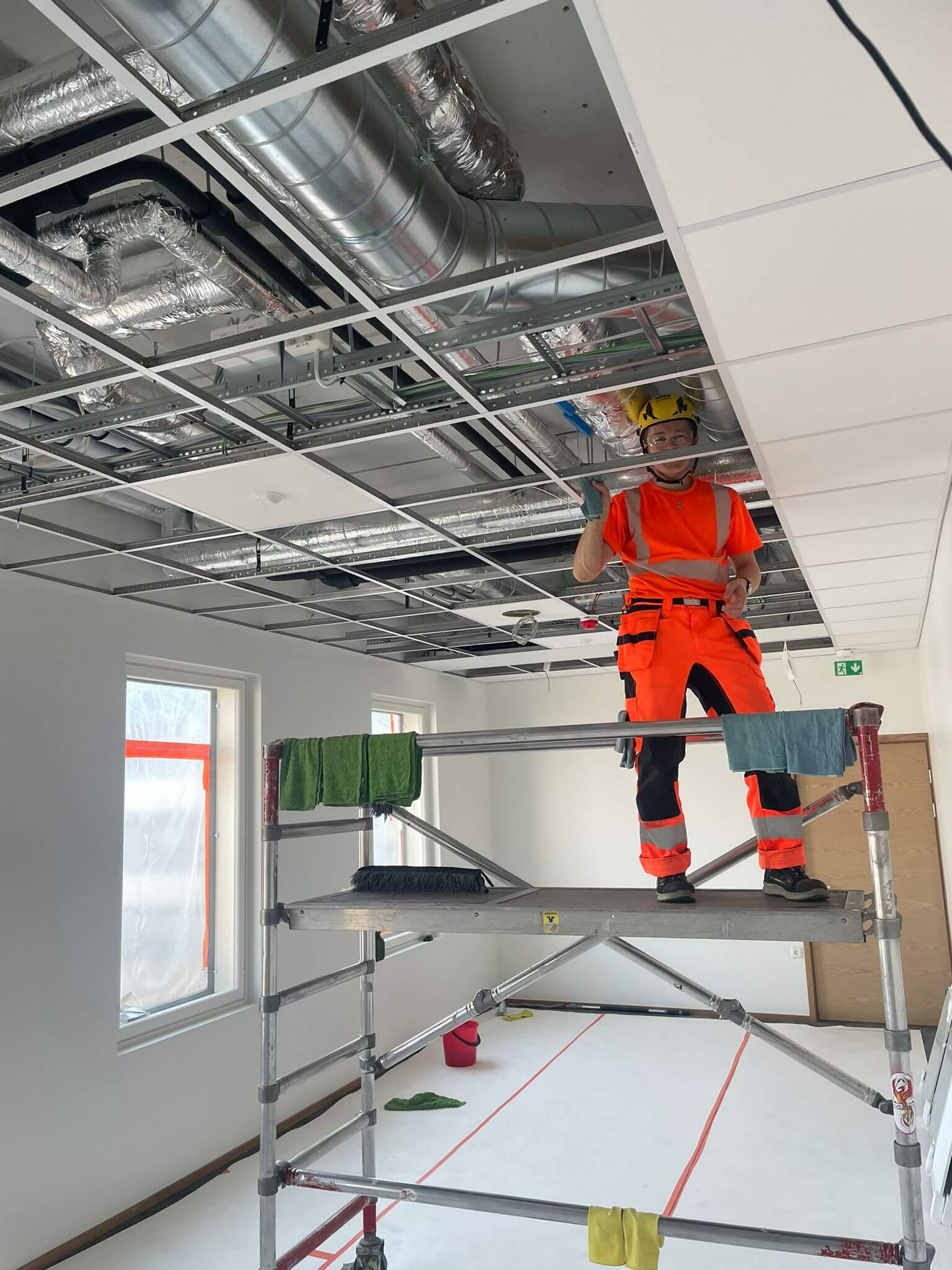

Puijonkatu 22- työmaan B-osalla ummistettavien järjestelmäalakattojen yläosien siivoustyöt on aloitettu 5.kerroksesta. Yläosien pölyttömyys tarkastetaan tiloittain, ennen alakaton ummistusta.

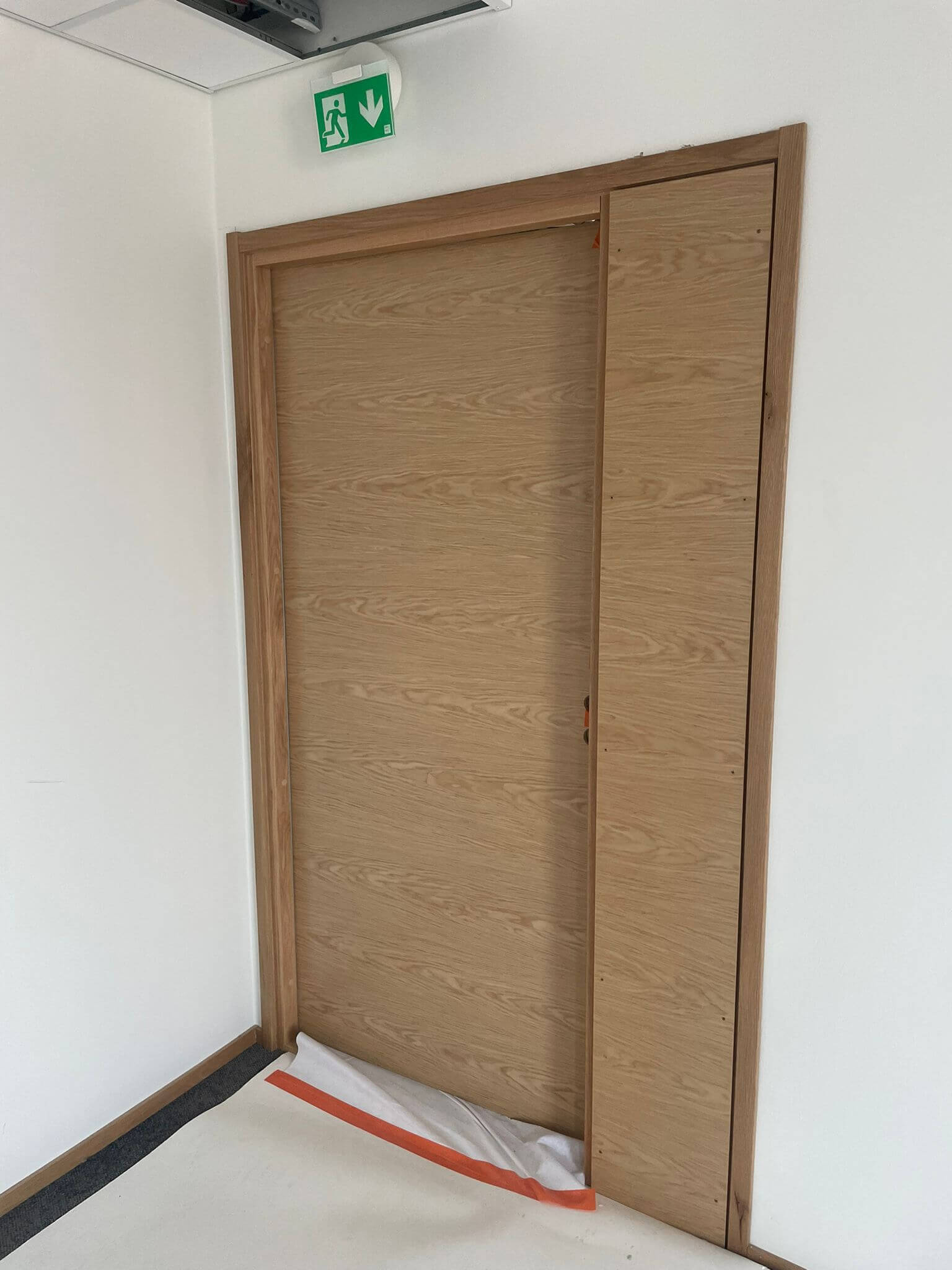

Puuovien sähköpielien levytys- ja rasiointityöt ovat parhaillaan käynnissä ja allaskalusteet on asennettu paikoilleen.

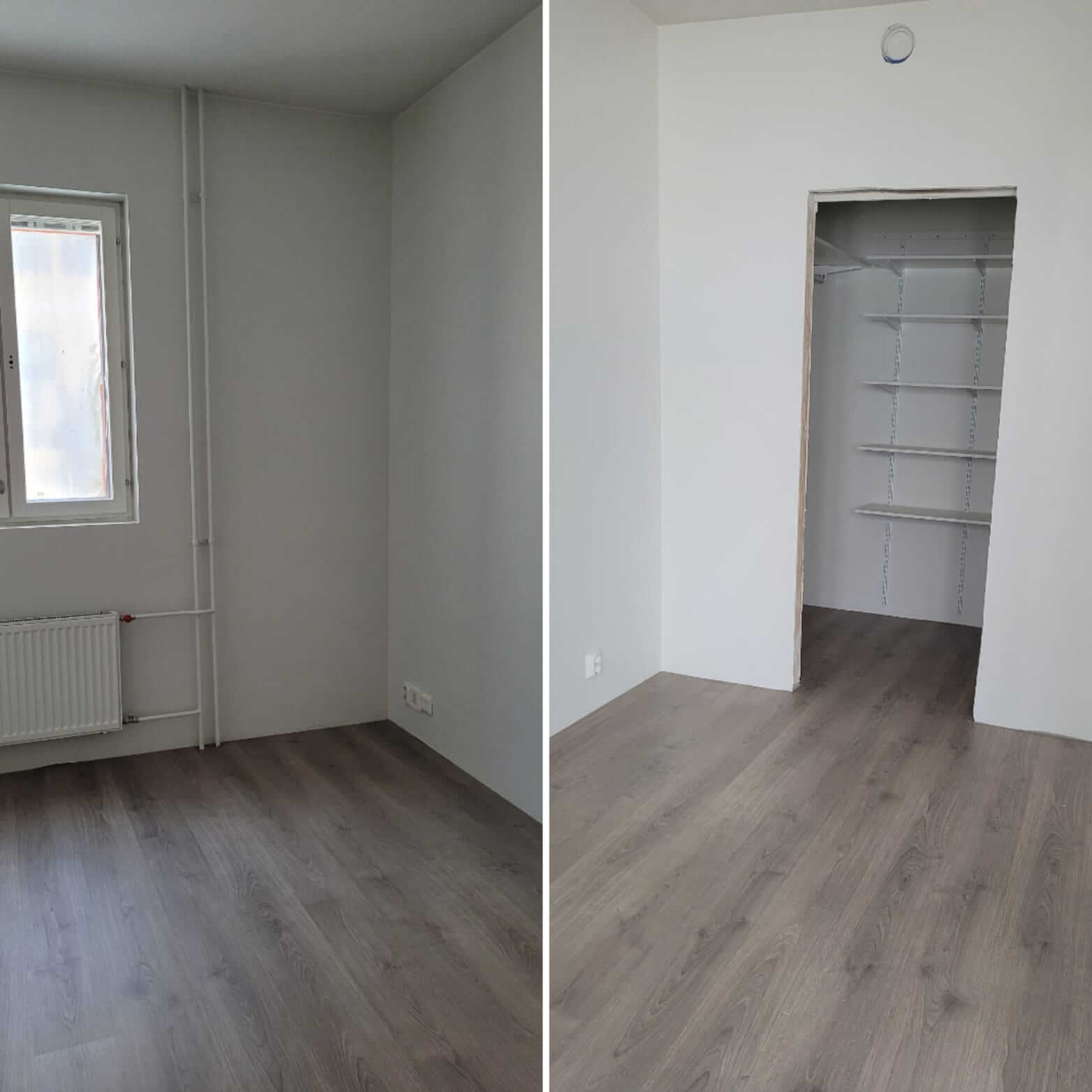

C-osalla kiintokalusteasennusten jälkeen laminaattilattioiden asennukset ovat alkaneet kuluvalla viikolla talon 1.kerroksesta.

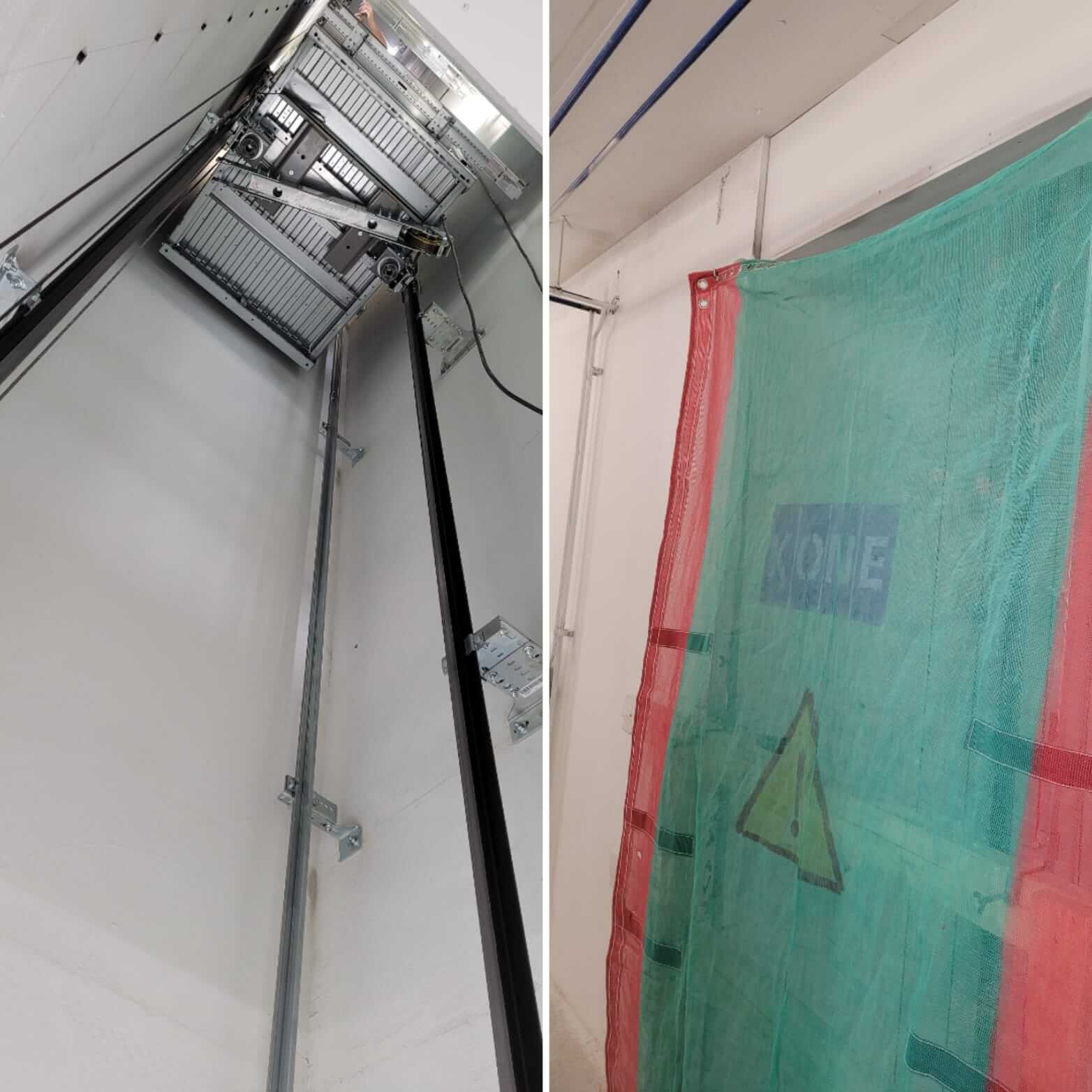

D-osalla hissin asennustyöt ovat puolessa välissä ja tuote on viikon kuluttua valmis käyttöönottotarkastusta varten.

Ensi viikolla Myllykadulla suoritetaan kaivuutöitä viemäri- ja vesiliittymiä varten. Työt suoritetaan 25.-29.7.2022 välisenä aikana.
