Viikkotiedote 28/2021

Valutyöt etenevät vauhdilla

Saneerausosalla valettiin keskiviikkona viimeiset pintalattiat 2. ja 1. kerroksiin. Lattioiden laminaattiasennukset jatkuvat 3. kerroksessa. Laajennusosalla aloitettiin tällä viikolla väliseinätyöt. Ulkopuolella käynnistyivät laajennusosan julkisivujen koolaukset ja vesikatolla on tämä viikko tehty vanhojen pintarakenteiden purkutöitä.

Sisäpihan puolella on valettu tällä viikolla lähes päivittäin ja siellä rungon työt etenevät. Pikimies on tehnyt perustusten vesieristyksiä ja maanrakentaja täyttötöitä. Ensi viikolla työmaalle tulee torninosturi ja nosturin pystyttämisen vuoksi Suokatu katkaistaan liikenteeltä maanantai aamuna klo 7:00 ja katu on nosturin kasaajien käytössä maksimissaan perjantaihin saakka.

vko 28

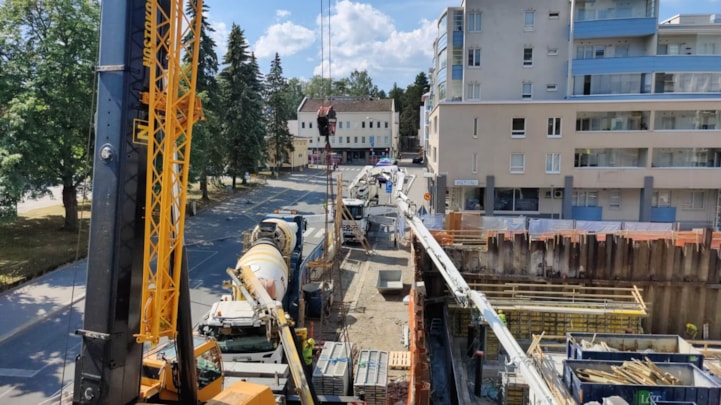

Keskiviikkona valettiin kahden pumpun voimin
