Viikkotiedote 40/2023
Asfaltointityöt ovat käynnissä!
Työmaan kuulumisia
Työvaiheet etenevät seuraavasti:
- Pihalla on käynnissä reunakivien ja laatoitusten, leikkivälineiden, piha-aitojen ja -kaiteiden asennustyöt sekä asfaltointityöt.
- A-lohkolla on käynnissä massalattiatyöt, kiintokalusteiden ja keittiön kylmiöiden asennus, sälekaihtimien ja taiteseinien asennus sekä talotekniikkatyöt. Viimeistelytöistä on käynnissä listoitus- ja lukitustyöt.
- B-lohkolla on käynnissä liikuntasalin seinäverhous- ja alakattotyöt, lämmönjakohuoneen maalämpölaitteiston asennustyöt ja talotekniikkatyöt. Varusteasennus aloitetaan ensi viikolla.
- C-lohkolla on käynnissä lukitus- ja heloitustyöt, taiteseinien asennus ja talotekniikkatyöt.
- Talon keskiaulassa tehdään kaide- ja alakattoasennuksia, maalaustöitä sekä talotekniikkatöitä.

Pihalle on asennettu lisää lasten leikkivälineitä.

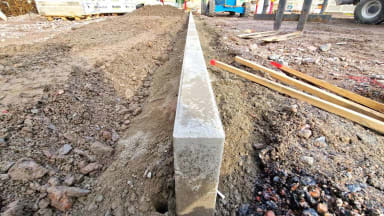

On se suorassa!
Työmaaympäristön turvallisuus
Rakennustyömaalla tehdään töitä pääsääntöisesti arkisin kello 7:00 – 15:30 ja satunnaisesti näiden aikojen ulkopuolella ja viikonloppuisin. Toistaiseksi aloitamme työt poikkeuksellisesti sisätöillä aamulla jo kello 6:00.
Työmaan raskas liikenne on ohjattu Ripusuontien kautta. Elontiellä on lähinnä henkilöliikennettä. Pyydämme noudattamaan varovaisuutta liikkuessanne työmaa-alueen läheisyydessä.
Ripusuon- ja Elontien rajapinnassa tehdään lähiaikoina asfaltointitöitä, joista saattaa aiheutua tilapäisiä liikennehäiriöitä. Pahoittelemme!

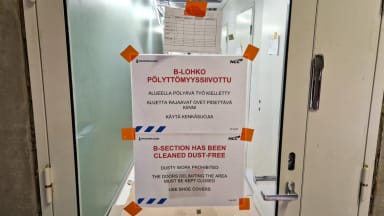

Osa lohkojen kerroksista on jo niin valmiina, että liikkumista niissä on rajoitettu!
