Viikkotiedote 16/2023
Kevättä ilmassa!
Työmaan kuulumisia
Työvaihetilanne:
- Maanrakennustyöt jatkuvat ulkopuolen viemäreiden asennuksella ja piharakennusten pohjatöillä.
- A-lohkolla on käynnissä levyseinä-, muuraus, pinta- ja massalattia- sekä talotekniikkatyöt.
- B-lohkolla on käynnissä tasoitus- ja maalaustyöt sekä talotekniikka-asennukset. Vesikaton peltityöt ovat alkamassa.
- C-lohkolla on käynnissä pinta- ja massalattia-, tasoitus- ja maalaustyöt sekä talotekniikka-asennukset. Julkisivun puuverhoustyöt on juuri aloitettu.
- Vesikaton ja julkisivun ulkoseinien puurakenteet ovat valmiit koko talossa.

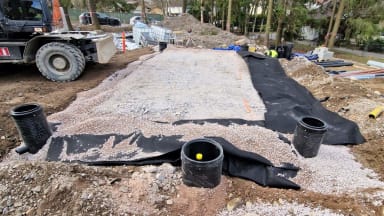

Piharakennuksen pohjatyöt ovat käynnissä

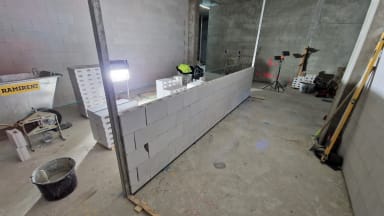

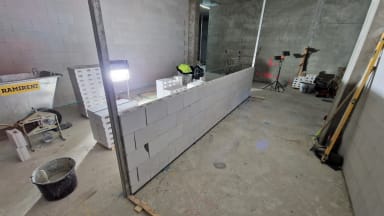

Muuraustyöt ovat käynnissä A-lohkolla

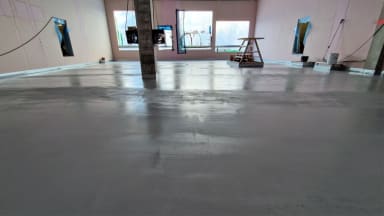

Juuri pinnoitettu massalattia

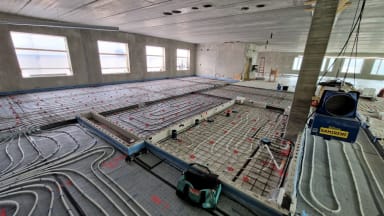

A-lohkon pintalattiavalun valmistelua
Työmaaympäristön turvallisuus
Rakennustyömaalla tehdään töitä pääsääntöisesti arkisin kello 7:00 – 15:30 ja satunnaisesti näiden aikojen ulkopuolella ja viikonloppuisin.
Työmaan raskas liikenne on ohjattu Ripusuontien kautta. Elontiellä on lähinnä henkilöliikennettä. Pyydämme noudattamaan varovaisuutta liikkuessanne työmaa-alueen läheisyydessä.
Vapun jälkeen jatkuvat maalämpökaivojen poraukset. Pahoittelemme ympäristöön aiheutuvia meluhaittoja!
