Viikkotiedote 01/2023
Leppoisaa loppiaista raikkaassa pakkasessa!
Työmaan kuulumisia
Työt jatkuvat lähestyvän pakkasen merkeissä :
- Maanrakennustyöt jatkuvat ulkopuolen infran asennuksella.
- A-lohkolla sokkelit on asennettu ja niiden vedeneristys on käynnissä. Alkamassa 1. kerroksen seinä- ja pilariasennukset.
- B-lohkolla 2. kerroksen holvin onteloasennus on valmis. Liikuntasalin alueella on alkamassa maanvaraisen laatan eristys-, raudoitus- ja valutyöt.
- C-lohkolla on ensi viikolla alkamassa 2. kerroksen holvin onteloasennus ja pohjaviemäreiden asennus.

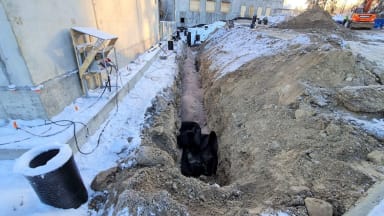

A-lohkon väestönsuojan sokkelin viereisen infran asennusta

B-lohkolla melkein kaikki elementit on asennettu

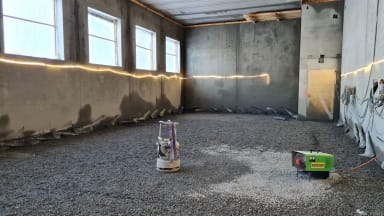

B-lohkolla alkaa liikuntasalin maanvaraisen lattian työt

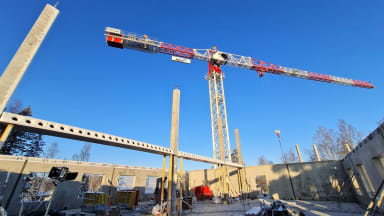

C-lohkolla seuraavaksi 2. kerroksen katon ontelot
Työmaaympäristön turvallisuus
Rakennustyömaalla tehdään töitä pääsääntöisesti arkisin kello 7:00 – 15:30 ja satunnaisesti näiden aikojen ulkopuolella ja viikonloppuisin.
Työmaan raskas liikenne on ohjattu Ripusuontien kautta. Elontiellä on lähinnä henkilöliikennettä. Pyydämme noudattamaan varovaisuutta liikkuessanne työmaa-alueen läheisyydessä.
Huom! Nyt on liukasta sekä työmaalla että työmaan ympäristössä!
Ripusuontien työmaan puoleinen ajorata on työmaan käytössä 14.11.2022 alkaen ja alueella on pysäköinti kielletty

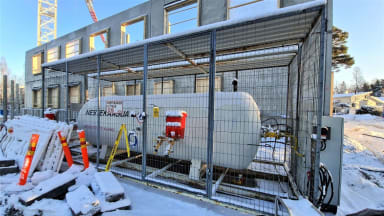

Työmaan työnaikainen nestekaasulämmityskeskus
